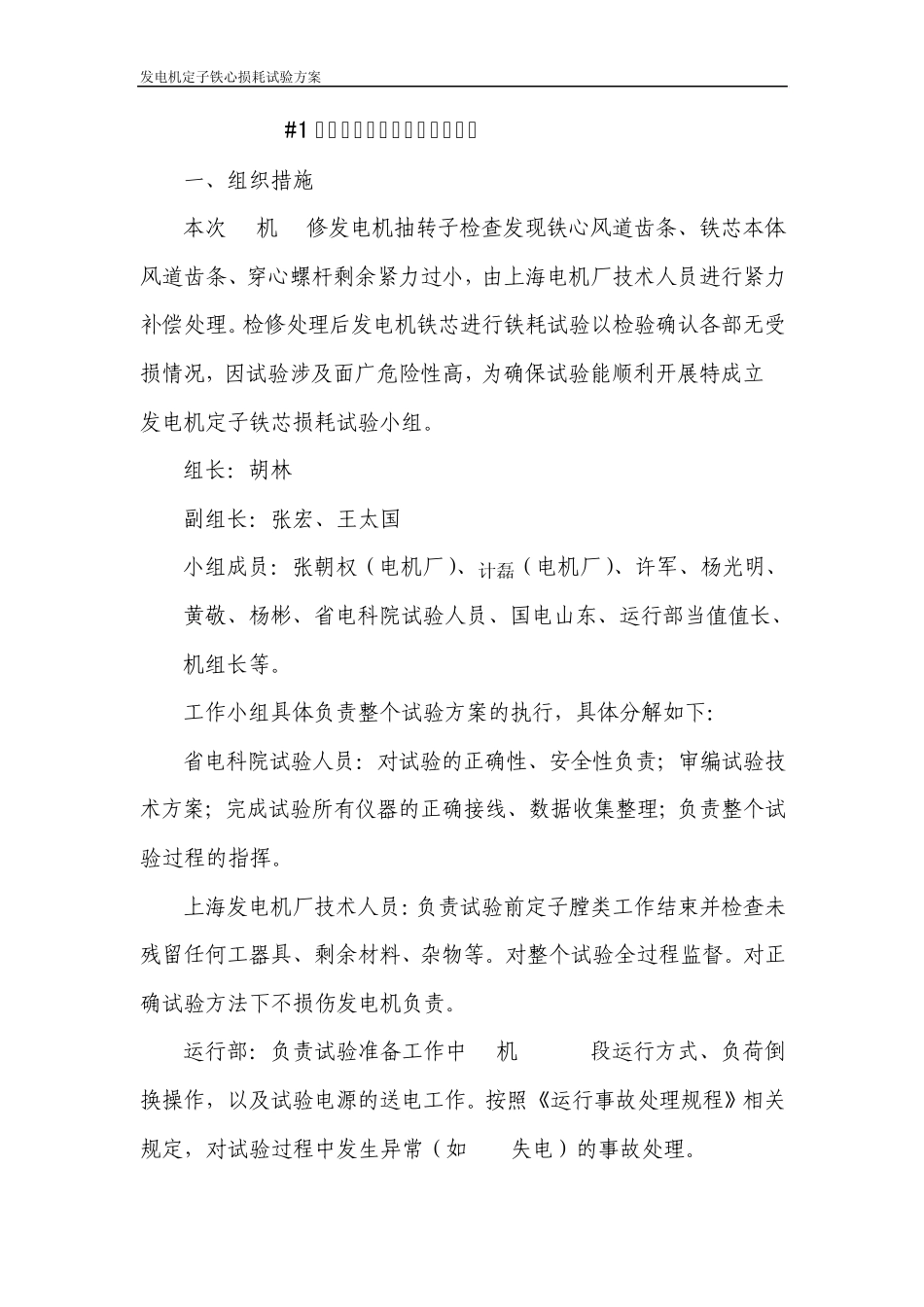

发电机定子铁心损耗试验方案 #1发电机定子铁芯损耗试验方案 批 准: 会 审: 编 制:王太国 胡丹 设备管理部 2010年 10月 20日 发电机定子铁心损耗试验方案 #1 发电机定子铁芯损耗试验措施 一、组织措施 本次#1机 A修发电机抽转子检查发现铁心风道齿条、铁芯本体风道齿条、穿心螺杆剩余紧力过小,由上海电机厂技术人员进行紧力补偿处理
检修处理后发电机铁芯进行铁耗试验以检验确认各部无受损情况,因试验涉及面广危险性高,为确保试验能顺利开展特成立#1发电机定子铁芯损耗试验小组
组长:胡林 副组长:张宏、王太国 小组成员:张朝权(电机厂)、计磊(电机厂)、许军、杨光明、黄敬、杨彬、省电科院试验人员、国电山东、运行部当值值长、机组长等
工作小组具体负责整个试验方案的执行,具体分解如下: 省电科院试验人员:对试验的正确性、安全性负责;审编试验技术方案;完成试验所有仪器的正确接线、数据收集整理;负责整个试验过程的指挥
上海发电机厂技术人员:负责试验前定子膛类工作结束并检查未残留任何工器具、剩余材料、杂物等
对整个试验全过程监督
对正确试验方法下不损伤发电机负责
运行部:负责试验准备工作中#1机 6kv A段运行方式、负荷倒换操作,以及试验电源的送电工作
按照《运行事故处理规程》相关规定,对试验过程中发生异常(如 6kv失电)的事故处理
发电机定子铁心损耗试验方案 设备部:对试验的必要性、可行性、正确性负责; 6kv开关保护定值修改整定等,全过程配合电科院试验人员进行试验
安二公司:负责完成试验前各项准备工作,负责发电机出线三相短路、励磁线圈的敷设接线工作,励磁电缆检查试验工作,全过程配合电科院试验人员进行试验

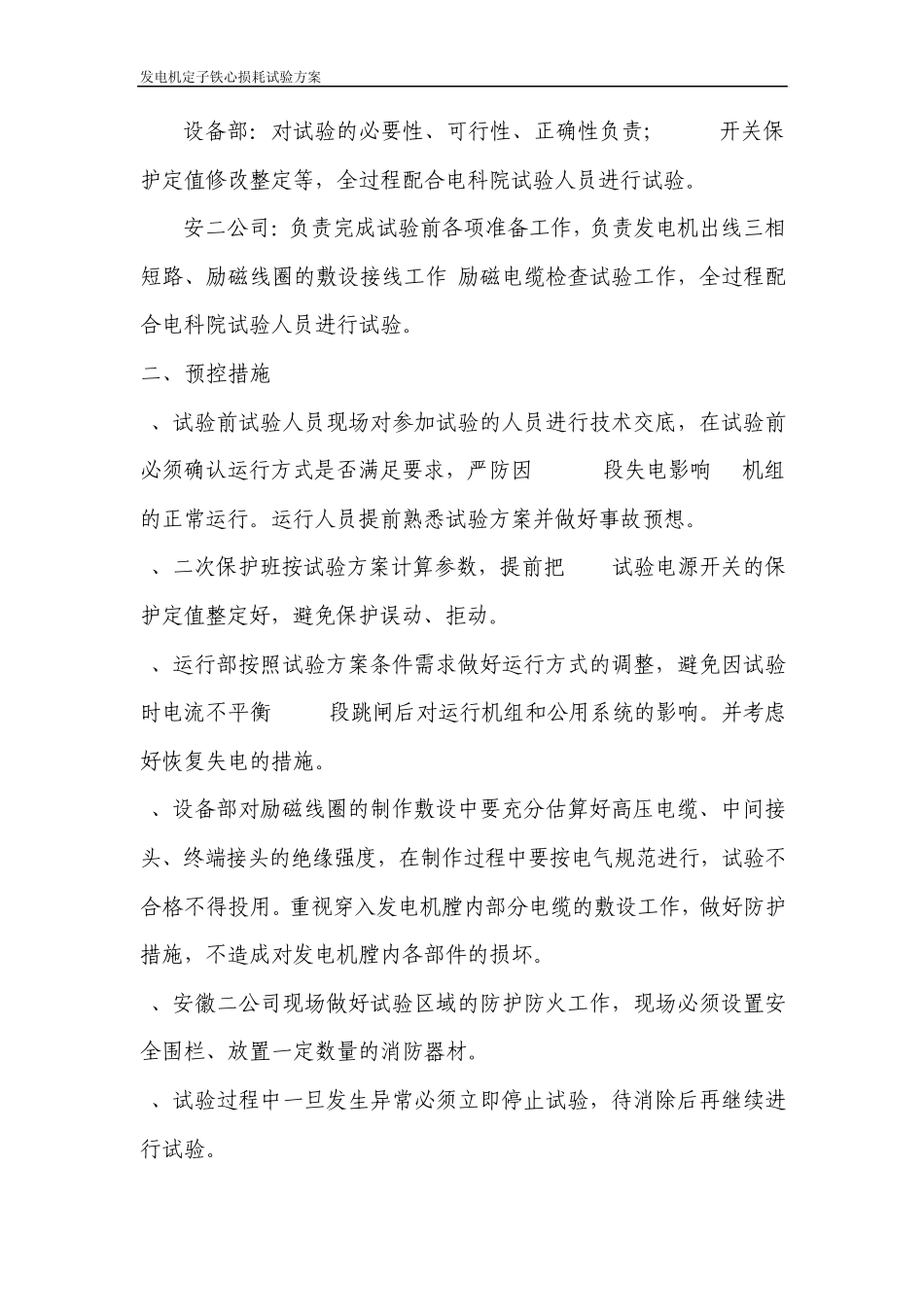

二、预控措施 1、试验前试验人员现场对参加试验的人员进行技术交底,在试验前必须确认运行方式是否满足要求,严防因 6kv A段失电影响#2机组的正常运行
