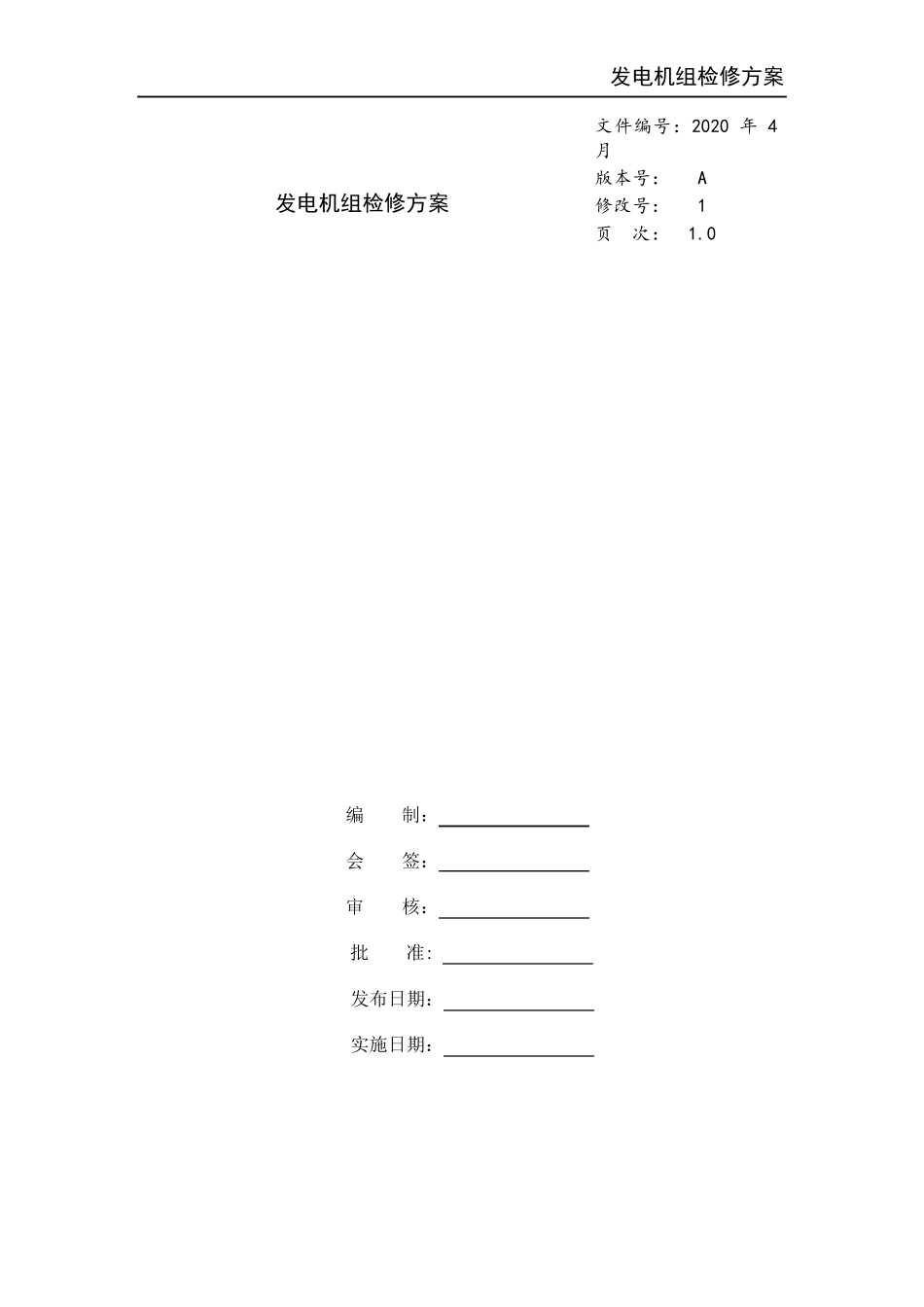

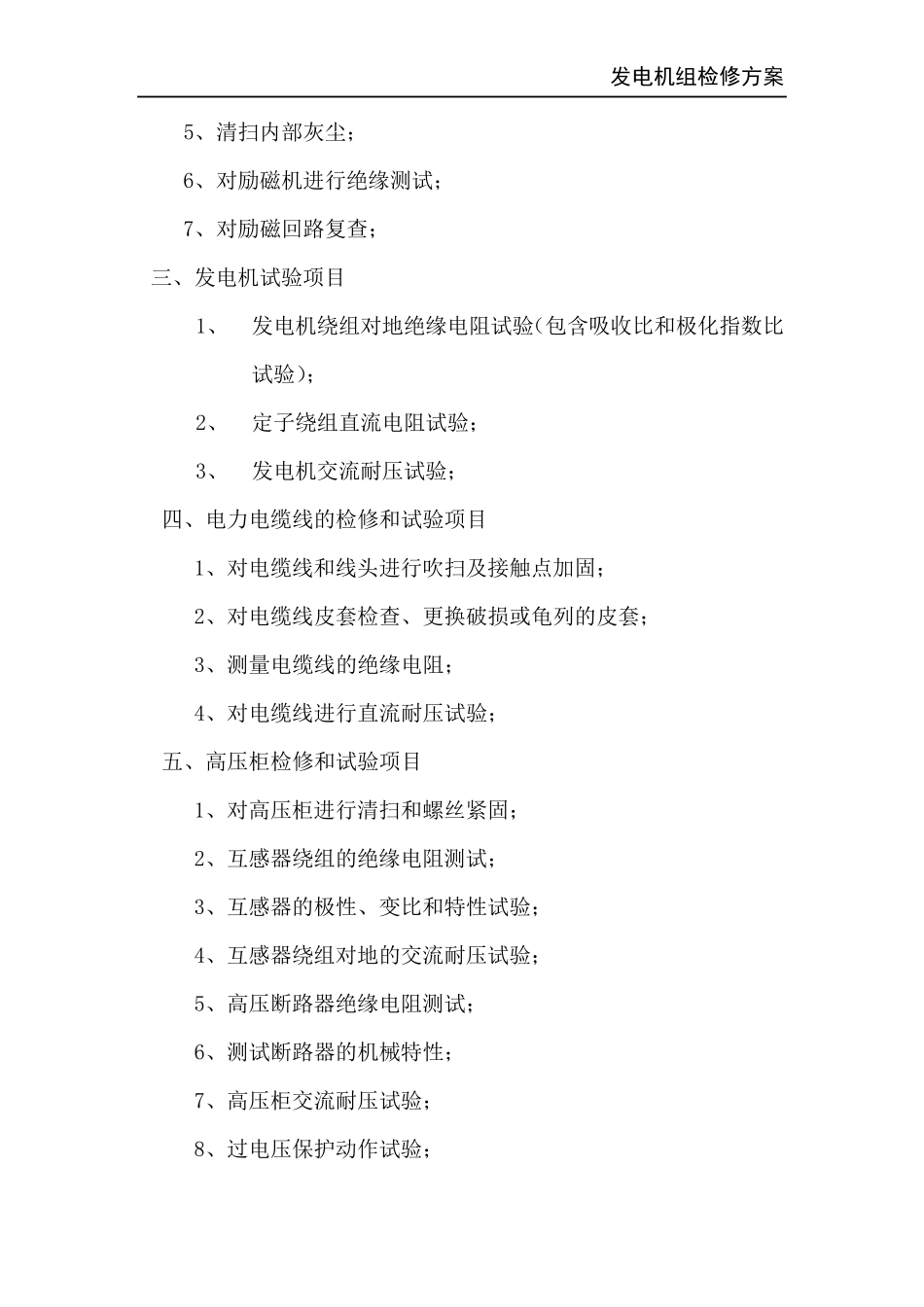

发电机组检修方案 文件编号:2020 年 4月 发电机组检修方案 版本号: A 修改号: 1 页 次: 1.0 编 制: 会 签: 审 核: 批 准: 发布日期: 实施日期: 发电机组检修方案 发电机组检修方案 (一)编写依据 1.根据海南炼化编制的2013年电气设备检修计划内容。 2. 根据海炼机动部的要求。 3.我国现行的电气安装检修技术规范、规定及有关标准。 4.我公司现有的施工力量,装备能力和以往电气工程施工经验。 (二)发电机组检修内容 一、发电机检修 1、 前后轴承解体检修,复查调整转子与轴承箱缸体的同心度情况; 2、 本体开盖大修、吹扫,检查转子表面状态及有无损色; 3、 检查、更换破损的静电接地电刷; 4、 检查电气联接有无松动或缺陷; 5、 冷却系统检修; 6、 盘车机构大修,消除盘车投入时的不到位现象; 7、 按相关规程进行电气预防性试验; 二、励磁机检修项目 1、检查部件有无不正常现象; 2、检查紧固部件有无松动; 3、检查接线有无变形和松动; 4、检查旋转整流盘的二极管是否有损坏; 发电机组检修方案 5、清扫内部灰尘; 6、对励磁机进行绝缘测试; 7、对励磁回路复查; 三、发电机试验项目 1、 发电机绕组对地绝缘电阻试验(包含吸收比和极化指数比试验); 2、 定子绕组直流电阻试验; 3、 发电机交流耐压试验; 四、电力电缆线的检修和试验项目 1、对电缆线和线头进行吹扫及接触点加固; 2、对电缆线皮套检查、更换破损或龟列的皮套; 3、测量电缆线的绝缘电阻; 4、对电缆线进行直流耐压试验; 五、高压柜检修和试验项目 1、对高压柜进行清扫和螺丝紧固; 2、互感器绕组的绝缘电阻测试; 3、互感器的极性、变比和特性试验; 4、互感器绕组对地的交流耐压试验; 5、高压断路器绝缘电阻测试; 6、测试断路器的机械特性; 7、高压柜交流耐压试验; 8、过电压保护动作试验; 发电机组检修方案 9、发电机失磁保护动作试验; (三)、工程特点: 1. 电气设备检修内容较多,时间紧任务重。 2、高压电机是装置正常运行的关键动力设备,检修质量要求较高。 (四)、施工执行规范及标准 1.《旋转电机及调速励磁装置维护检修规程》(SHS06001-2004)。 2.《变压器、互感器维护检修规程》(SHS06001-2004)。 3. 《高压开关维护检修规程》(SHS06001-2004)。 4. 《配电装置维护检修规程》(SHS06001-2004)。 5.《低压电器维护检修规程》...
