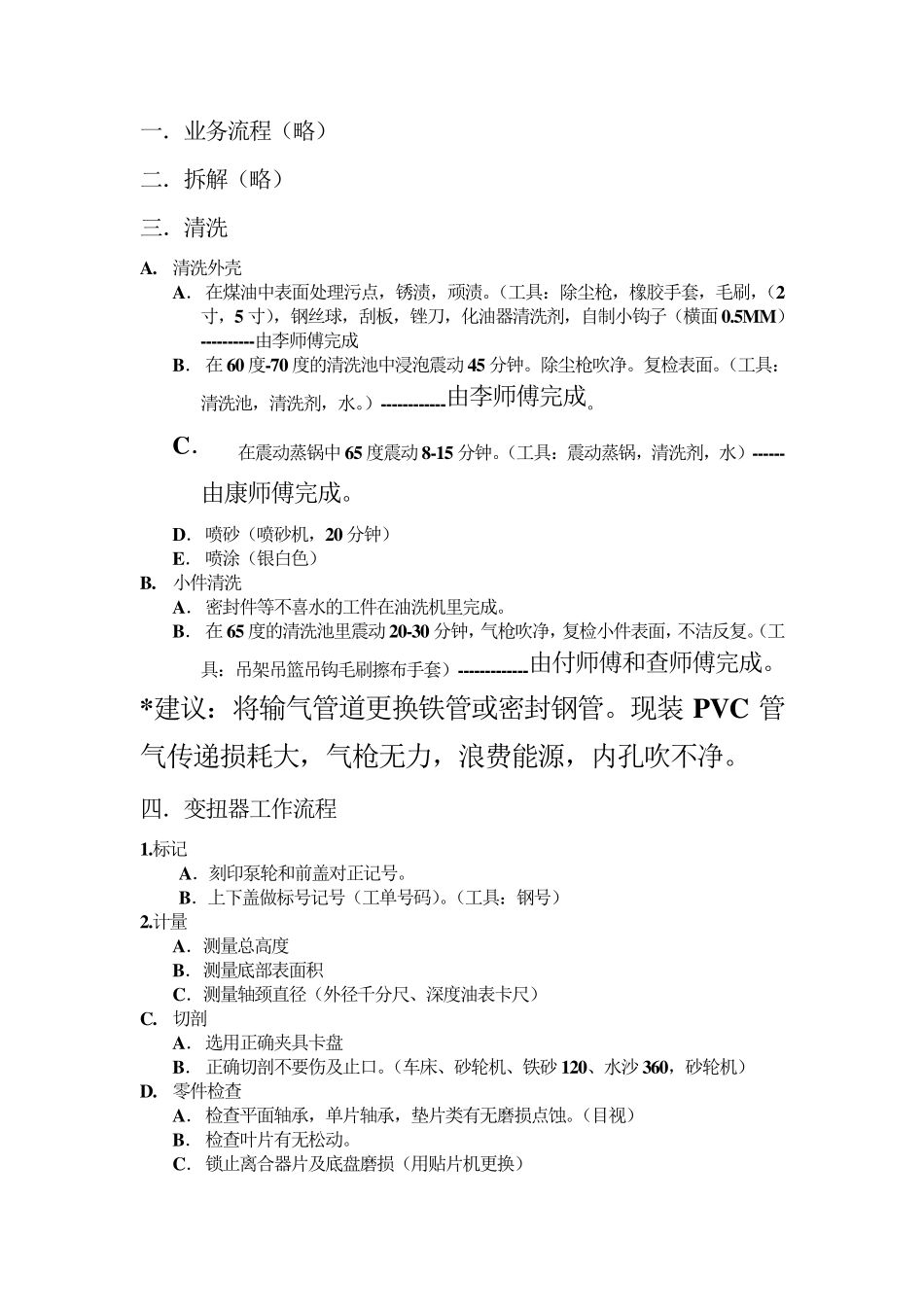

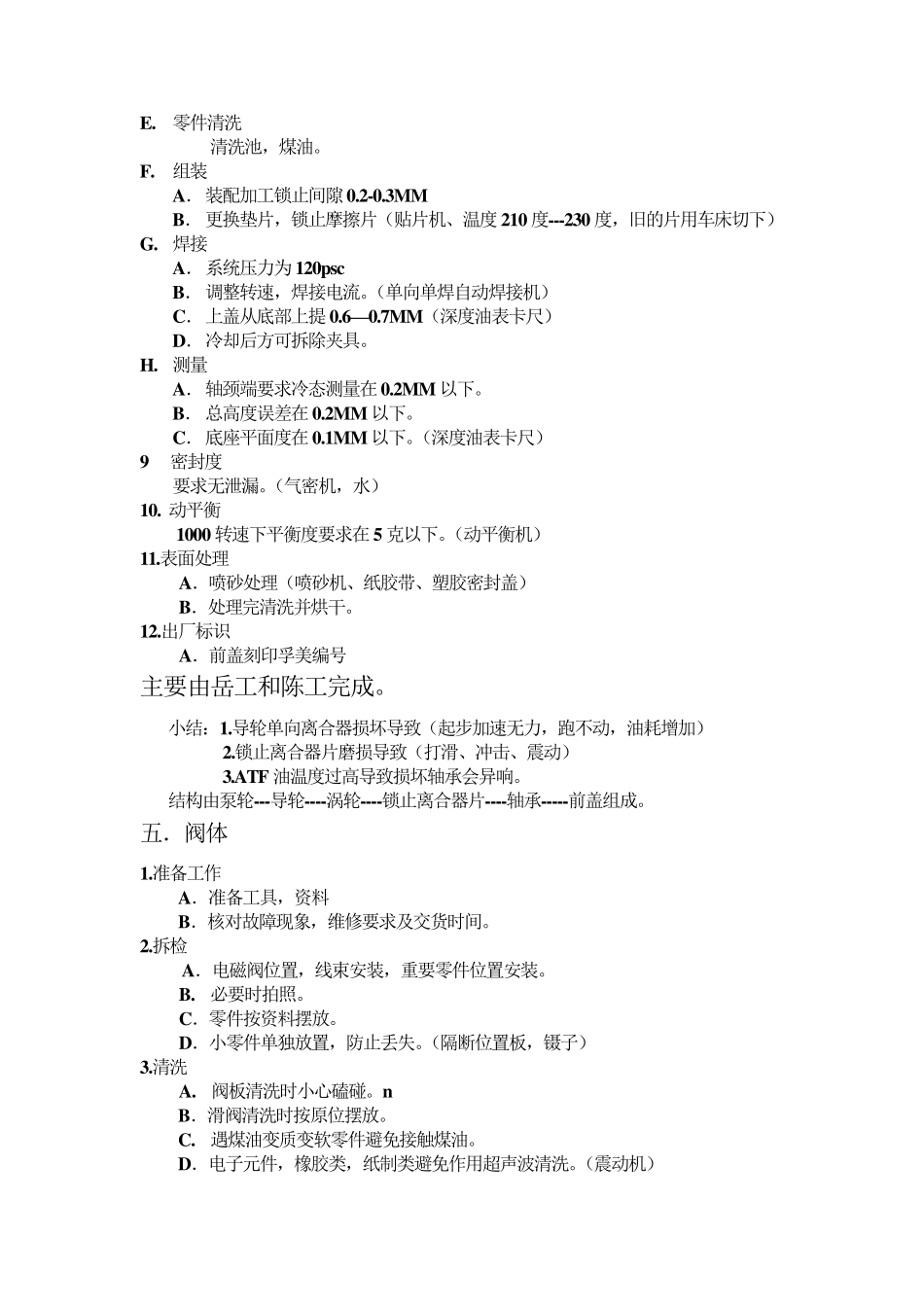

孚美变速箱再制造工艺流程 业务登记 变速箱检测 拆解,清洗,零件检测,故障在分析 建立产品档案,填写故障描述及流程工序卡片,箱体内部编码 变扭器送至再生区(独立清洗,检测安装) 小总成安装 技术检测 总装 总装测试 出厂检验合格证,出库登记,包装 物流(前台出厂登记) 阀体送至阀体拆解区(独立清洗,检测安装) 跟踪指导(与整车的匹配性) 总成拆解分析,报件,清洗 壳体清洗,翻砂,整形,表面涂装 真空检测,磁阀电路板检测等等 一.业务流程(略) 二.拆解(略) 三.清洗 A. 清洗外壳 A. 在煤油中表面处理污点,锈渍,顽渍。(工具:除尘枪,橡胶手套,毛刷,(2寸,5 寸),钢丝球,刮板,锉刀,化油器清洗剂,自制小钩子(横面 0.5MM)----------由李师傅完成 B. 在 60 度-70 度的清洗池中浸泡震动 45 分钟。除尘枪吹净。复检表面。(工具:清洗池,清洗剂,水。)------------由李师傅完成。 C. 在震动蒸锅中 65 度震动8-15 分钟。(工具:震动蒸锅,清洗剂,水)------由康师傅完成。 D. 喷砂(喷砂机,20 分钟) E. 喷涂(银白色) B. 小件清洗 A. 密封件等不喜水的工件在油洗机里完成。 B. 在 65 度的清洗池里震动 20-30 分钟,气枪吹净,复检小件表面,不洁反复。(工具:吊架吊篮吊钩毛刷擦布手套)-------------由付师傅和查师傅完成。 *建议:将输气管道更换铁管或密封钢管。现装 PVC 管气传递损耗大,气枪无力,浪费能源,内孔吹不净。 四.变扭器工作流程 1.标记 A.刻印泵轮和前盖对正记号。 B.上下盖做标号记号(工单号码)。(工具:钢号) 2.计量 A. 测量总高度 B. 测量底部表面积 C. 测量轴颈直径(外径千分尺、深度油表卡尺) C. 切剖 A. 选用正确夹具卡盘 B. 正确切剖不要伤及止口。(车床、砂轮机、铁砂 120、水沙 360,砂轮机) D. 零件检查 A. 检查平面轴承,单片轴承,垫片类有无磨损点蚀。(目视) B. 检查叶片有无松动。 C. 锁止离合器片及底盘磨损(用贴片机更换) E. 零件清洗 清洗池,煤油。 F. 组装 A. 装配加工锁止间隙0.2-0.3MM B. 更换垫片,锁止摩擦片(贴片机、温度 210 度---230 度,旧的片用车床切下) G. 焊接 A. 系统压力为 120psc B. 调整转速,焊接电流。(单向单焊自动焊接机) C. 上盖从底部上提 0.6—0.7MM(深度油表卡尺) D. 冷却后方可拆除夹具...
