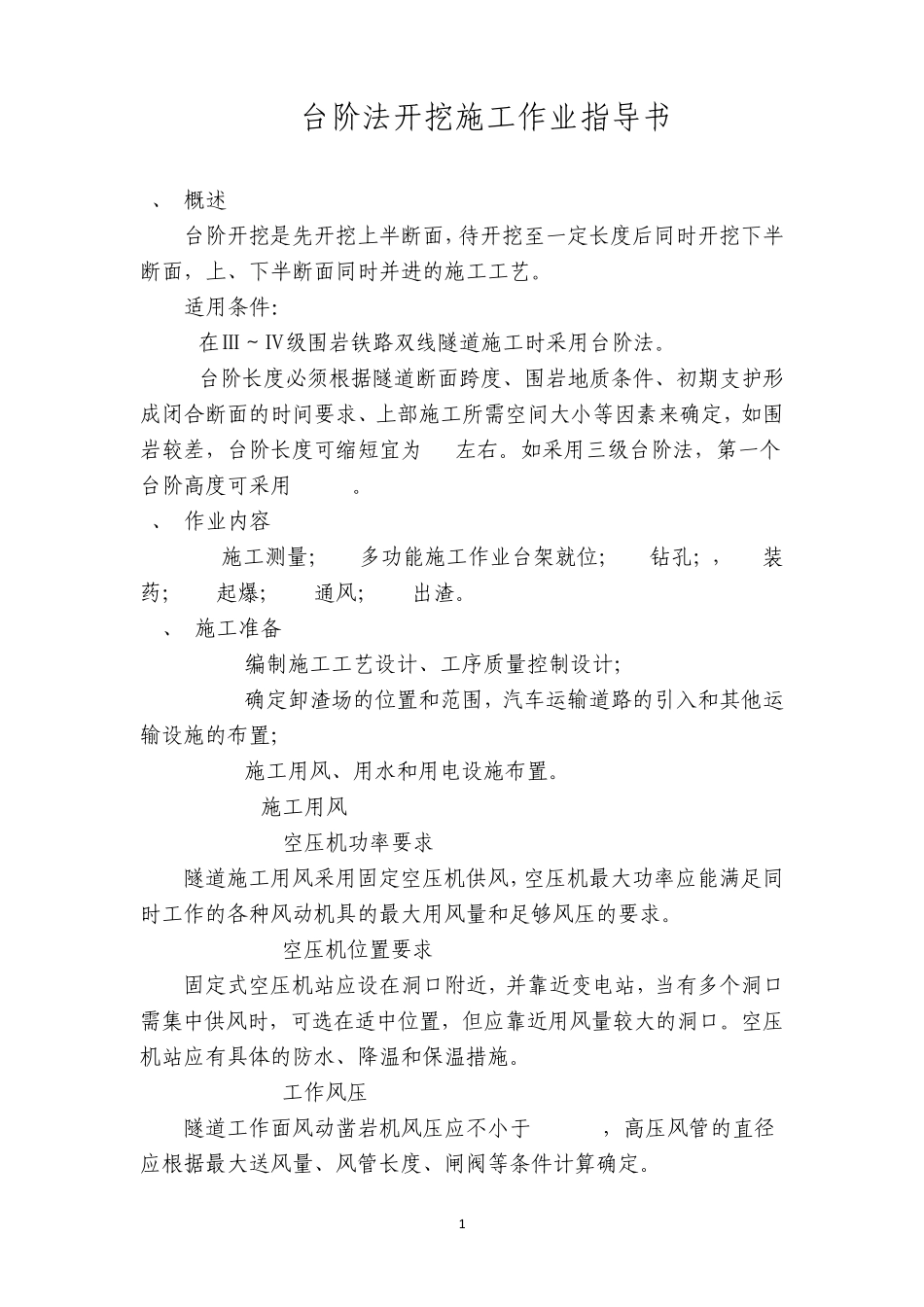

1 台阶法开挖施工作业指导书 1、 概述 台阶开挖是先开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工工艺
适用条件: 在Ⅲ~Ⅳ级围岩铁路双线隧道施工时采用台阶法
台阶长度必须根据隧道断面跨度、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,如围岩较差,台阶长度可缩短宜为 5m左右
如采用三级台阶法,第一个台阶高度可采用2
2、 作业内容 1 施工测量;2 多功能施工作业台架就位;3 钻孔;,4 装药;5 起爆;6 通风;7 出渣
3 、 施工准备 3
1 编制施工工艺设计、工序质量控制设计; 3
2 确定卸渣场的位置和范围,汽车运输道路的引入和其他运输设施的布置; 3
3 施工用风、用水和用电设施布置
1施工用风 3
1空压机功率要求 隧道施工用风采用固定空压机供风,空压机最大功率应能满足同时工作的各种风动机具的最大用风量和足够风压的要求
2空压机位置要求 固定式空压机站应设在洞口附近,并靠近变电站,当有多个洞口需集中供风时,可选在适中位置,但应靠近用风量较大的洞口
空压机站应有具体的防水、降温和保温措施
3工作风压 隧道工作面风动凿岩机风压应不小于 0
5Mpa,高压风管的直径应根据最大送风量、风管长度、闸阀等条件计算确定
4风管的安装和使用 ① 高压风管及接头装置的材质必须符合相关标准规定; ② 高压风管应敷设平顺,接头严密,不漏风; ③ 在洞外地段,当风管长度大于 100m以内和温度变化较大时宜安装伸缩器,靠近空压机 150m以内,风管的法兰盘接头宜用石棉衬垫; ④ 长度大于 1000m时,应在高压风管最低处设置油水分离器,定时放出管中的积油和水; ⑤ 洞内高压风管应敷设在电缆电线相对的一侧,风管的前端至开挖面距离宜保持 30~
