感 谢 您 的 浏 览 整 理 范 文 , 仅 供 参 考 , 勿 作 商 业用途 塔式起重机安装拆除方案 一、安装前准备工作 1.本工程特变阳光绿景小区25#、28#住宅楼分别设置QTZ25、QTZ31
5塔式起重机两台,根据现场土质的地耐力进行基础的设计(附图纸及计算资料一套)
基础应能承受QTZ25、QTZ31

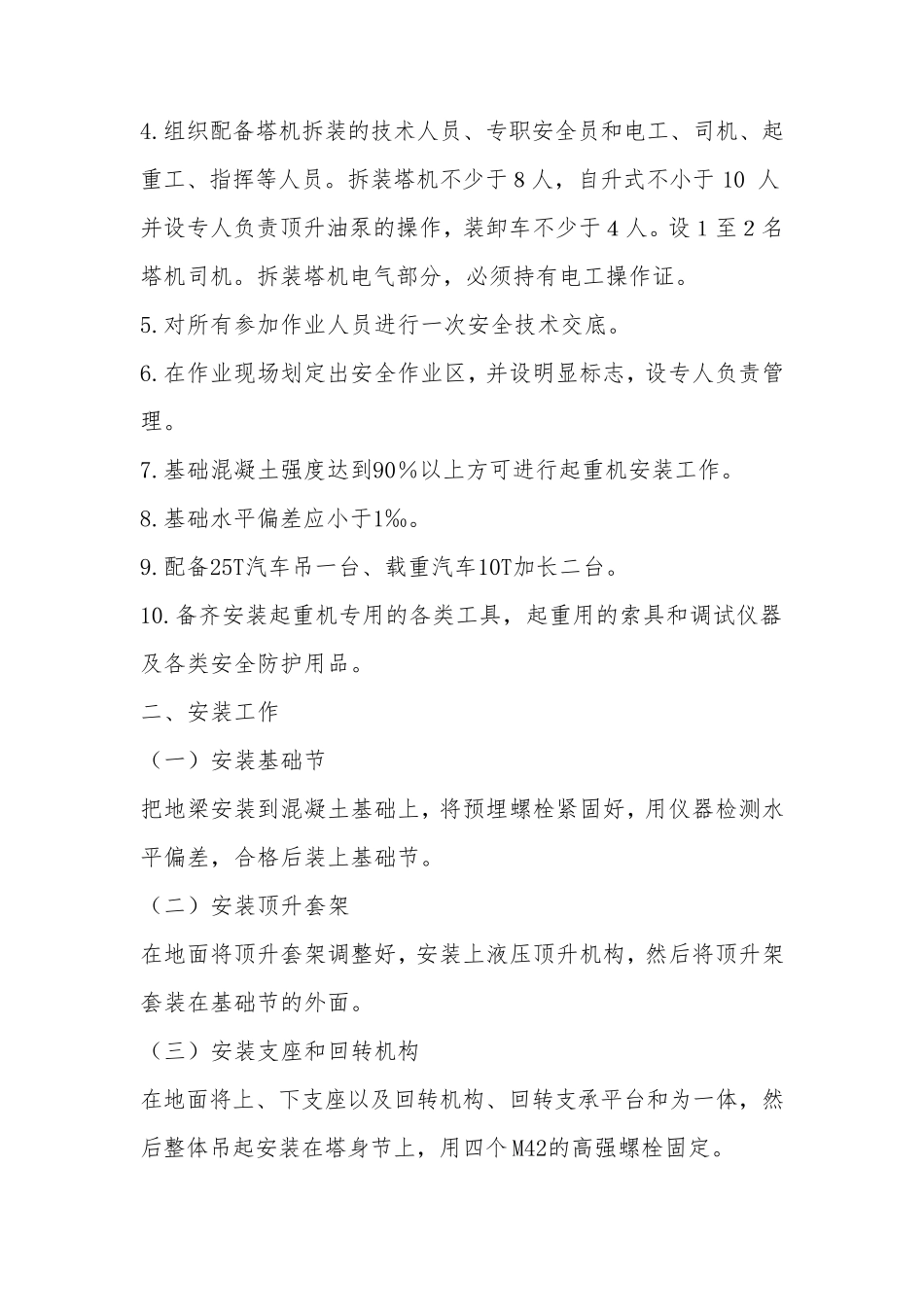

5塔式起重机的全部荷载
塔式起重机具有出厂合格证、使用说明书
安装起重机的作业人员必须是经过建筑安全管理部门的专业技术培训,领取安装许可证的专业队伍,持证上岗
组织配备塔机拆装的技术人员、专职安全员和电工、司机、起重工、指挥等人员
拆装塔机不少于8人,自升式不小于10 人并设专人负责顶升油泵的操作,装卸车不少于4人
设1至2名塔机司机
拆装塔机电气部分,必须持有电工操作证
对所有参加作业人员进行一次安全技术交底
在作业现场划定出安全作业区,并设明显标志,设专人负责管理
基础混凝土强度达到90%以上方可进行起重机安装工作
基础水平偏差应小于1‰
配备25T汽车吊一台、载重汽车10T加长二台
备齐安装起重机专用的各类工具,起重用的索具和调试仪器及各类安全防护用品
二、安装工作 (一)安装基础节 把地梁安装到混凝土基础上,将预埋螺栓紧固好,用仪器检测水平偏差,合格后装上基础节
(二)安装顶升套架 在地面将顶升套架调整好,安装上液压顶升机构,然后将顶升架套装在基础节的外面
(三)安装支座和回转机构 在地面将上、下支座以及回转机构、回转支承平台和为 一体 ,然后整体 吊起安装在塔身 节上,用四 个 M42的高 强螺栓固定

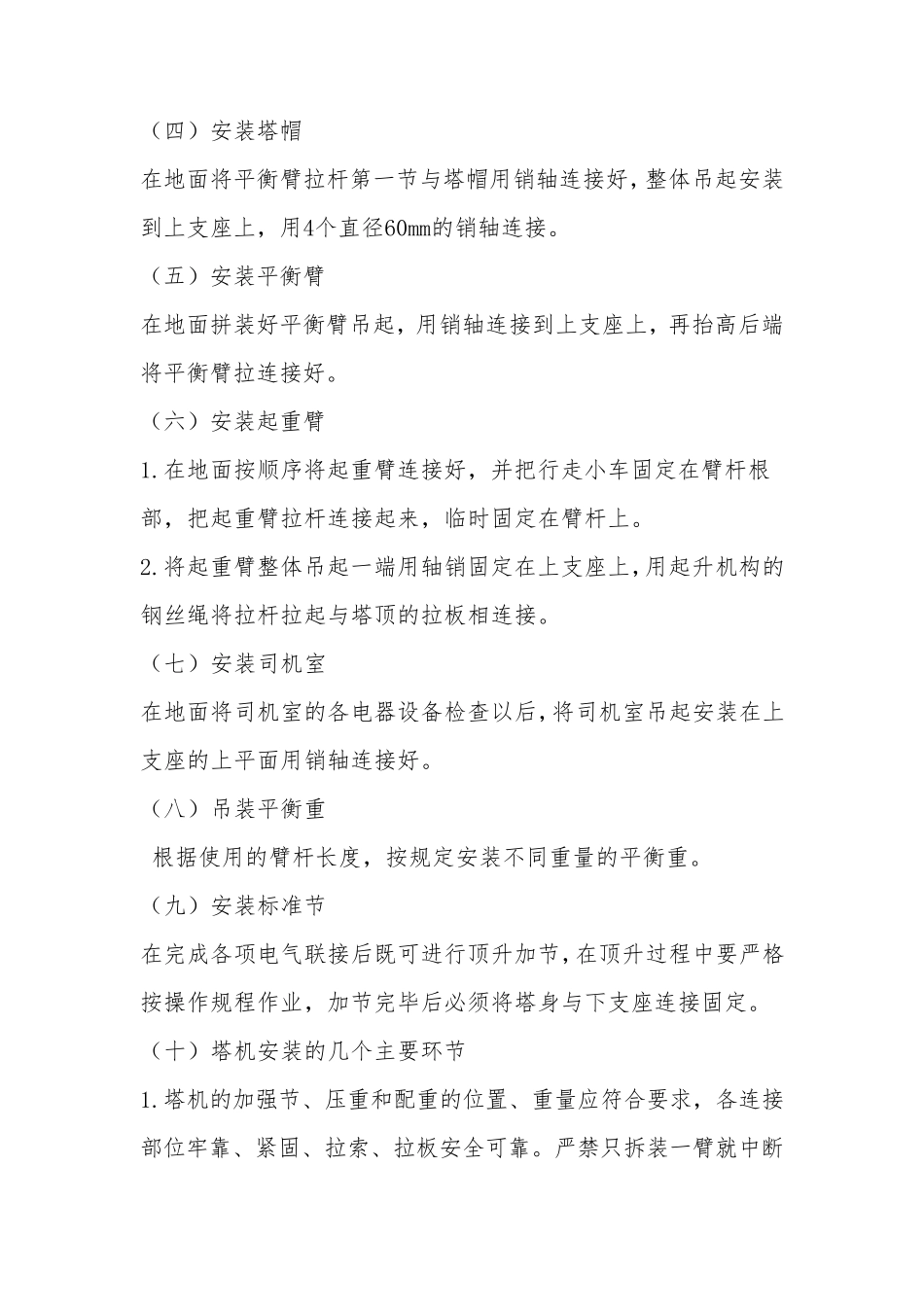

(四)安装塔帽 在地面将平衡臂拉杆第一节与塔帽用销轴连接好,整体吊起安装到上支座上,用4个直径60mm的销轴连接
(五)安装平衡臂 在地面拼装好平衡臂吊起,用销轴连接到上支座上,再抬高后
