热力套管顶管施工方案热力管线穿越经一南路、经二南路及纬五路,无法开槽施工,采用顶管的方法进行管线穿越
道路宽约道 20 米,顶管长度 30 米
管材采用管径分别为1
1m 和 1
3m 的重型钢筋混凝土管
1、准备工作(1)按设计图纸提供的总平面图间距和现场测量,分别挖二处作业坑和二处接头坑,作业坑除安装必要的设备外,还需配备 1 台 1 吊车,做为吊装设备及取土垂直运输用
鉴于地形条件,作业坑周围可用钢围栏 0108X4
5L=59m,帆布封挡20m2,以防伤人
(2) 顶铁、顶帽等材料用 5 汽车运输及 8 吊车配合吊装
(3)测量控制;以路永中为高程起控点设为_0
000 现状雨污水管线管顶均在路下 3
0(米其他管线在路下 1
5 米以内,故此工程顶管高程控制在路下1
轴线依据热力管线路由确定
2、设备、材料验收情况按设计要求和本方案所确定的工程用料和施工分段用料进行充分的准备,并按计划供应到现场
对进场的材料要进行检验,没有出厂检验证明及合格证的材料不能使用
根据工程实际和本方案所需要的设备必须完好,按时到达现场
3、顶力计算:该工程初步设计采用一个作业坑,一个接头坑,设备采用一 500 油压千斤顶,一 30Kg/cm2 超高压双极柱塞泵,按北京市建筑工程施工操作规程顶管方法进行施工 , 顶 力 公 式 计 算 为 : P=2nL 摩 按 力 采 用 2
0 最 大 顶 力 为 :P=2X3
35X14X2=237
38Kg/cm2,根据上述顶力计算,顶管机功率必须达到500Kg/cm2 包括安全系数,为达到上述目的,决定采用超高压柱塞泵一台,油压千斤顶一台,同时作业
4、顶进措施整个顶管工程包括开顶前的准备工作以及作业坑的布置、砼管的顶进 3 个施工阶段

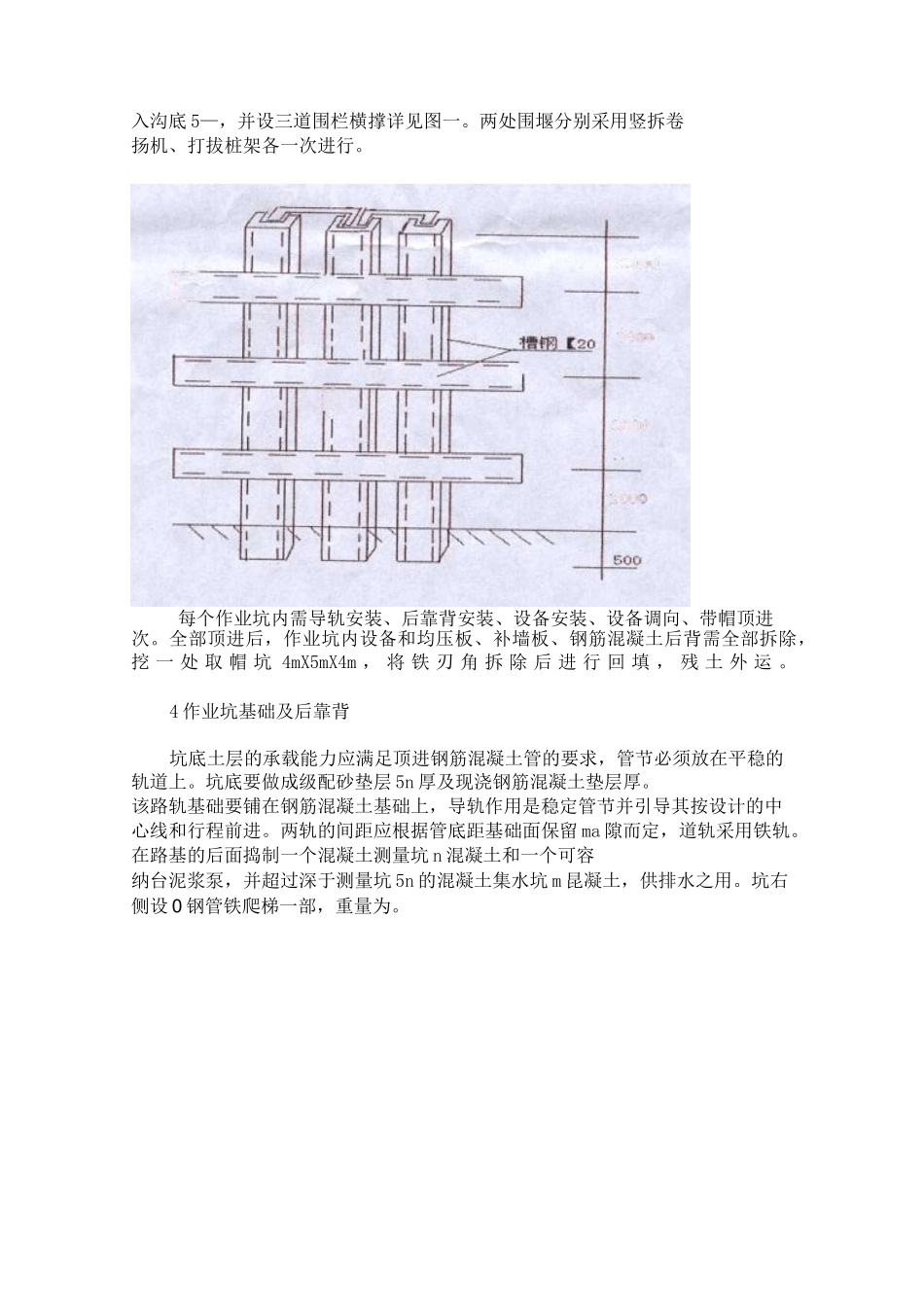

开工前需对设备进行加固检查:如高压泵,千斤顶和顶铁等,砼管的外表检查,润滑处理,降低
