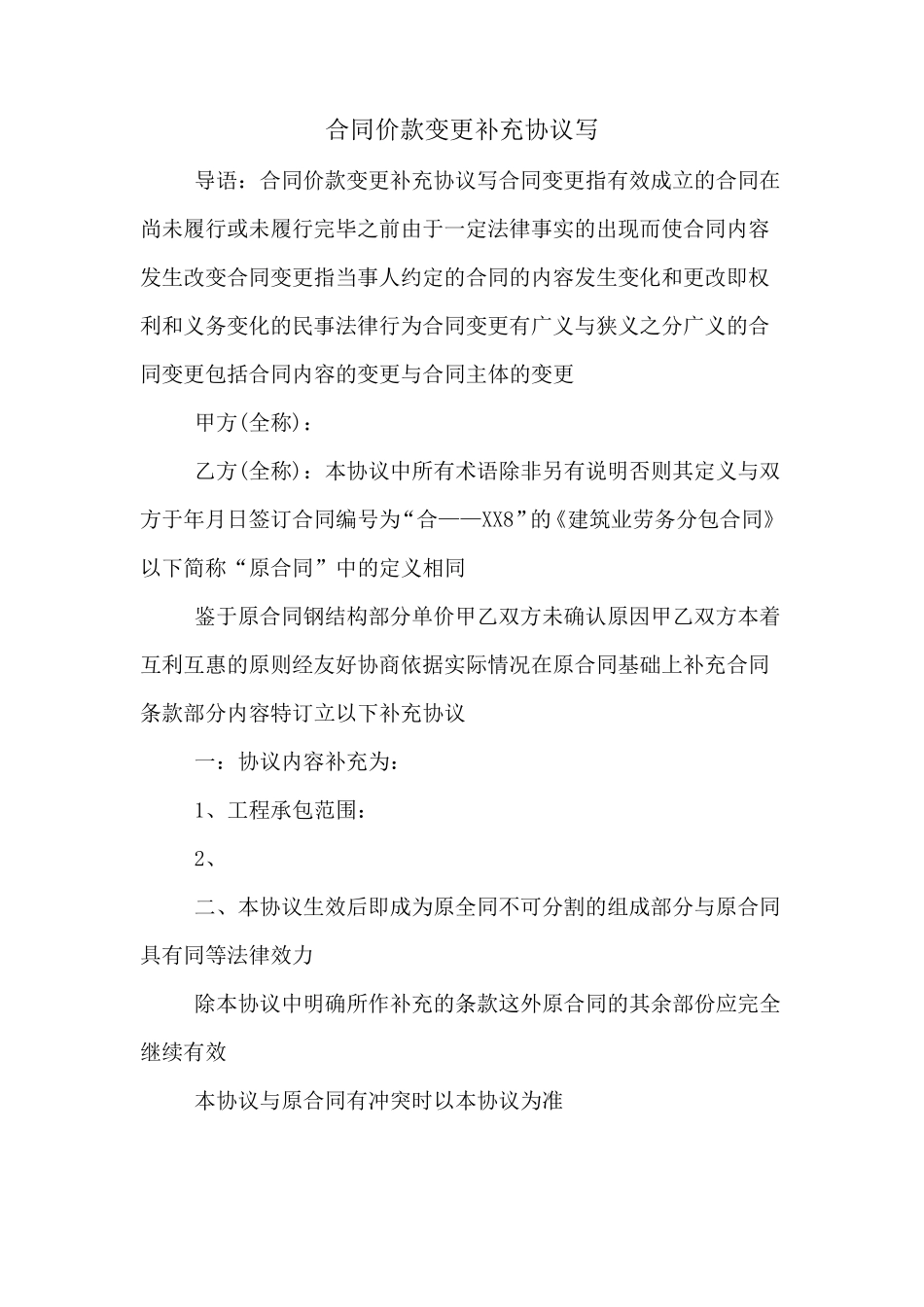

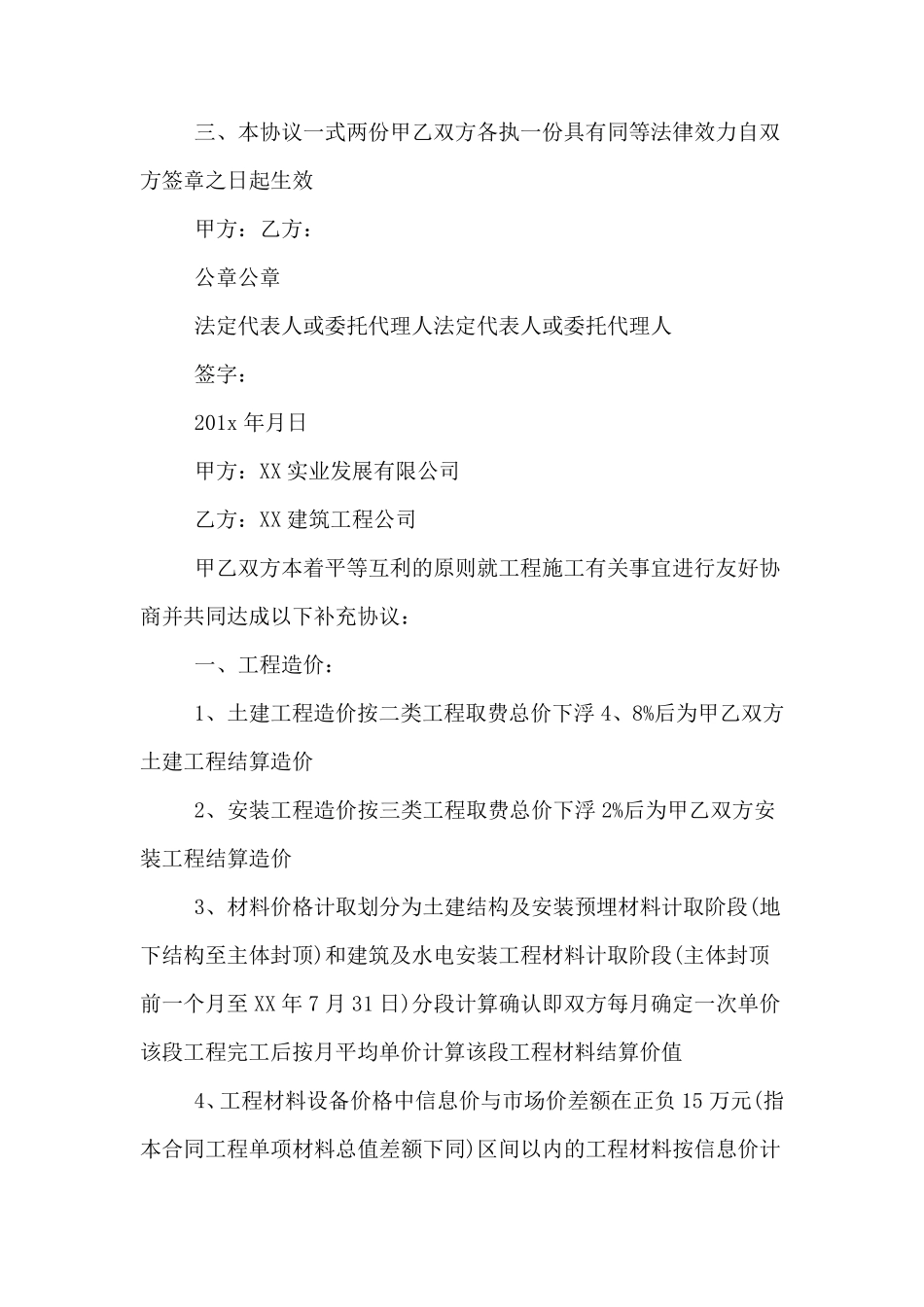

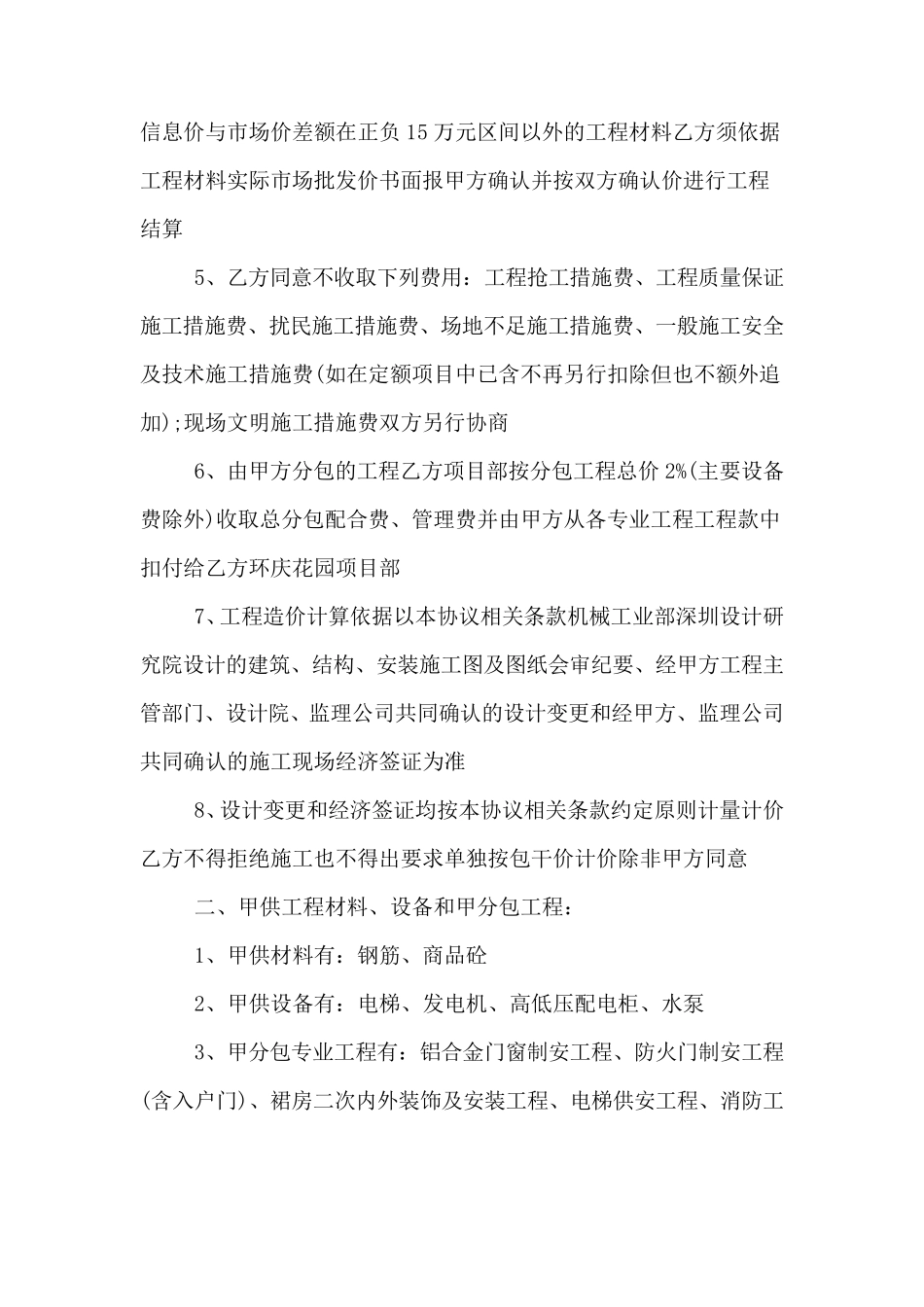

合同价款变更补充协议写 导语:合同价款变更补充协议写合同变更指有效成立的合同在尚未履行或未履行完毕之前由于一定法律事实的出现而使合同内容发生改变合同变更指当事人约定的合同的内容发生变化和更改即权利和义务变化的民事法律行为合同变更有广义与狭义之分广义的合同变更包括合同内容的变更与合同主体的变更 甲方(全称): 乙方(全称):本协议中所有术语除非另有说明否则其定义与双方于年月日签订合同编号为“合——XX8”的《建筑业劳务分包合同》以下简称“原合同”中的定义相同 鉴于原合同钢结构部分单价甲乙双方未确认原因甲乙双方本着互利互惠的原则经友好协商依据实际情况在原合同基础上补充合同条款部分内容特订立以下补充协议 一:协议内容补充为: 1、工程承包范围: 2、 二、本协议生效后即成为原全同不可分割的组成部分与原合同具有同等法律效力 除本协议中明确所作补充的条款这外原合同的其余部份应完全继续有效 本协议与原合同有冲突时以本协议为准 三、本协议一式两份甲乙双方各执一份具有同等法律效力自双方签章之日起生效 甲方:乙方: 公章公章 法定代表人或委托代理人法定代表人或委托代理人 签字: 201x 年月日 甲方:XX 实业发展有限公司 乙方:XX 建筑工程公司 甲乙双方本着平等互利的原则就工程施工有关事宜进行友好协商并共同达成以下补充协议: 一、工程造价: 1、土建工程造价按二类工程取费总价下浮 4、8%后为甲乙双方土建工程结算造价 2、安装工程造价按三类工程取费总价下浮 2%后为甲乙双方安装工程结算造价 3、材料价格计取划分为土建结构及安装预埋材料计取阶段(地下结构至主体封顶)和建筑及水电安装工程材料计取阶段(主体封顶前一个月至 XX 年 7 月 31 日)分段计算确认即双方每月确定一次单价该段工程完工后按月平均单价计算该段工程材料结算价值 4、工程材料设备价格中信息价与市场价差额在正负 15 万元(指本合同工程单项材料总值差额下同)区间以内的工程材料按信息价计信息价与市场价差额在正负15 万元区间以外的工程材料乙方须依据工程材料实际市场批发价书面报甲方确认并按双方确认价进行工程结算 5、乙方同意不收取下列费用:工程抢工措施费、工程质量保证施工措施费、扰民施工措施费、场地不足施工措施费、一般施工安全及技术施工措施费(如在定额项目中已含不再另行扣除但也不额外追加);现场文明施工措施费双方另行协商 6、由甲方分包的工程乙方项目部按分包工...
