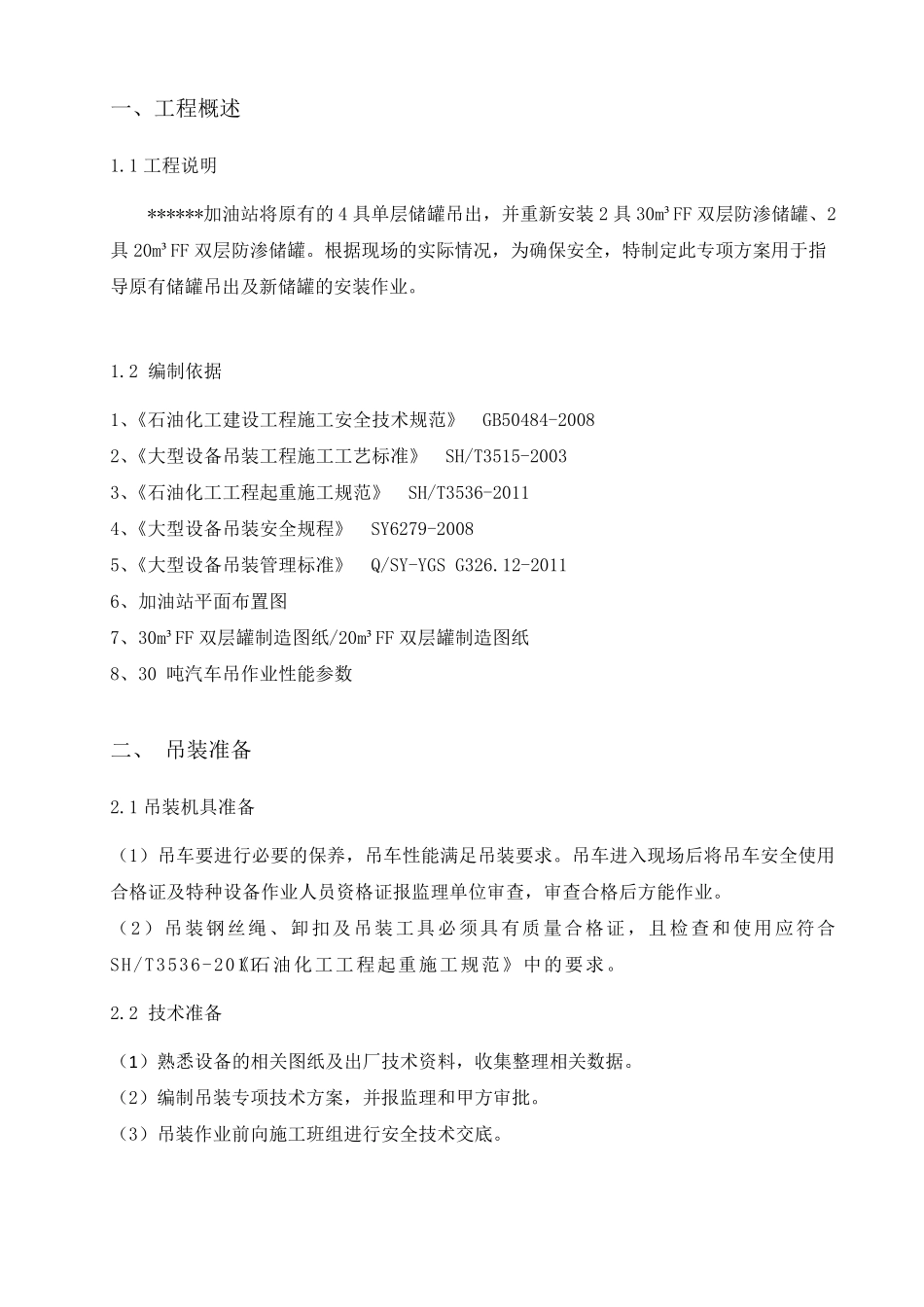

中国石油天然气股份有限公司湖北***销售分公司 ****加油站防渗改造工程 吊 装 专 项 施 工 方 案 施工单位: 编制日期: 目录 一、工程概述 二、吊装准备 三、吊装工艺 四、吊装计算 五、施工技术要求 六、质量安全技术措施 七、机具材料计划 八、风险识别及防范措施和消减方案 一、工程概述 1.1 工程说明 ******加油站将原有的4 具单层储罐吊出,并重新安装2 具30m³FF 双 层防 渗 储罐、2具20m³FF 双 层防 渗 储罐。 根 据 现 场 的实 际 情 况 ,为 确 保 安全 ,特 制 定 此 专 项 方 案 用 于 指导 原有储罐吊出及 新储罐的安装作 业 。 1.2 编 制 依 据 1、《 石 油化 工建 设 工程施 工安全 技 术 规 范 》 GB50484-2008 2、《 大 型 设 备 吊装工程施 工工艺 标 准 》 SH/T3515-2003 3、《 石 油化 工工程起 重施 工规 范 》 SH/T3536-2011 4、《 大 型 设 备 吊装安全 规 程》 SY6279-2008 5、《 大 型 设 备 吊装管 理 标 准 》 Q/SY-YGS G326.12-2011 6、加油站平 面 布 置 图 7、30m³FF 双 层罐制 造 图 纸 /20m³FF 双 层罐制 造 图 纸 8、30 吨 汽 车 吊作 业 性 能 参 数 二 、 吊装准 备 2.1 吊装机 具准 备 ( 1) 吊车 要 进 行 必 要 的保 养 ,吊车 性 能 满 足 吊装要 求 。 吊车 进 入 现 场 后 将吊车 安全 使 用合 格 证 及 特 种 设 备 作 业 人 员 资 格 证 报 监 理 单位 审 查 ,审 查 合 格 后 方 能 作 业 。 ( 2) 吊装钢 丝 绳 、卸 扣 及 吊装工具必 须具有质量合 格 证 ,且检查 和使 用 应符合SH/T3536-2011《 石 油化 工工程起 重施 工规 范 》 中的要 求 。 2.2 技 术 准 备 ( 1 ) 熟悉设 备 的相关图 纸 及 出厂技 术 资 料,收集整理 相关数 据 。 ( 2) 编 制 吊装专 项 技 术 方 案 ,并报 监 理 和甲方 审 批。 ( 3) 吊装作 业 前向施 工班组进 行 安全 技 术 交底。 2.3 现场准备 (1)吊装作业前,必须先办理完备吊装、高空、临时用电等作业票证。 (2)原储罐拆除吊装作业前全面检查安全措施是否到位,清理罐区内的管线等,相关工作开展前应提前半小时进行气体检测。 (3)新储...
