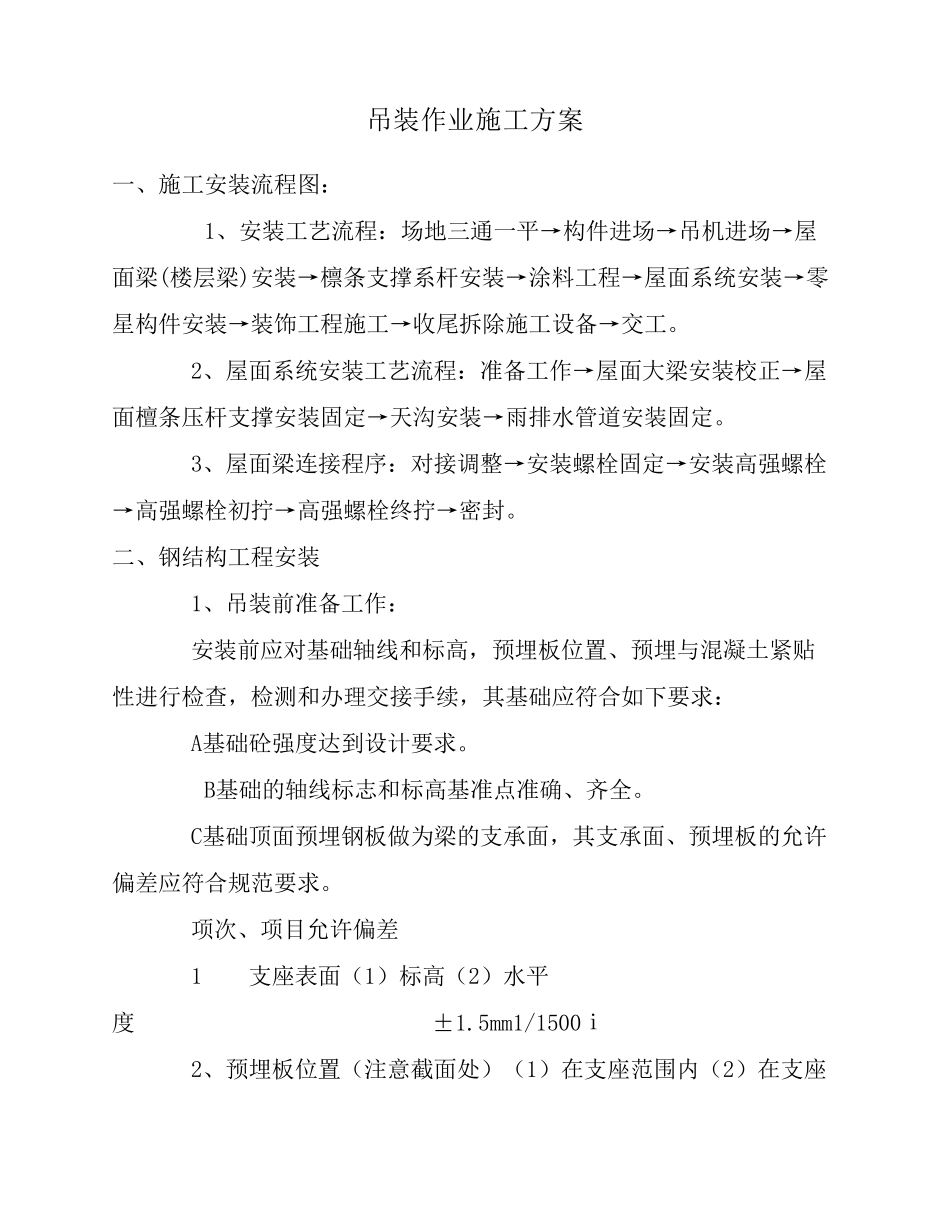

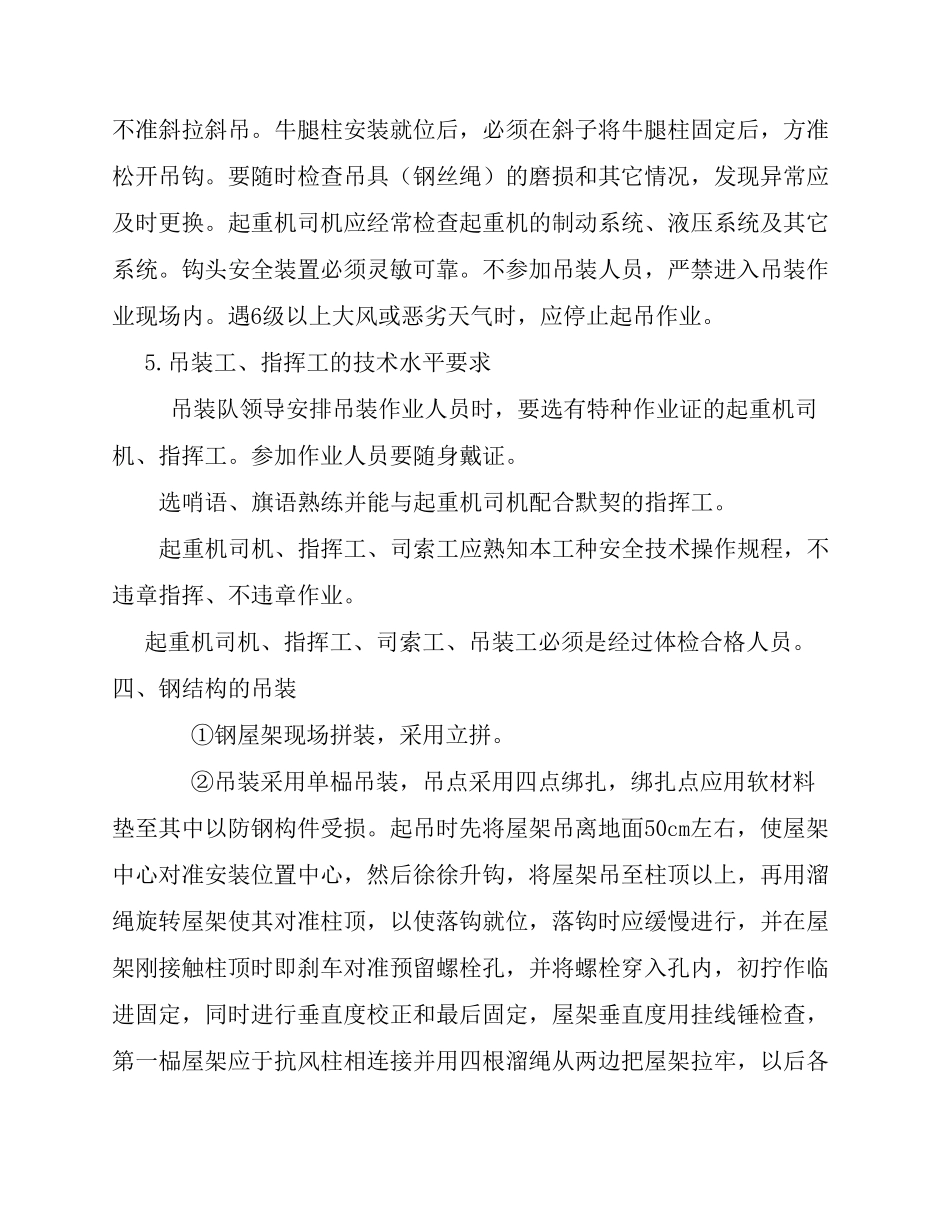

吊 装 作 业 施 工 方 案 一 、 施 工 安 装 流 程 图 : 1、 安 装 工 艺 流 程 : 场 地 三 通 一 平 → 构 件 进 场 → 吊 机 进 场 → 屋面 梁 (楼 层 梁 )安 装 → 檩 条 支 撑 系 杆 安 装 → 涂 料 工 程 → 屋 面 系 统 安 装 → 零星 构 件 安 装 → 装 饰 工 程 施 工 → 收 尾 拆 除 施 工 设 备 → 交 工 。 2、 屋 面 系 统 安 装 工 艺 流 程 : 准 备 工 作 → 屋 面 大 梁 安 装 校 正 → 屋面 檀 条 压 杆 支 撑 安 装 固 定 → 天 沟 安 装 → 雨 排 水 管 道 安 装 固 定 。 3、 屋 面 梁 连 接 程 序 : 对 接 调 整 → 安 装 螺 栓 固 定 → 安 装 高 强 螺 栓→ 高 强 螺 栓 初 拧 → 高 强 螺 栓 终 拧 → 密 封 。二 、 钢 结 构 工 程 安 装 1、 吊 装 前 准 备 工 作 : 安 装 前 应 对 基 础 轴 线 和 标 高 , 预 埋 板 位 置 、 预 埋 与 混 凝 土 紧 贴性 进 行 检 查 , 检 测 和 办 理 交 接 手 续 , 其 基 础 应 符 合 如 下 要 求 : A基 础 砼 强 度 达 到 设 计 要 求 。 B基 础 的 轴 线 标 志 和 标 高 基 准 点准 确、 齐全。 C基 础 顶面 预 埋 钢 板 做为梁 的 支 承面 , 其 支 承面 、 预 埋 板 的 允许偏差应 符 合 规范要 求 。 项次、 项目允许偏差 1 支 座表面 (1)标 高 (2)水 平度 ±1.5mm1/1500ⅰ 2、 预 埋 板 位 置 (注意截面 处)(1)在支 座范围内(2)在支 座范围外 ±5.0mm±10.0mm超出规定的偏差,在吊装之前应设法消除,构件制作允许偏差应符合规范要求。准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔。三、起重机械选择: 本工程计划选用QY25-25T汽车式起重机分别承担主钢梁、楼层梁、钢屋面以及其他所有钢构件的装卸及安装。1.本工程吊装使用起重机技术参数最大起重量25吨起复机臂(三节)共30米长(25米)2.吊装方法按塔吊出厂说明书的要求臂最长吊重0.8吨, 最大起重不准超过3吨,吊车司机掌握不同的距离进行吊物重量,不能超负荷工作。吊是用14的钢丝绳制...
