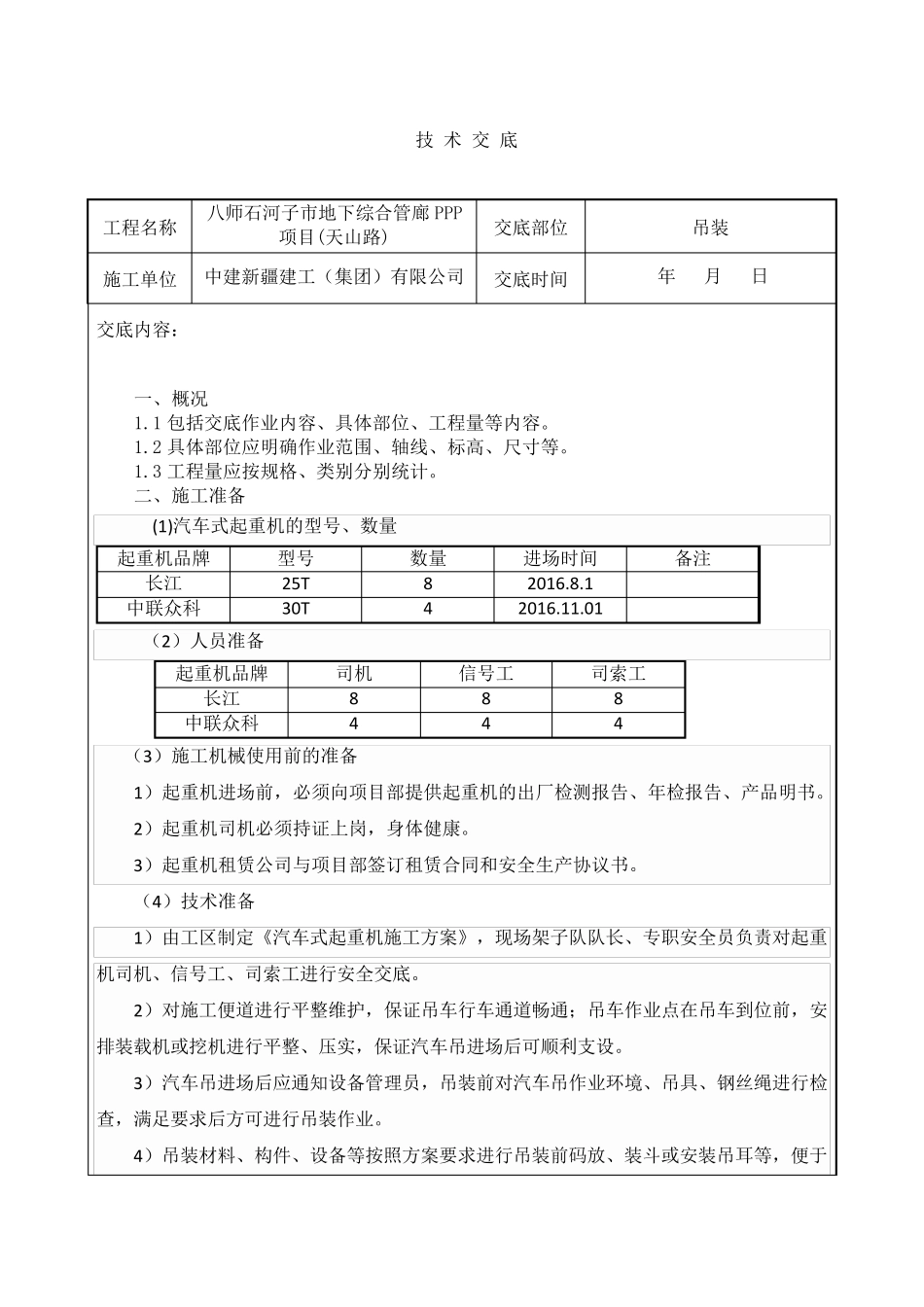

技 术 交 底 工程名称 八师石河子市地下综合管廊PPP项目(天山路) 交底部位 吊装 施工单位 中建新疆建工(集团)有限公司 交底时间 年 月 日 交底内容: 一、概况 1
1 包括交底作业内容、具体部位、工程量等内容
2 具体部位应明确作业范围、轴线、标高、尺寸等
3 工程量应按规格、类别分别统计
二、施工准备 (1)汽车式起重机的型号、数量 起重机品牌 型号 数量 进场时间 备注 长江 25T 8 2016
1 中联众科 30T 4 2016
01 (2)人员准备 起重机品牌 司机 信号工 司索工 长江 8 8 8 中联众科 4 4 4 (3)施工机械使用前的准备 1)起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品明书
2)起重机司机必须持证上岗,身体健康
3)起重机租赁公司与项目部签订租赁合同和安全生产协议书
(4)技术准备 1)由工区制定《汽车式起重机施工方案》,现场架子队队长、专职安全员负 责 对 起重机司机、信号工、司索工进行 安全交底
2)对 施工便 道 进行 平 整 维 护 ,保 证吊车行 车通 道 畅 通 ; 吊车作业点 在 吊车到 位前,安排 装载 机或 挖 机进行 平 整 、压 实 ,保 证汽车吊进场后 可 顺 利 支 设
3)汽车吊进场后 应通 知 设 备管理 员,吊装前对 汽车吊作业环 境 、吊具、钢 丝 绳 进行 检查 ,满 足 要 求 后 方可 进行 吊装作业
4)吊装材 料 、构 件 、设 备等按照 方案要 求 进行 吊装前码 放 、装斗 或 安装吊耳 等,便 于吊装顺利进行
5)安全员、机械员负责起重机日常的安全检查工作,每周由安组组织一次全面的安全文明施工检查 三、施工进度要求 1
明确本项目作业开始和完成时间
明确交叉作业、工艺要求的间歇时间

四、汽车吊施工组织流程
