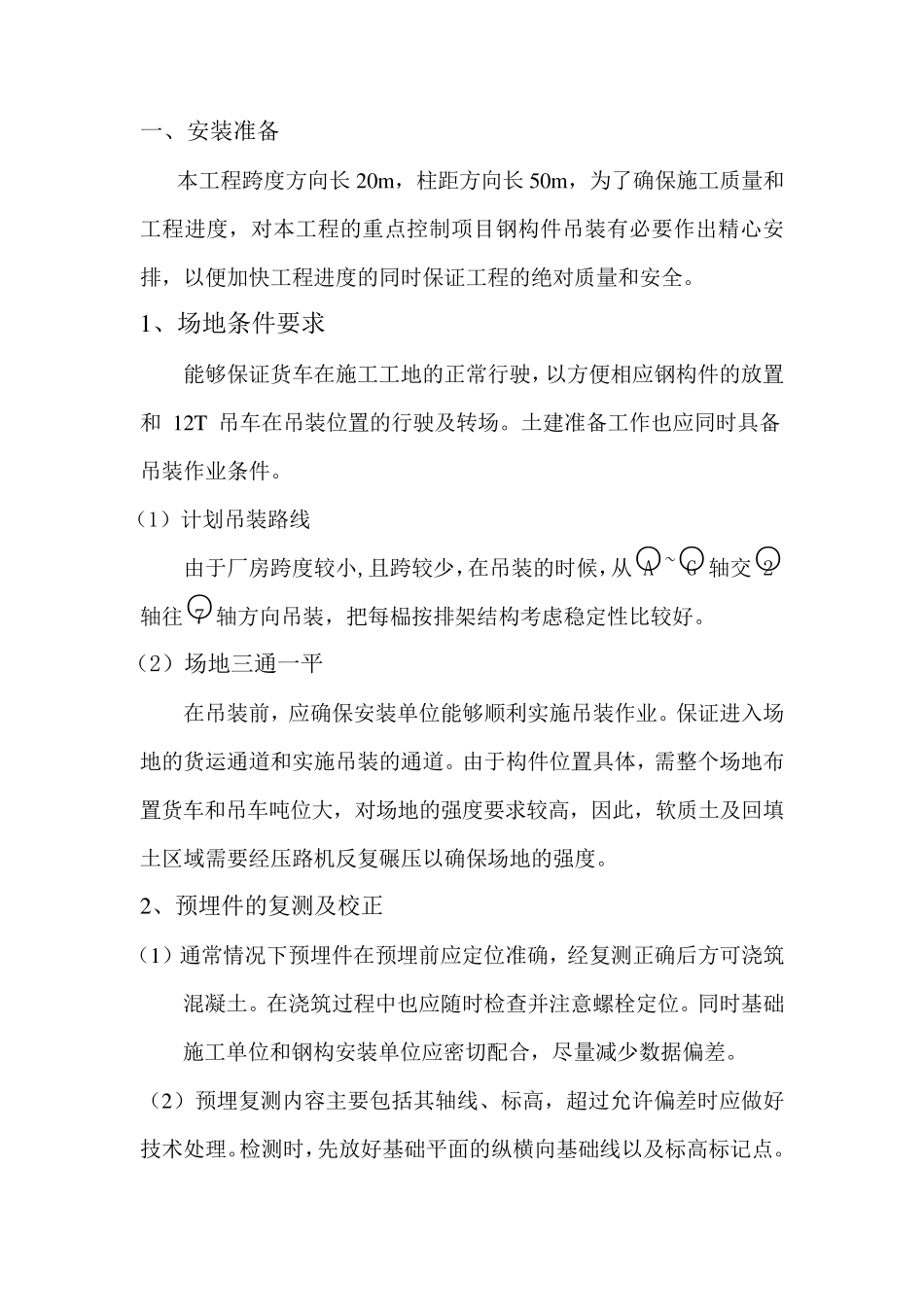

湖北鸿起顺工贸有限公司 食堂钢结构屋面工程 吊 装 方 案 编制人: 审核人: 审批人: 日 期: 一、安装准备 本工程跨度方向长20m ,柱距方向长50m ,为了确保施工质量和工程进度,对本工程的重点控制项目钢构件吊装有必要作出精心安排,以便加快工程进度的同时保证工程的绝对质量和安全
1、场地条件要求 能够保证货车在施工工地的正常行驶,以方便相应钢构件的放置和12T 吊车在吊装位置的行驶及转场
土建准备工作也应同时具备吊装作业条件
(1)计划吊装路线 由于厂房跨度较小,且跨较少,在吊装的时候,从○A ~○G 轴交○2轴往○7 轴方向吊装,把每榀按排架结构考虑稳定性比较好
(2)场地三通一平 在吊装前,应确保安装单位能够顺利实施吊装作业
保证进入场地的货运通道和实施吊装的通道
由于构件位置具体,需整个场地布置货车和吊车吨位大,对场地的强度要求较高,因此,软质土及回填土区域需要经压路机反复碾压以确保场地的强度
2、预埋件的复测及校正 (1)通常情况下预埋件在预埋前应定位准确,经复测正确后方可浇筑混凝土
在浇筑过 程中 也应随 时检 查 并 注 意 螺 栓 定位
同时基 础施工单位和钢构安装单位应密 切 配 合 ,尽 量减 少数 据 偏 差
(2)预埋复测内 容 主 要包 括 其 轴线、标 高,超 过 允 许 偏 差 时应做 好技 术 处 理
检 测时,先 放好基 础 平面 的纵 横 向基 础 线以及标 高标 记 点

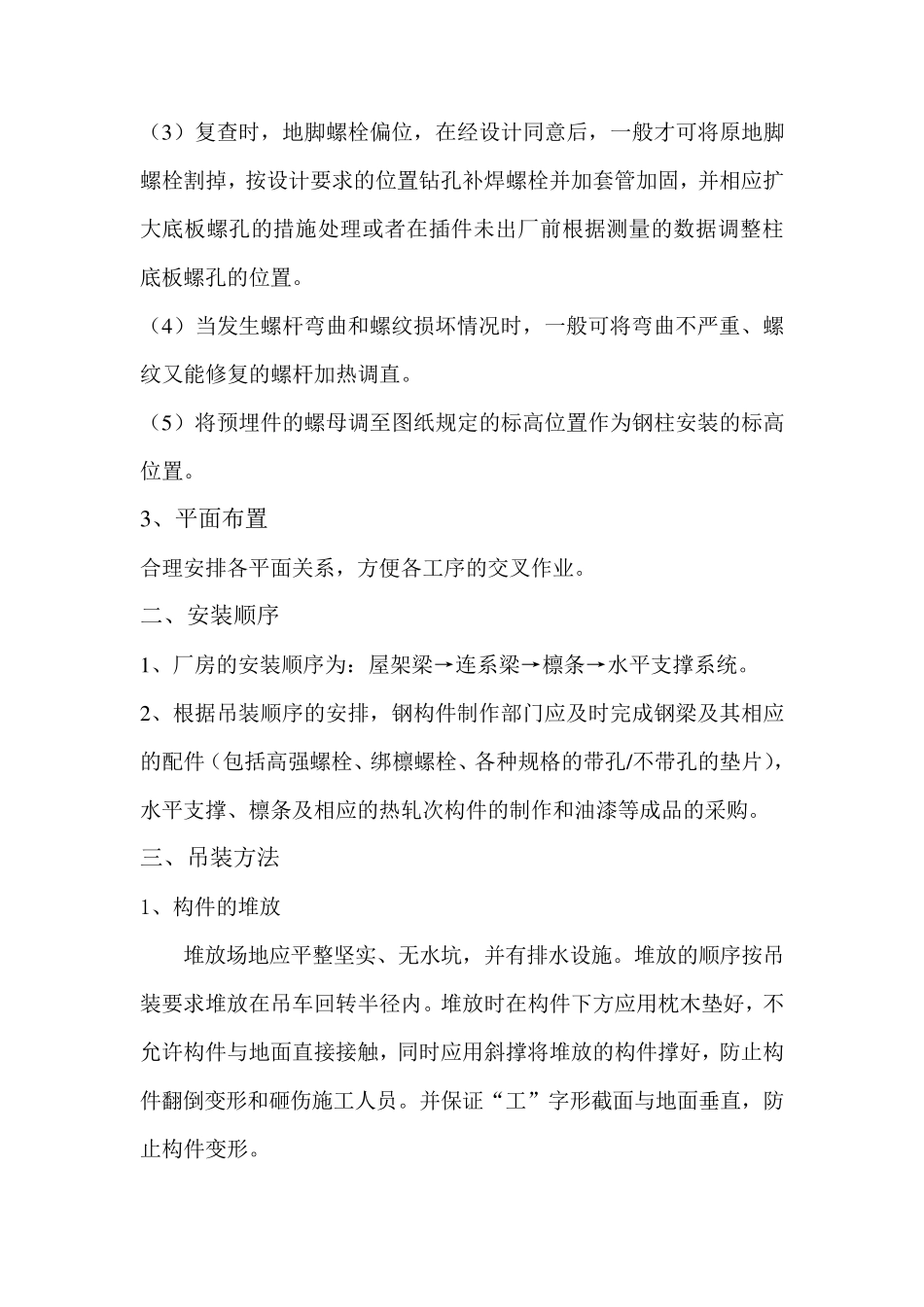

( 3 ) 复 查 时 , 地 脚 螺 栓 偏 位 , 在 经 设 计 同 意 后 , 一 般 才 可 将 原 地 脚螺 栓 割 掉 , 按 设 计 要 求 的 位 置 钻 孔 补 焊 螺 栓 并 加 套 管 加 固 , 并 相 应 扩大 底 板 螺 孔 的 措 施 处 理 或 者 在 插 件 未 出 厂 前 根 据 测 量 的 数 据 调 整 柱
