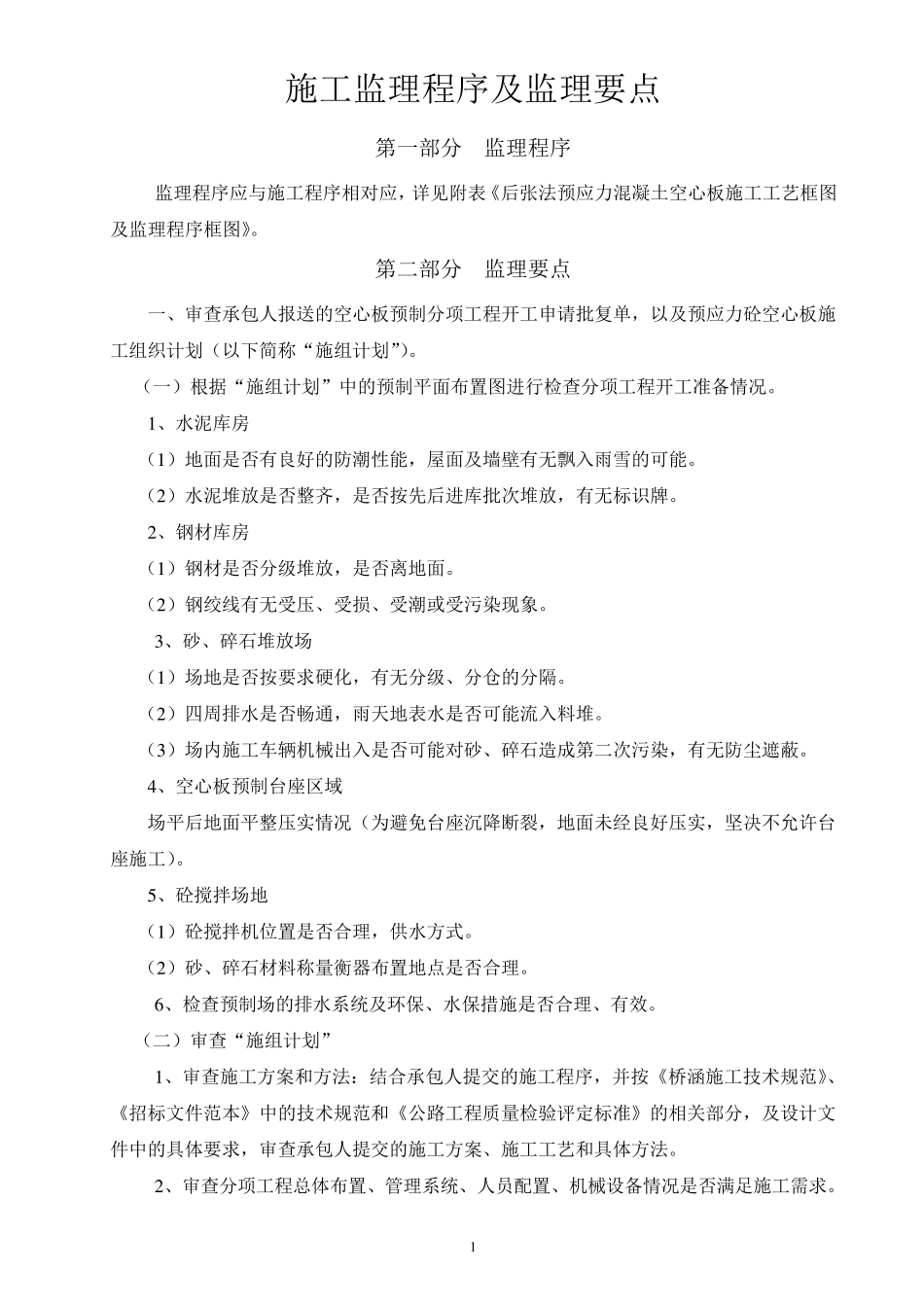

1 施工监理程序及监理要点 第一部分 监理程序 监理程序应与施工程序相对应,详见附表《后张法预应力混凝土空心板施工工艺框图及监理程序框图》
第二部分 监理要点 一、审查承包人报送的空心板预制分项工程开工申请批复单,以及预应力砼空心板施工组织计划(以下简称“施组计划”)
(一)根据“施组计划”中的预制平面布置图进行检查分项工程开工准备情况
1 、水泥库房 (1 )地面是否有良好的防潮性能,屋面及墙壁有无飘入雨雪的可能
(2 )水泥堆放是否整齐,是否按先后进库批次堆放,有无标识牌
2 、钢材库房 (1 )钢材是否分级堆放,是否离地面
(2 )钢绞线有无受压、受损、受潮或受污染现象
3 、砂、碎石堆放场 (1 )场地是否按要求硬化,有无分级、分仓的分隔
(2 )四周排水是否畅通,雨天地表水是否可能流入料堆
(3 )场内施工车辆机械出入是否可能对砂、碎石造成第二次污染,有无防尘遮蔽
4 、空心板预制台座区域 场平后地面平整压实情况(为避免台座沉降断裂,地面未经良好压实,坚决不允许台座施工)
5 、砼搅拌场地 (1 )砼搅拌机位置是否合理,供水方式
(2 )砂、碎石材料称量衡器布置地点是否合理
6 、检查预制场的排水系统及环保、水保措施是否合理、有效
(二)审查“施组计划” 1 、审查施工方案和方法:结合承包人提交的施工程序,并按《桥涵施工技术规范》、《招标文件范本》中的技术规范和《公路工程质量检验评定标准》的相关部分,及设计文件中的具体要求,审查承包人提交的施工方案、施工工艺和具体方法
2 、审查分项工程总体布置、管理系统、人员配置、机械设备情况是否满足施工需求

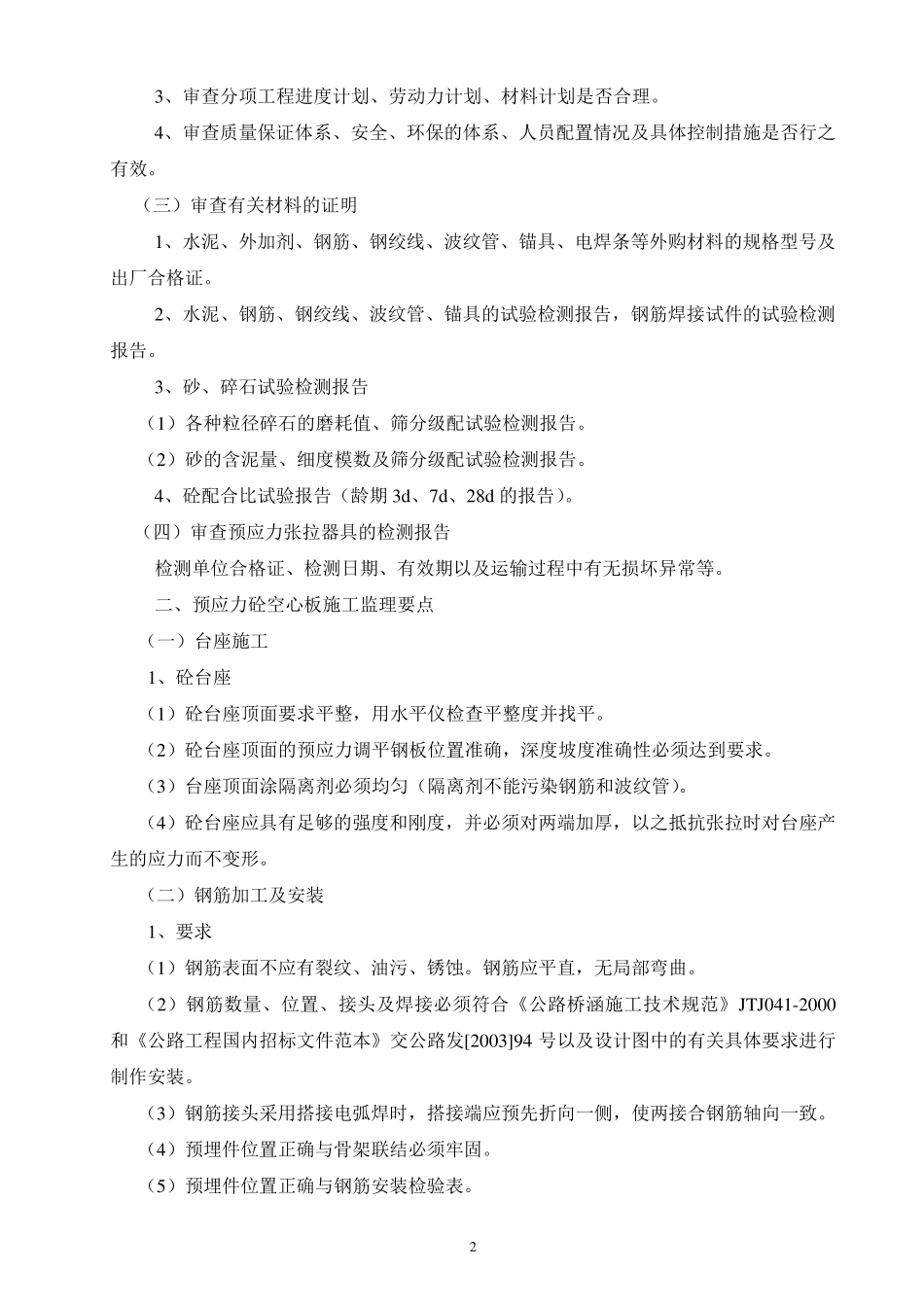

2 3、审查分项工程进度计划、劳动力计划、材料计划是否合理
4、审查质量保证体系、安全、环保的体系、人员配置情况及具体控制措施是否行之有效
(三)审查有关材料的证明 1、水泥、外加剂、钢
