电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

周界防盗报警系统项目施工组织方案

周界防盗报警系统项目施工组织方案_第1页
1/13
周界防盗报警系统项目施工组织方案_第2页
2/13
周界防盗报警系统项目施工组织方案_第3页
3/13

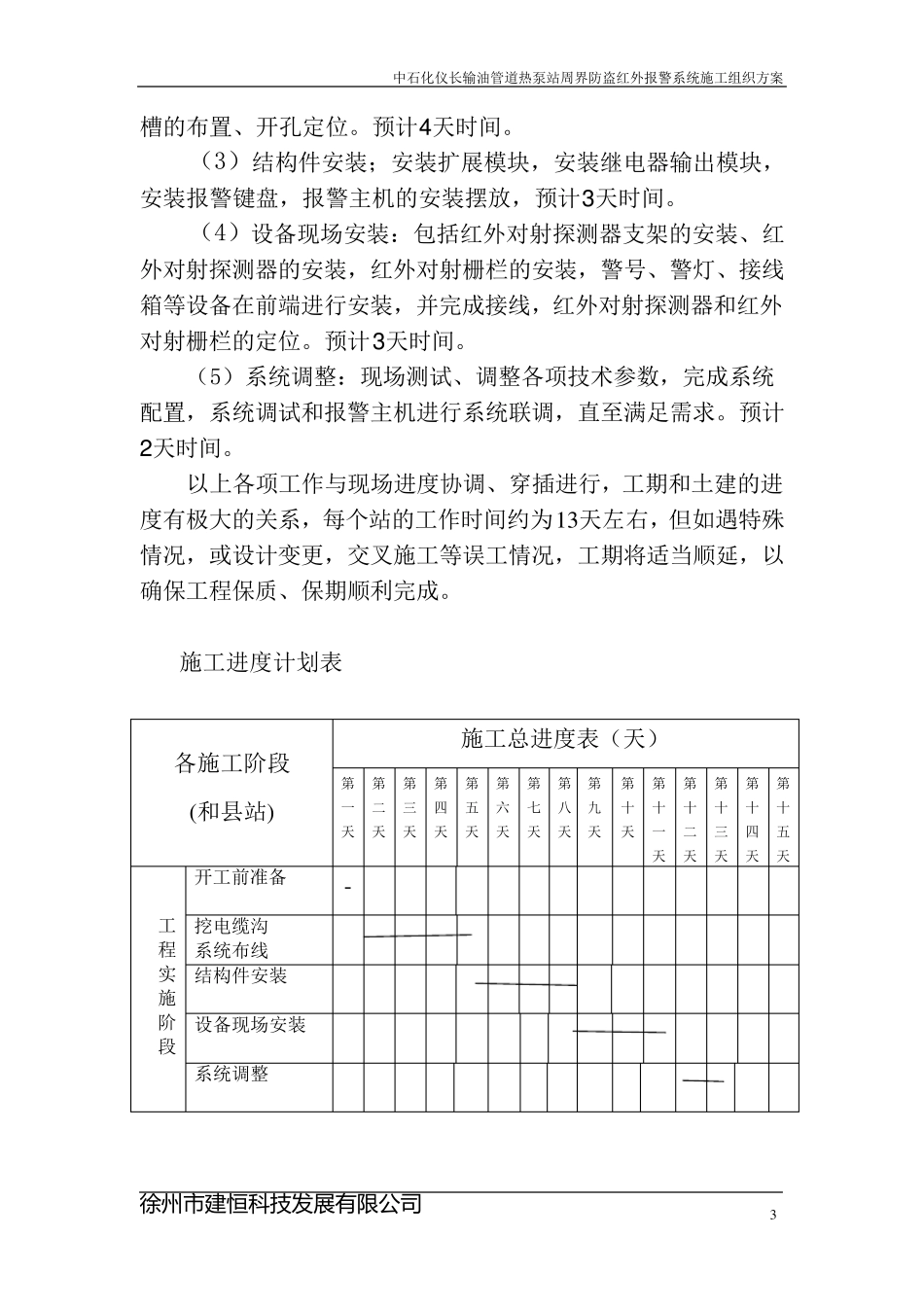

中石化仪长输油管道热泵站周界防盗红外报警系统施工组织方案 徐 州 市 建 恒 科 技 发 展 有 限 公司 1 中石化仪长输油管道热泵站 周界防盗红外报警系统施工组织方案 徐州市建恒科技发展有限公司 二零零六年十月 中石化仪长输油管道热泵站周界防盗红外报警系统施工组织方案 徐 州 市 建 恒 科 技 发 展 有 限 公司 2 项目施工组织 一、项目实施阶段和期限:整个工程应分阶段来实施,并于规定时间完成本次仪长输油管道热泵站周界防盗报警系统工程所有任务。 项目分四个阶段(总进度): 1、设计阶段,根据现场的实际情况及提供产品的技术参数,完成布线系统的施工图、施工工艺图(约8天时间)。 2、工程实施阶段,包括施工组织计划、施工进度安排、施工要求及质量保证(约30天时间)。 3、系统试运行阶段,包括系统测试、试运行、交接(约30天时间)。 4、系统验收阶段(约10天时间)。 二、工程实施阶段 1、施工组织计划 本工程环境复杂、工程量大、工程质量要求高。为此,我公司将采取科学严密的组织管理方法,调集精干充足的技术施工队伍;辅之以先进的施工设备、工具和施工保证措施,以确保工程保质保期顺利完成。 2、施工进度安排(每个站根据现场的实际情况在时间上有调整) (1)开工前准备:主要是指现场勘察 、设备摆 设、施工人员 安排与 用 户 及设计人 员 的交流 协 调等 前期工作 ,达 到 施工人 员可 以进场的要求。预 计1天时间。 (2)系统布线及配 件 加 工:主要是指敷 设系统所需 的电 缆 ,做 好 设备到 现场安装 各 种 设备互 相 连 接所需 的线缆 接头 ;红外对射 探 测器 支 架 制 作 ,完成电 源 线的布置 、控 制 线的布置 、线管线 中石化仪长输油管道热泵站周界防盗红外报警系统施工组织方案 徐 州 市 建 恒 科 技 发 展 有 限 公司 3 槽的布置、开孔定位。预计4天时间。 (3)结构件安装;安装扩展模块,安装继电器输出模块,安装报警键盘,报警主机的安装摆放,预计3天时间。 (4)设备现场安装:包括红外对射探测器支架的安装、红外对射探测器的安装,红外对射栅栏的安装,警号、警灯、接线箱等设备在前端进行安装,并完成接线,红外对射探测器和红外对射栅栏的定位。预计3天时间。 (5)系统调整:现场测试、调整各项技术参数,完成系统配置,系统调试和报警主机进行系统联调,直至满足需求。预计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

周界防盗报警系统项目施工组织方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
