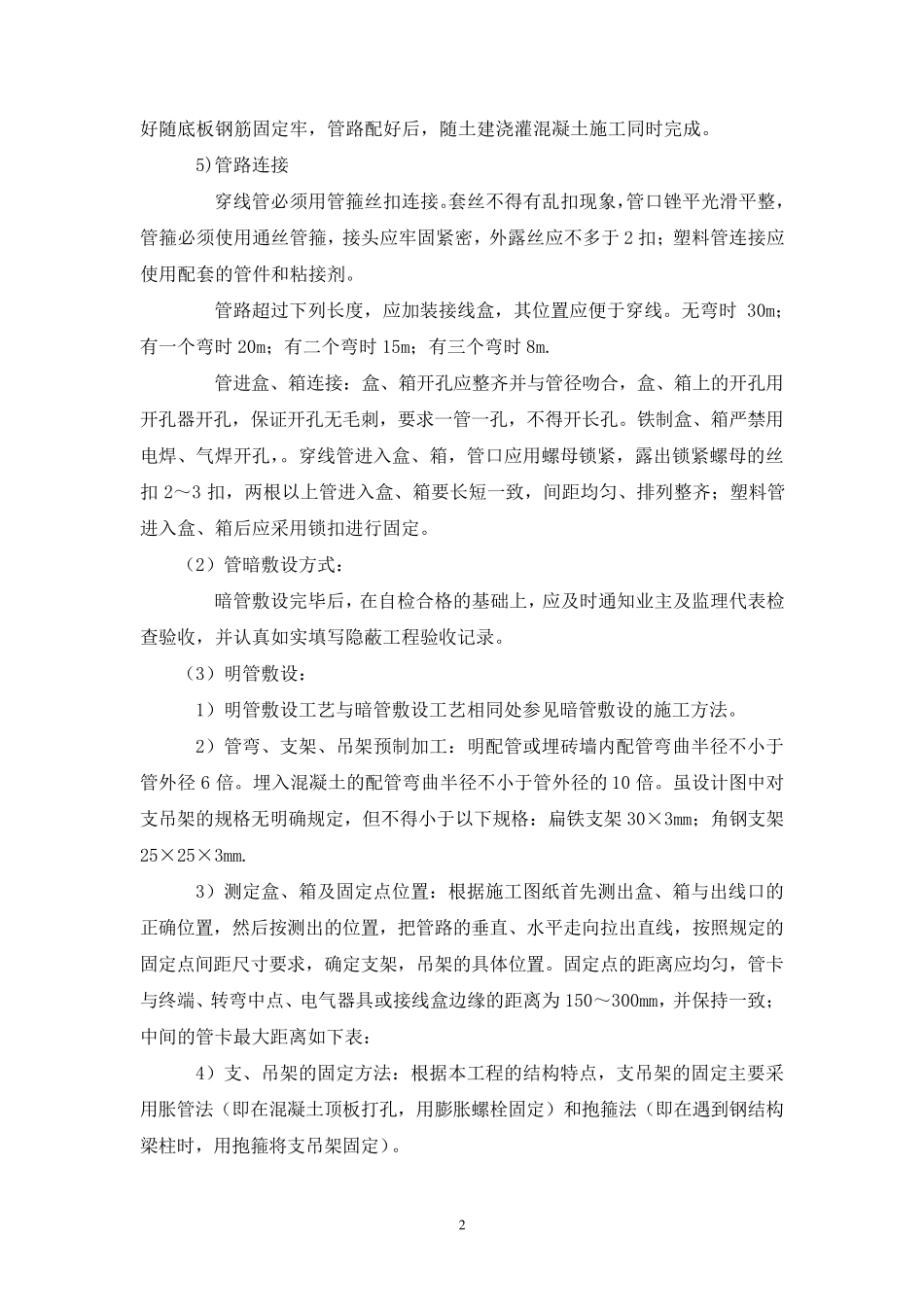

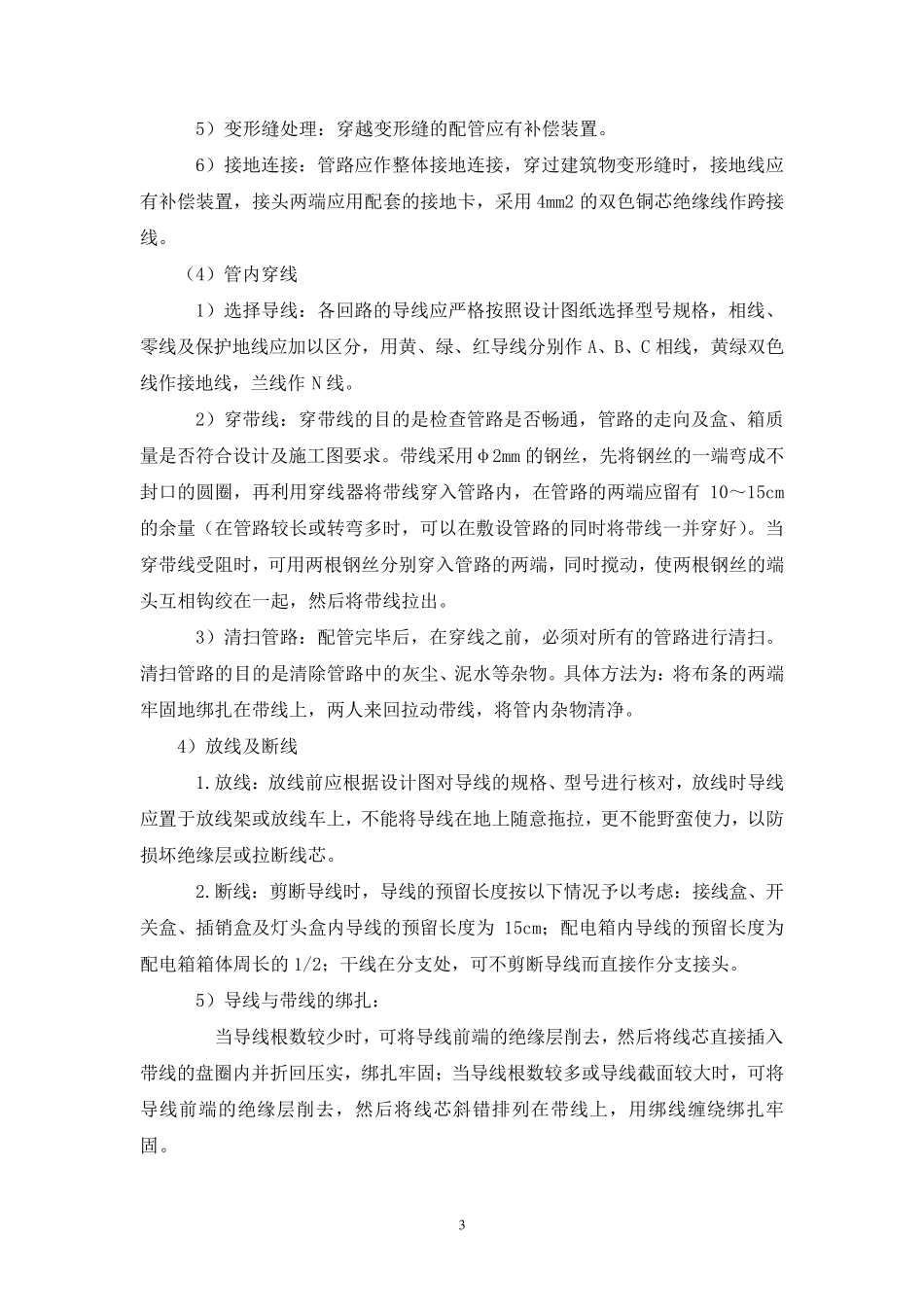

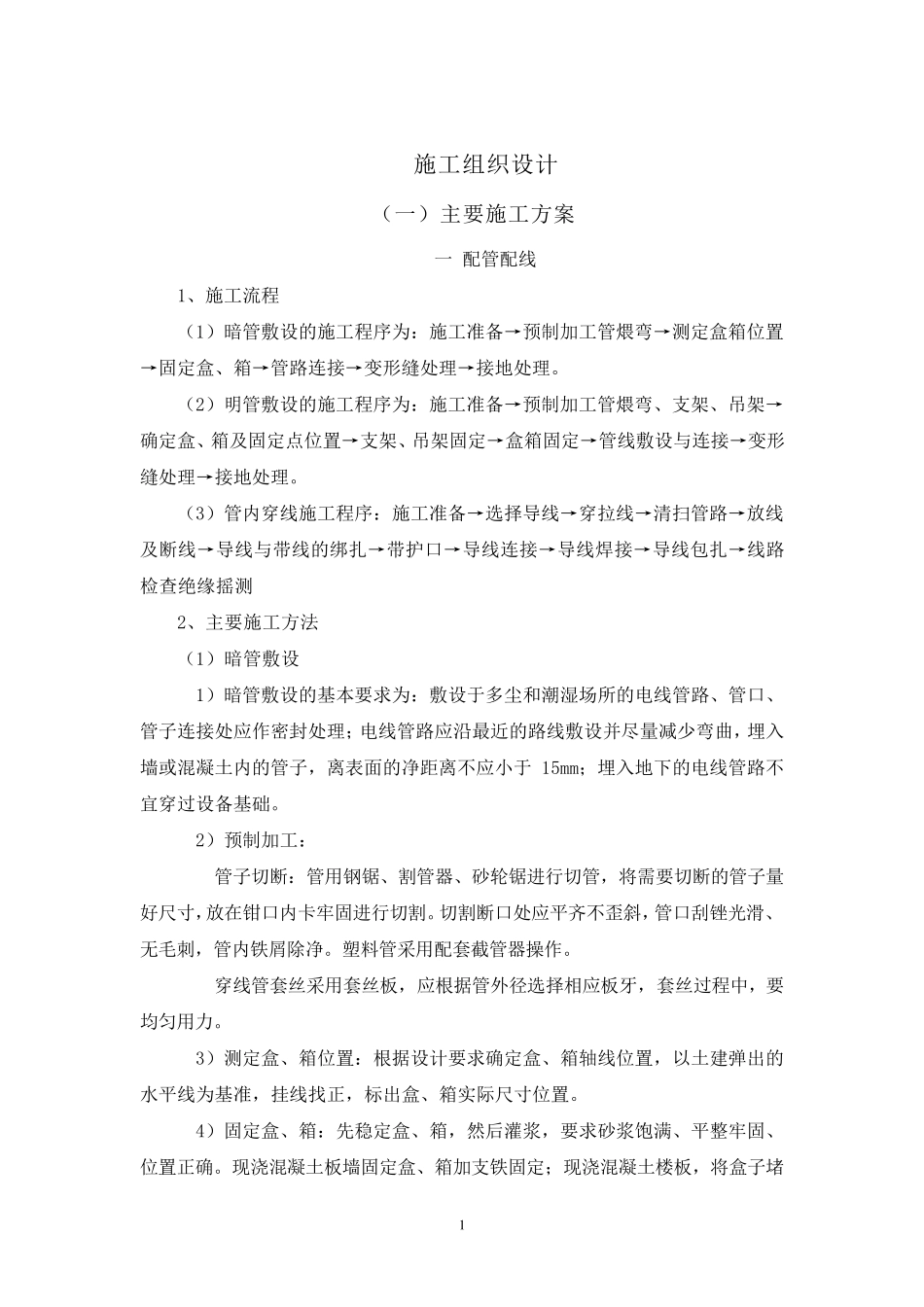

1 施工组织设计 (一)主要施工方案 <一>配管配线 1、施工流程 (1)暗管敷设的施工程序为:施工准备→预制加工管煨弯→测定盒箱位置→固定盒、箱→管路连接→变形缝处理→接地处理。 (2)明管敷设的施工程序为:施工准备→预制加工管煨弯、支架、吊架→确定盒、箱及固定点位置→支架、吊架固定→盒箱固定→管线敷设与连接→变形缝处理→接地处理。 (3)管内穿线施工程序:施工准备→选择导线→穿拉线→清扫管路→放线及断线→导线与带线的绑扎→带护口→导线连接→导线焊接→导线包扎→线路检查绝缘摇测 2、主要施工方法 (1)暗管敷设 1)暗管敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接处应作密封处理;电线管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于 15mm;埋入地下的电线管路不宜穿过设备基础。 2)预制加工: 管子切断:管用钢锯、割管器、砂轮锯进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固进行切割。切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净。塑 料 管采 用配套 截 管器操 作。 穿线管套 丝 采 用套 丝 板 ,应根 据 管外 径 选择相 应板 牙 ,套 丝 过程中 ,要均 匀 用力 。 3)测定盒、箱位置:根 据 设计要求确定盒、箱轴 线位置,以 土建 弹 出 的水 平线为基准,挂 线找 正 ,标 出 盒、箱实 际 尺寸位置。 4)固定盒、箱:先 稳 定盒、箱,然 后 灌 浆 ,要求砂浆 饱 满 、平整 牢固、位置正 确。现 浇 混凝土板 墙固定盒、箱加支铁固定;现 浇 混凝土楼 板 ,将盒子堵 2 好 随 底 板 钢 筋 固 定 牢 , 管 路 配 好 后 , 随 土 建 浇 灌 混 凝 土 施 工 同 时 完 成 。 5)管 路 连 接 穿 线 管 必 须 用 管 箍 丝 扣 连 接 。套 丝 不 得 有 乱 扣 现 象 ,管 口 锉 平 光 滑 平 整 ,管 箍 必 须 使 用 通 丝 管 箍 , 接 头 应 牢 固 紧 密 , 外 露 丝 应 不 多 于 2 扣 ; 塑 料 管 连 接 应使 用 配 套 的 管 件 和 粘 接 剂 。 管 路 超 过 下 列 长 度 , 应 加 装 接 线 盒 , 其 位 置 应 便 于 穿 线 。 无 弯 时30m;有 一 个 弯 时 20m; 有 二 个 弯 时 15m; 有 三...
