喷淋系统工程施工方案 1、工艺流程 施工准备→干管安装→立管安装→分层干支管安装→管道试压→管道冲洗→通水调试→交工验收 2 、施工准备 (1)技术准备:组织专业技术人员熟悉设计图纸技术资料,相应的施工及验收规范,标准、图集等
(2)人员准备:主要以管工、焊工为主、起重工、油漆工等工种配合
(3)材料准备:包括施工用料和施工措施用料,根据材料计划备好用料及时送到现场,能达到配套及陆续供应
材料进场后,经甲方、监理单位验收合格后才可以进行施工
(4)施工机械准备:包括电焊机、砂轮切割机、坡口机、空气压缩机、电动试压泵、气焊工具、手提砂轮机等应及时提供
焊接、矫正后进行
(5)认真熟悉图纸,结合现场情况复核管道的坐标、标高是否位置得当,如有问题,及时与设计人员研究解决,办理洽商手续
(6)检查预留及预埋是否正确 ,临 时剔 凿 应与设计土 建 协 调好
(7)安排 合理的施工顺 序 、避 免 工种交叉 作 业干扰 ,影 响 施工
3、支架 预制 、安装 (1)首 先 将 型 钢 刷 一 遍 防 锈 漆,制 作 前 认真核对 图纸设计要求 、支架 图集及材料材质 、规格

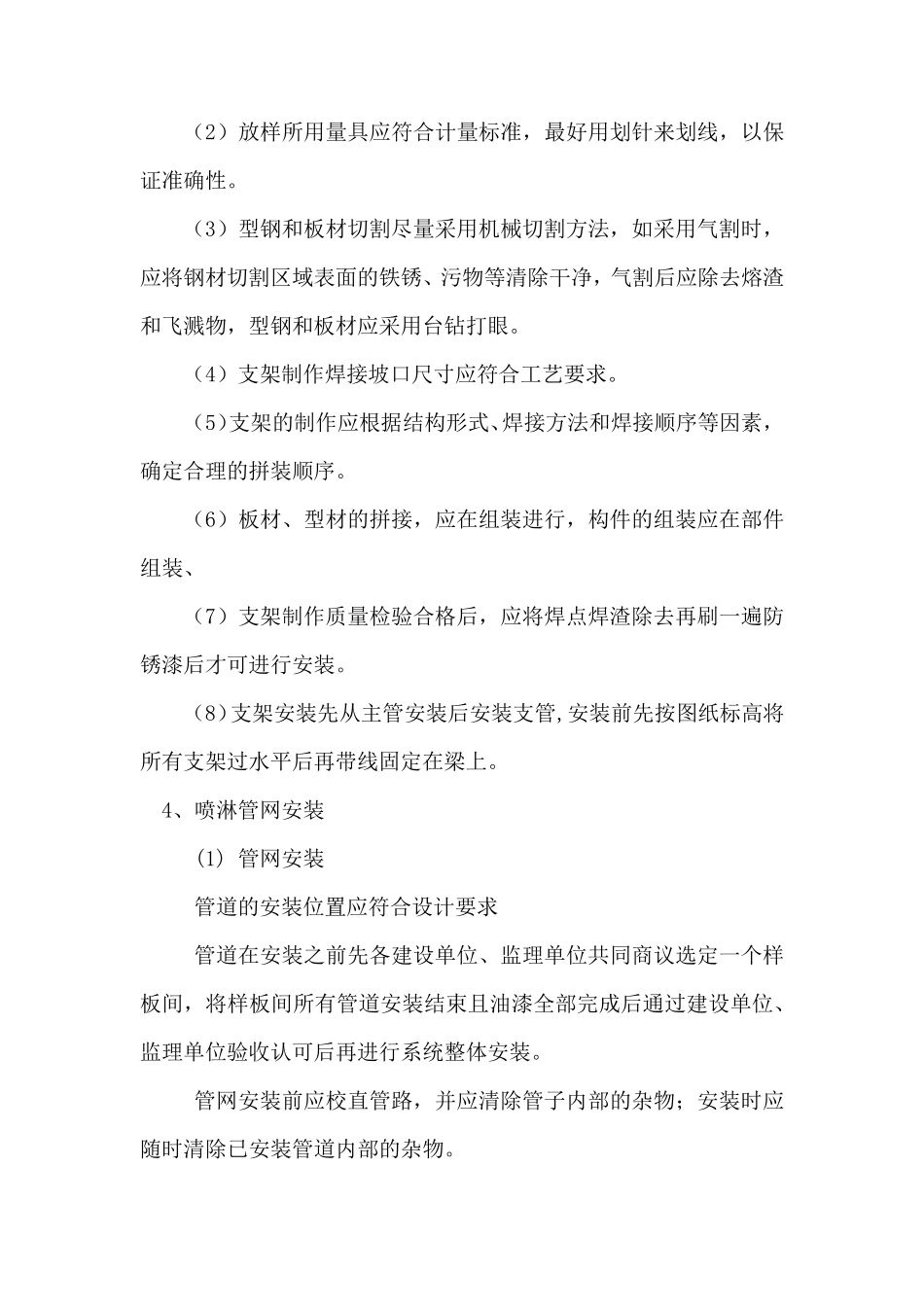

(2)放样所用量具应符合计量标准,最好用划针来划线,以保证准确性
(3)型钢和板材切割尽量采用机械切割方法,如采用气割时,应将钢材切割区域表面的铁锈、污物等清除干净,气割后应除去熔渣和飞溅物,型钢和板材应采用台钻打眼
(4)支架制作焊接坡口尺寸应符合工艺要求
(5)支架的制作应根据结构形式、焊接方法和焊接顺序等因素,确定合理的拼装顺序
(6)板材、型材的拼接,应在组装进行,构件的组装应在部件组装、 (7)支架制作质量检验合格后,应将焊点焊渣除去再刷一遍防锈漆后才可进行安装
(8)支架安装先从主管安装后安装支管,安装前先按图纸标高将所有支架过水平后再带线固定在梁上
4、喷淋管网安装 (1
