嘉乐泉煤矿猴车斜井施工 及猴车安装工程 施工组织设计 浙江中宇建设集团有限公司 二○一○年一月十五日 嘉乐泉煤矿猴车斜井施工及猴车安装 施工组织设计 一、工程说明: 1
1、 该工程由猴车机头平巷20m、猴车机尾平巷23m、操作硐室5m、中部平巷 123
4m、暗斜井402
2m、与井底车场联络巷33
2m、与下一采联络巷86m 构成,总工程量692
2 、 该安装工程由安装巷道中部托绳轮钢梁、托绳轮、机头、机尾四部分组成
二.招标内容及要求: 2
1 招标内容:图纸所示的全部矿井工程及安装工程
2、 工期要求:必须在2010 年 7 月 31 日前竣工 计划开工日期:2010 年 2 月 1 日开工;竣工日期:2010 年 7 月 31 日竣工
3、 质量要求:合格 三、工程概述 3
1、 交通位置 该工程位于嘉乐泉煤矿副斜井西部,交通十分便利
2、 地势、地貌 3
3、 地表水 3
4、 气象及地震 3
5、 现有水源、电源概况 3
1 水源: 该工程范围附近有水源,工程用水和生活用水由建设单位提供
2 电源: 由建设单位将高压电源送至施工现场

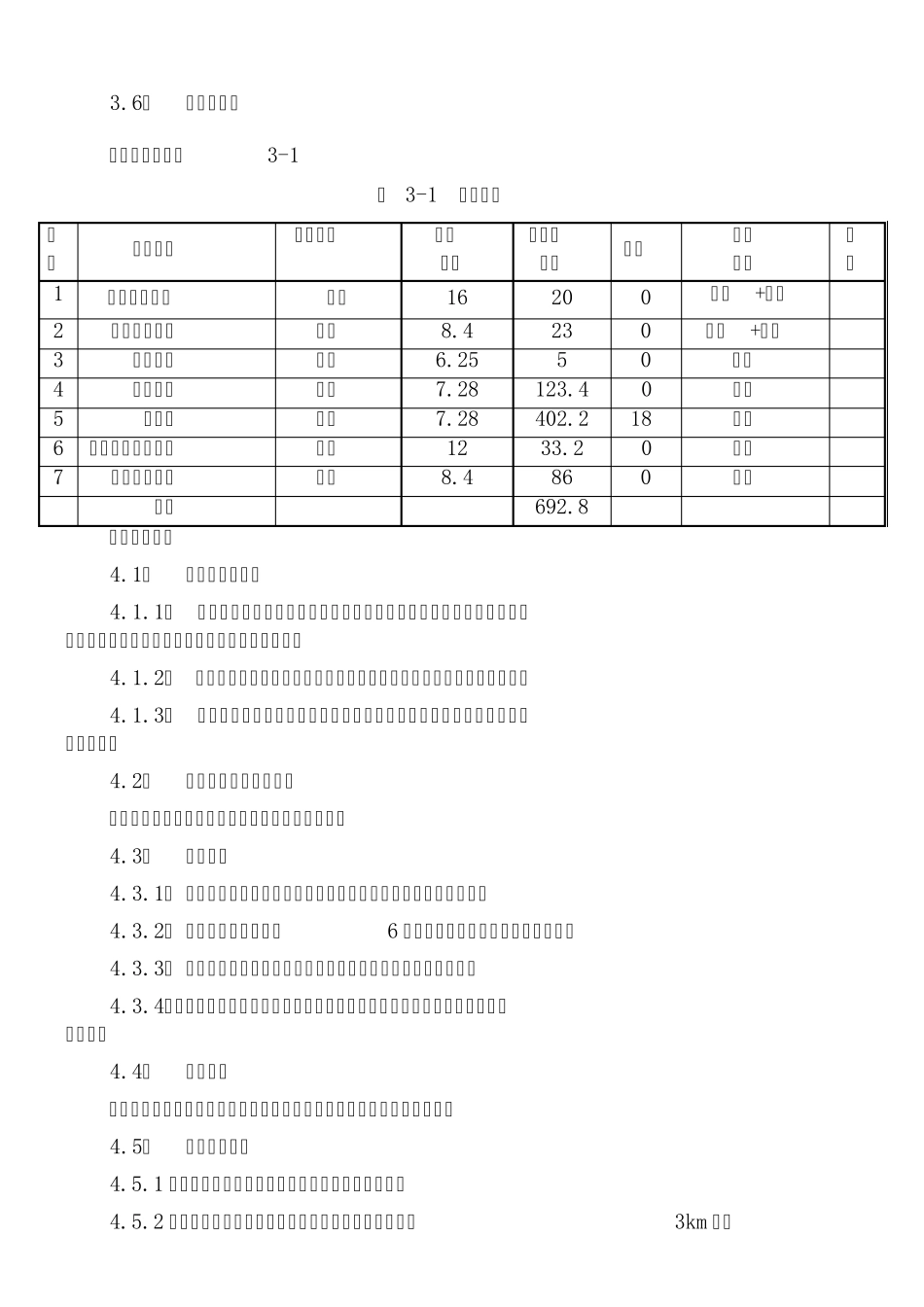

6、 投标工程量 投标工程量见表3-1 表 3-1 工程量表 序号 工程名称 巷道形状 断面 米² 设计长度米 角度 支护 形式 备注 1 猴车机头平巷 矩形 16 20 0 混支+浇灌 2 猴车机尾平巷 矩形 8
4 23 0 混支+浇灌 3 操作硐室 矩形 6
25 5 0 混支 4 中部平巷 拱形 7
28 123
4 0 锚喷 5 暗斜井 拱形 7
28 402
2 18 锚喷 6 与井底车场联络巷 矩形 12 33
2 0 混支 7 下一采联络巷 矩形 8
4 86 0 混支 合计 692
8 四、施工准备 4
1、 施工准备的原则 4
1、 施工准备期间,各工种
