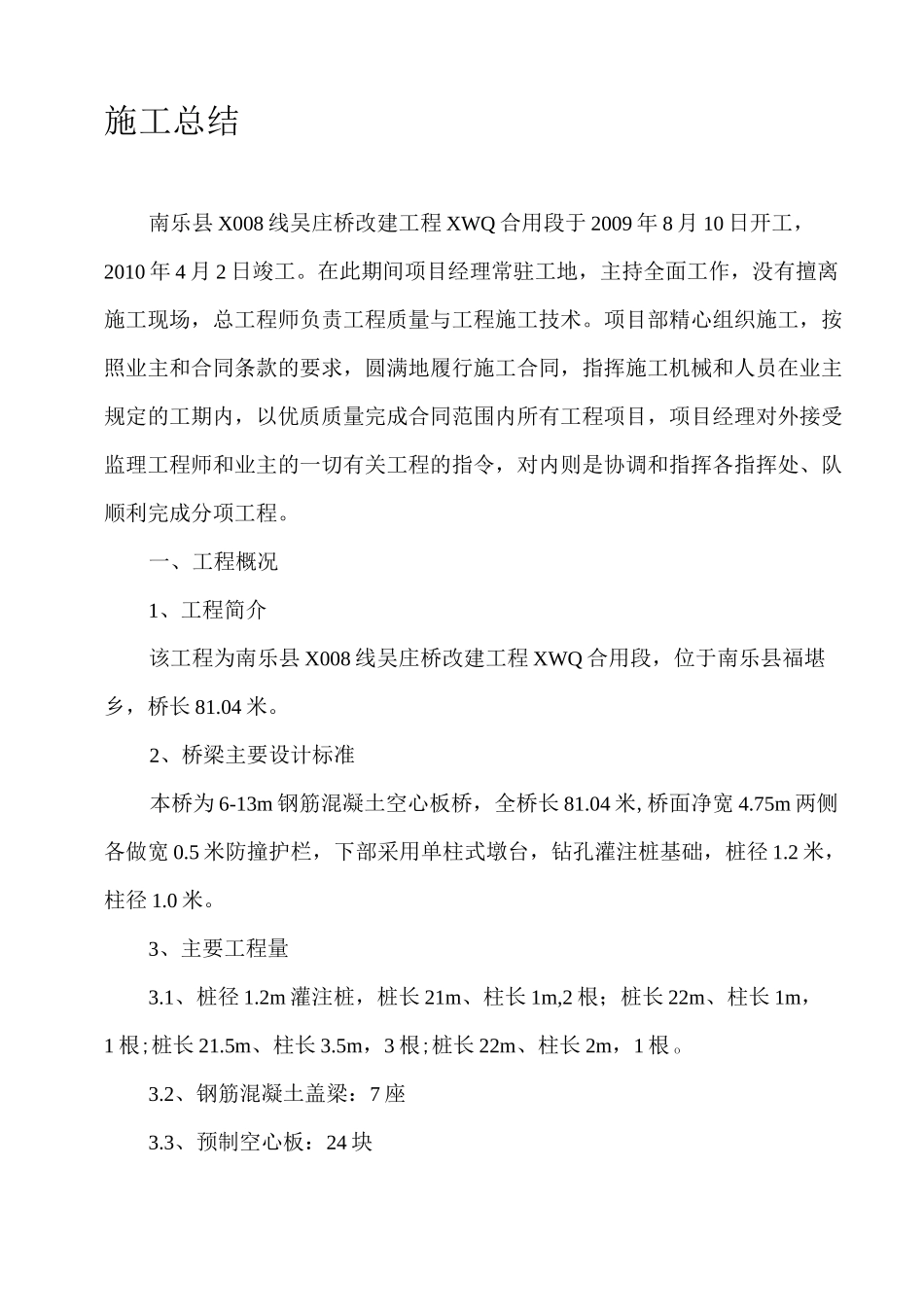

施工总结南乐县 X008 线吴庄桥改建工程 XWQ 合用段于 2009 年 8 月 10 日开工,2010 年 4 月 2 日竣工
在此期间项目经理常驻工地,主持全面工作,没有擅离施工现场,总工程师负责工程质量与工程施工技术
项目部精心组织施工,按照业主和合同条款的要求,圆满地履行施工合同,指挥施工机械和人员在业主规定的工期内,以优质质量完成合同范围内所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各指挥处、队顺利完成分项工程
一、工程概况1、工程简介该工程为南乐县 X008 线吴庄桥改建工程 XWQ 合用段,位于南乐县福堪乡,桥长 81
2、桥梁主要设计标准本桥为 6-13m 钢筋混凝土空心板桥,全桥长 81
04 米,桥面净宽 4
75m 两侧各做宽 0
5 米防撞护栏,下部采用单柱式墩台,钻孔灌注桩基础,桩径 1
2 米,柱径 1
3、主要工程量3
1、桩径 1
2m 灌注桩,桩长 21m、柱长 1m,2 根;桩长 22m、柱长 1m,1 根;桩长 21
5m、柱长 3
5m,3 根;桩长 22m、柱长 2m,1 根 o3
2、钢筋混凝土盖梁:7 座3
3、预制空心板:24 块3

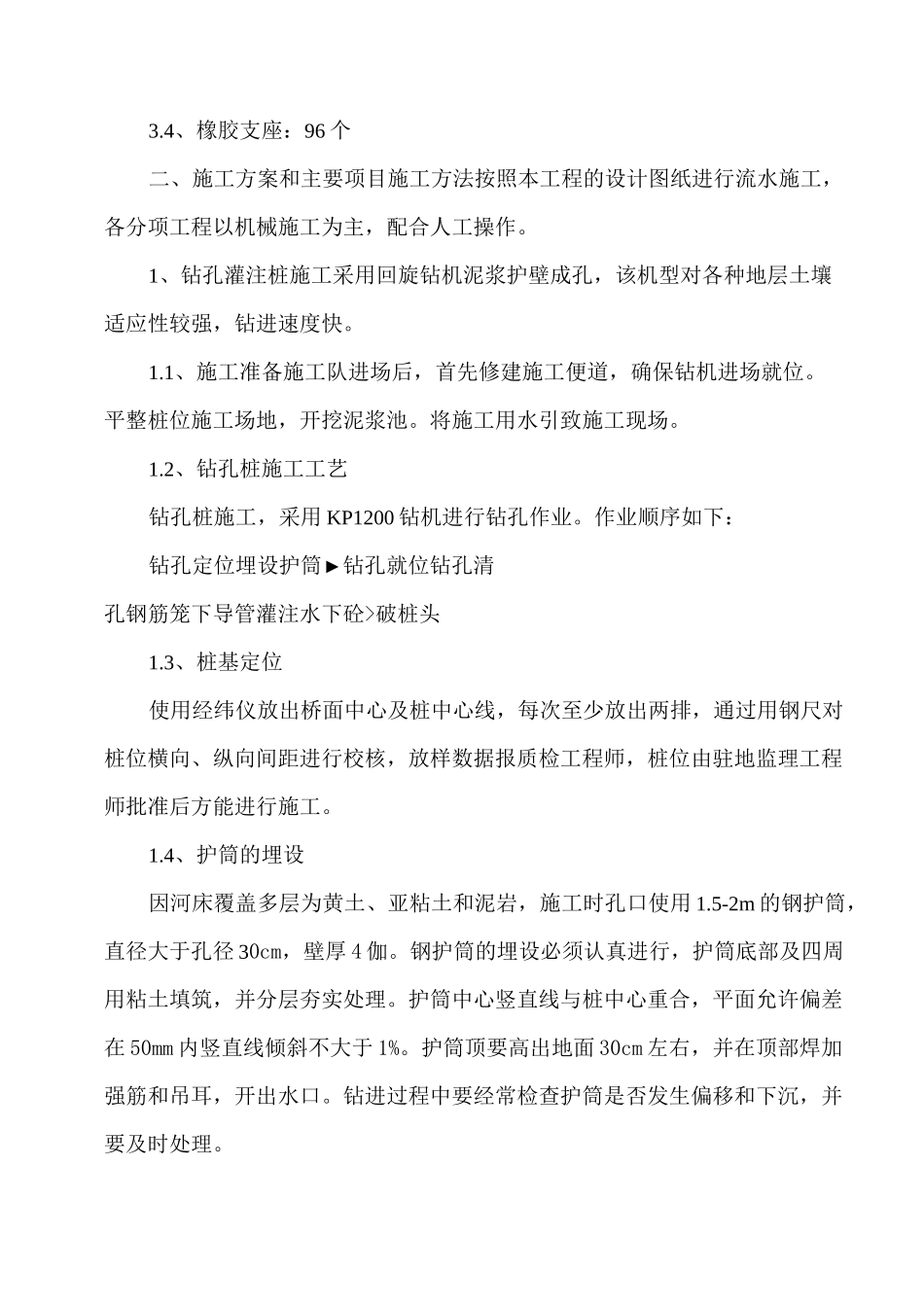

4、橡胶支座:96 个二、施工方案和主要项目施工方法按照本工程的设计图纸进行流水施工,各分项工程以机械施工为主,配合人工操作
1、钻孔灌注桩施工采用回旋钻机泥浆护壁成孔,该机型对各种地层土壤适应性较强,钻进速度快
1、施工准备施工队进场后,首先修建施工便道,确保钻机进场就位
平整桩位施工场地,开挖泥浆池
将施工用水引致施工现场
2、钻孔桩施工工艺钻孔桩施工,采用 KP1200 钻机进行钻孔作业
作业顺序如下:钻孔定位埋设护筒►钻孔就位钻孔清孔钢筋笼下导管灌注水下砼>破桩头1
3、桩基定位使用经纬仪放出桥面中心及桩中心线,每次至少
