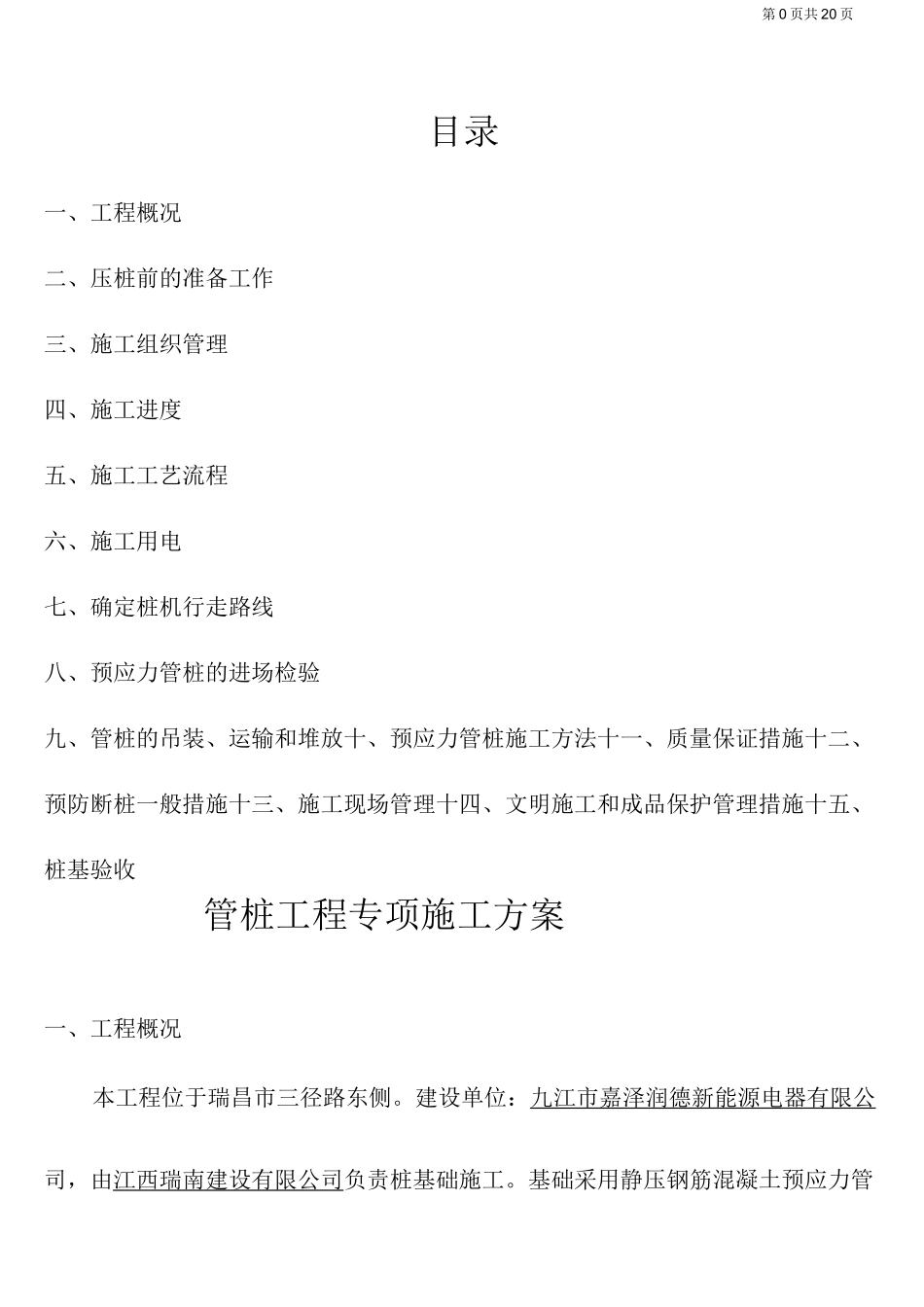

第 0 页共 20 页目录一、工程概况二、压桩前的准备工作三、施工组织管理四、施工进度五、施工工艺流程六、施工用电七、确定桩机行走路线八、预应力管桩的进场检验九、管桩的吊装、运输和堆放十、预应力管桩施工方法十一、质量保证措施十二、预防断桩一般措施十三、施工现场管理十四、文明施工和成品保护管理措施十五、桩基验收管桩工程专项施工方案一、工程概况本工程位于瑞昌市三径路东侧
建设单位:九江市嘉泽润德新能源电器有限公司,由江西瑞南建设有限公司负责桩基础施工

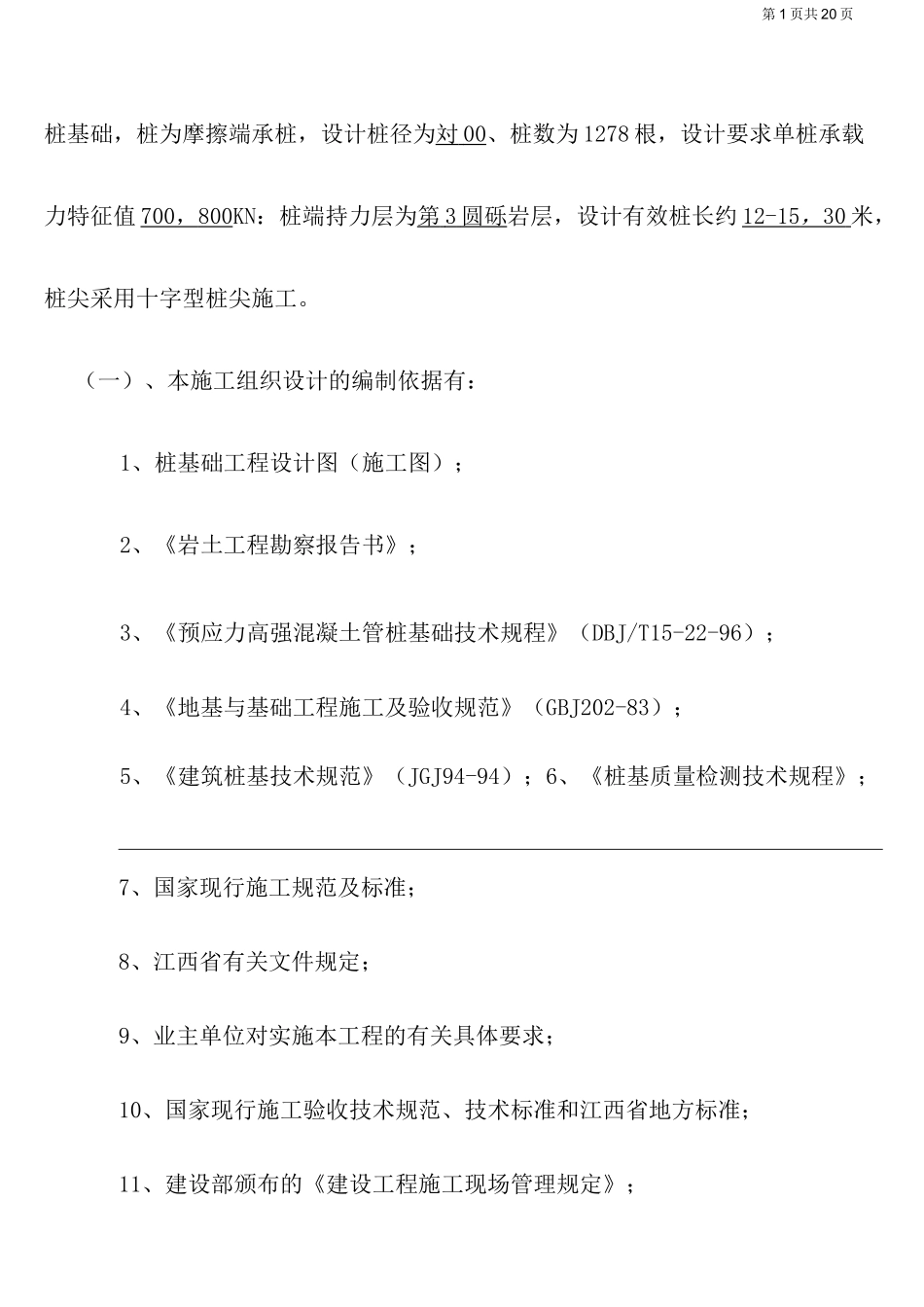

基础采用静压钢筋混凝土预应力管第 1 页共 20 页桩基础,桩为摩擦端承桩,设计桩径为対 00 、桩数为 1278 根,设计要求单桩承载力特征值 700 , 800 KN:桩端持力层为第 3 圆砾 岩层,设计有效桩长约 12-15 , 30 米,桩尖采用十字型桩尖施工

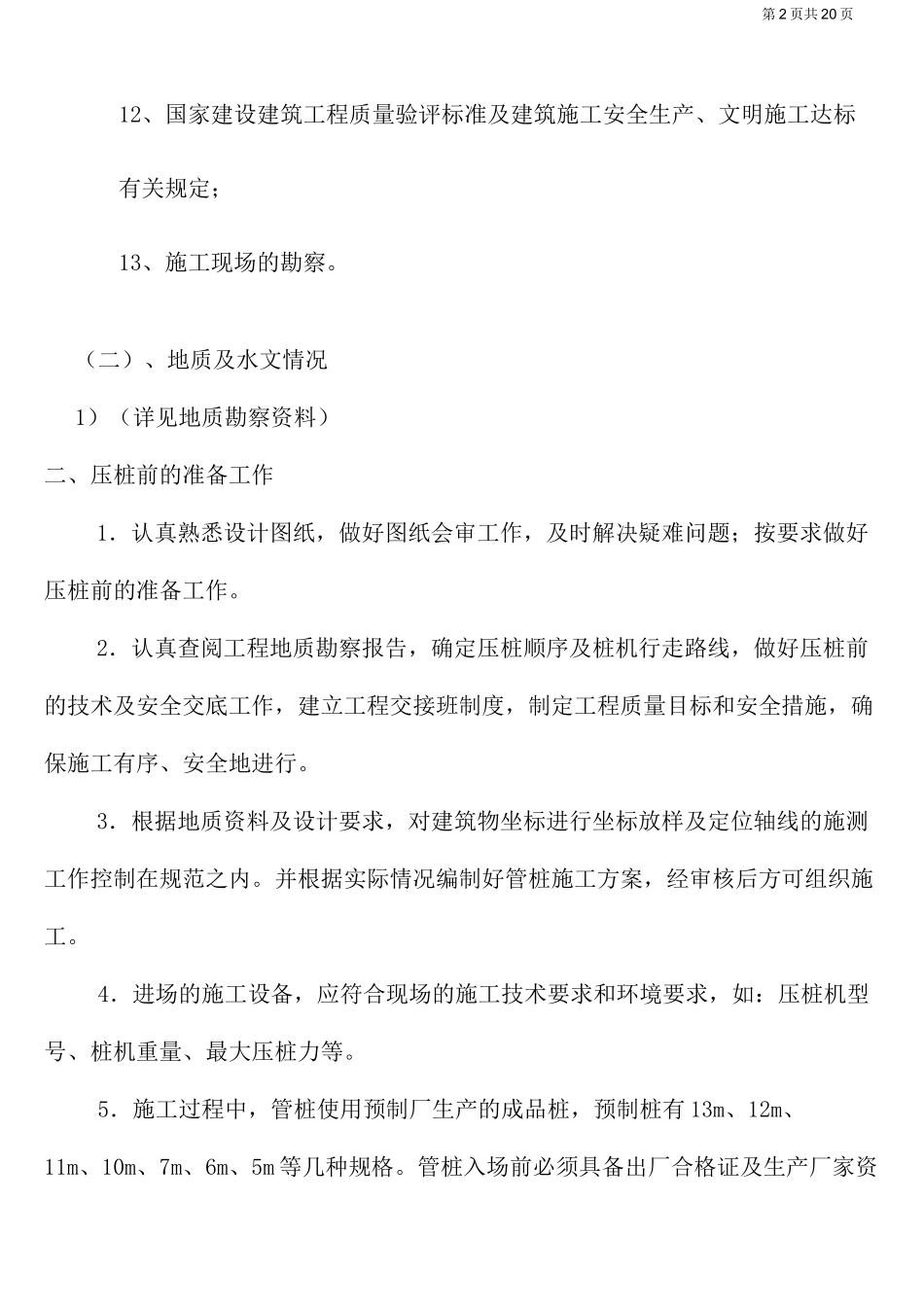

(一)、本施工组织设计的编制依据有:1、桩基础工程设计图(施工图);2、《岩土工程勘察报告书》;3、《预应力高强混凝土管桩基础技术规程》(DBJ/T15-22-96);4、《地基与基础工程施工及验收规范》(GBJ202-83);5、《建筑桩基技术规范》(JGJ94-94);6、《桩基质量检测技术规程》;7、国家现行施工规范及标准;8、江西省有关文件规定;9、业主单位对实施本工程的有关具体要求;10、国家现行施工验收技术规范、技术标准和江西省地方标准;11、建设部颁布的《建设工程施工现场管理规定》;第 2 页共 20 页12、国家建设建筑工程质量验评标准及建筑施工安全生产、文明施工达标有关规定;13、施工现场的勘察
(二)、地质及水文情况1)(详见地质勘察资料)二、压桩前的准备工作1.认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按要求做好压桩前的准备工作
2.认真查阅工程地质勘察报告,确定压桩顺序及桩机行走路线,做好压桩前的技术及安全交底工作,建立工程交接班
