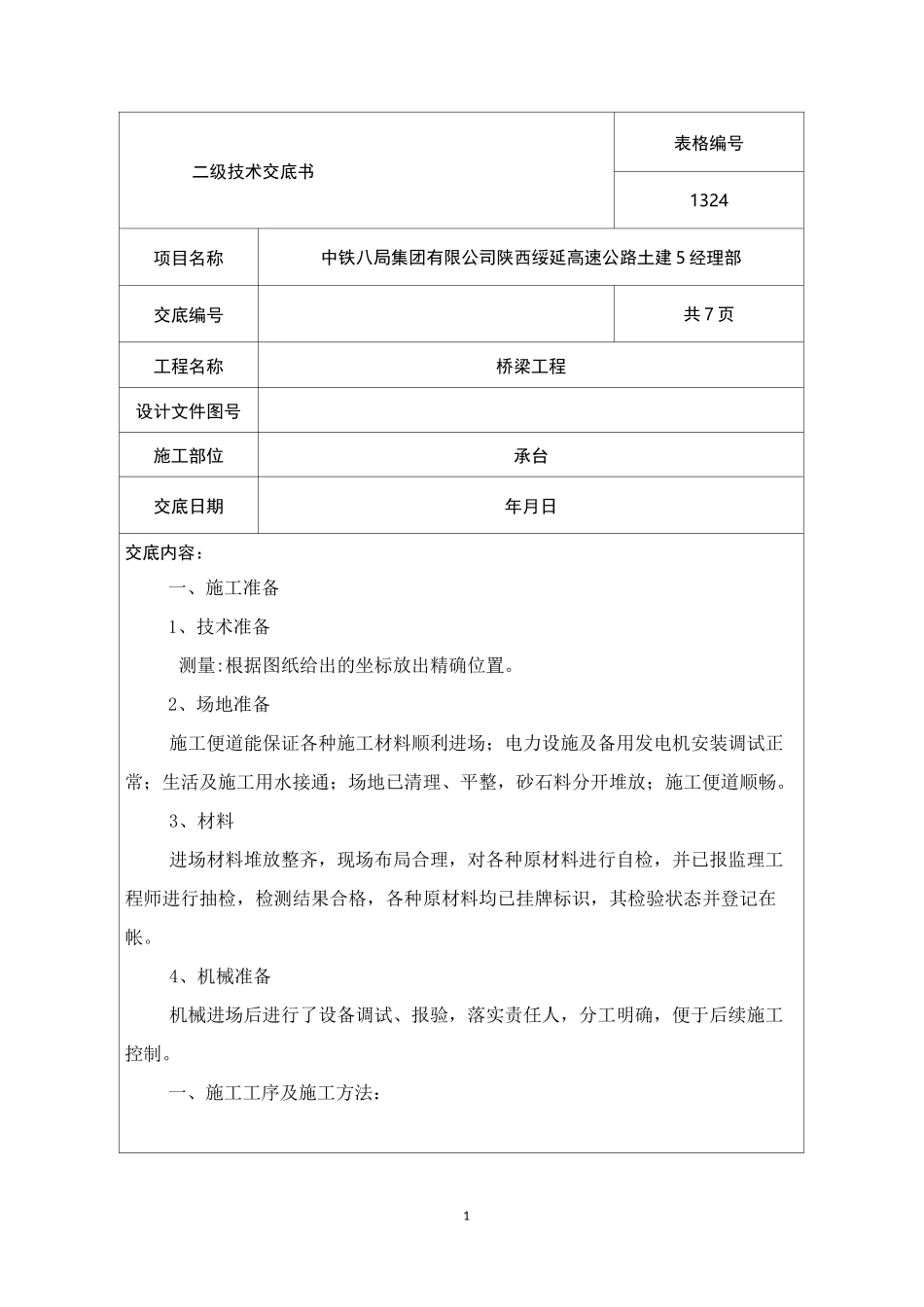

1二级技术交底书表格编号1324项目名称中铁八局集团有限公司陕西绥延高速公路土建 5 经理部交底编号共 7 页工程名称桥梁工程设计文件图号施工部位承台交底日期年月日交底内容:一、施工准备1、技术准备测量:根据图纸给出的坐标放出精确位置
2、场地准备施工便道能保证各种施工材料顺利进场;电力设施及备用发电机安装调试正常;生活及施工用水接通;场地已清理、平整,砂石料分开堆放;施工便道顺畅
3、材料进场材料堆放整齐,现场布局合理,对各种原材料进行自检,并已报监理工程师进行抽检,检测结果合格,各种原材料均已挂牌标识,其检验状态并登记在帐
4、机械准备机械进场后进行了设备调试、报验,落实责任人,分工明确,便于后续施工控制

一、施工工序及施工方法:拟定基坑开挖支护方案报监理工程师认可基烧幵挖、清底1~~村店地检测辰推头址理2各基坑支护承台施工流程图1、承台开挖承台开挖前,测设基坑平面位置及标高,确定开挖范围
采用机械开挖基坑,视土质及地下水质的情况,选用适当的开挖坡率,基坑底面按基础设计平面尺寸每边放宽 50cm
当开挖至承台底以上 20cm 停止机械开挖,改为人工挖基,保证地基土不被扰动和桩基不被破坏,基坑有水时用集水井法将水排出
当基坑深度超过5m 时,基坑开挖坡率应适当放缓,并加设平台
坑顶缘必须留 1 米安全距离
个别条件较差区段采用挡板支撑,或喷射混凝土护壁支护
桩身砼达到一定的强度后进行基坑开挖
在基坑开挖线以外 5m 处设置纵横向截水沟将地表水排入天然水沟
基坑排水采取在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑
N£—白检舎格后报监理工程师验收:蛊认3基坑施工完毕后,在基底垫层表面精确测量放样出承台纵横十字轴线及标高线,并做上醒目标志,及时施工垫层和承台混凝土
对于开挖深度 3 米以上的基坑后续将编制专项方案,开挖深度 5 米及以上的深基坑也将编
