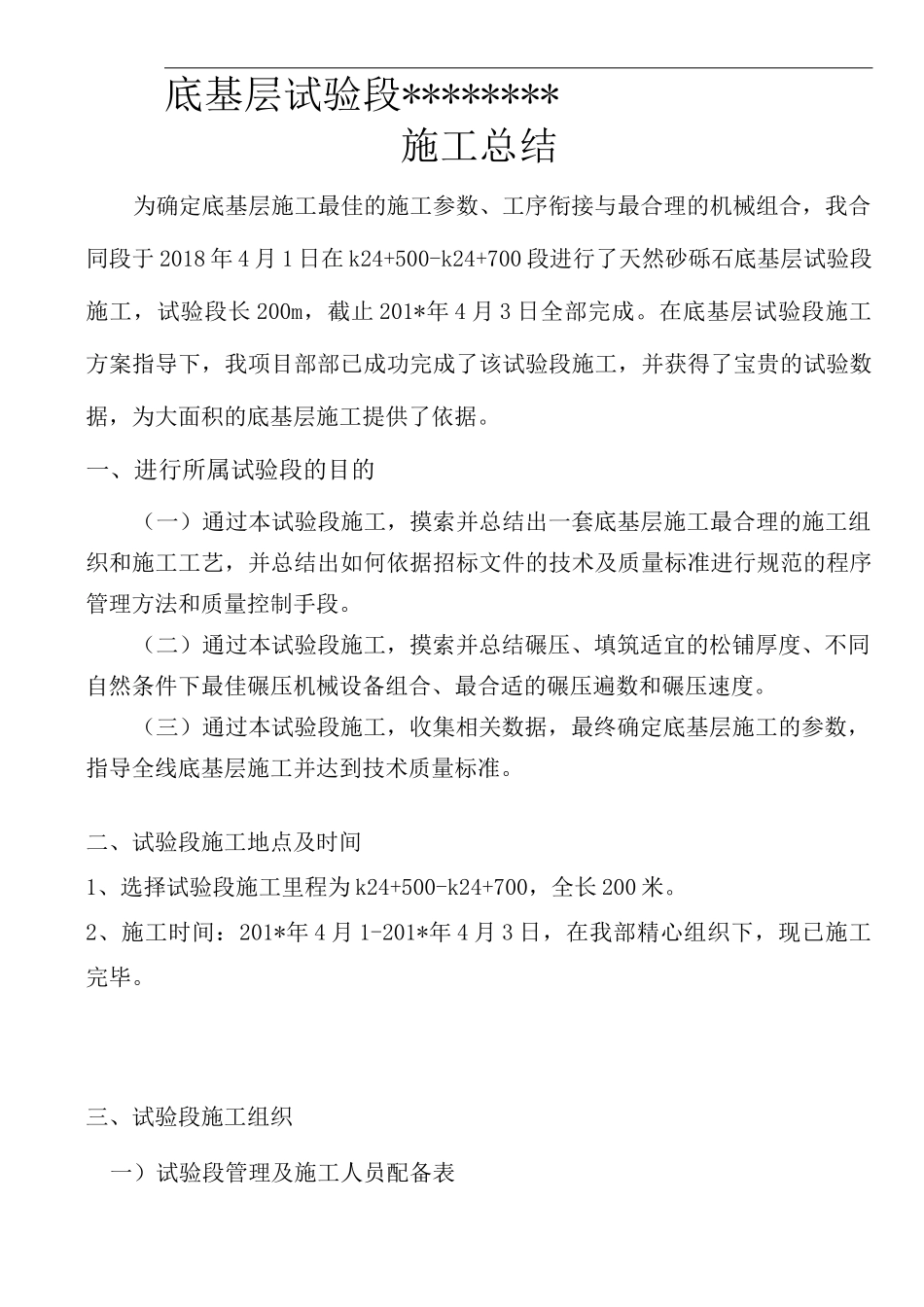

*****公路第三施工合同段底基层试验段施工总结***公司驻**********第三施工合同段项目部201*年*月*日底基层试验段********施工总结为确定底基层施工最佳的施工参数、工序衔接与最合理的机械组合,我合同段于 2018 年 4 月 1 日在 k24+500-k24+700 段进行了天然砂砾石底基层试验段施工,试验段长 200m,截止 201*年 4 月 3 日全部完成
在底基层试验段施工方案指导下,我项目部部已成功完成了该试验段施工,并获得了宝贵的试验数据,为大面积的底基层施工提供了依据
一、进行所属试验段的目的(一)通过本试验段施工,摸索并总结出一套底基层施工最合理的施工组织和施工工艺,并总结出如何依据招标文件的技术及质量标准进行规范的程序管理方法和质量控制手段
(二)通过本试验段施工,摸索并总结碾压、填筑适宜的松铺厚度、不同自然条件下最佳碾压机械设备组合、最合适的碾压遍数和碾压速度
(三)通过本试验段施工,收集相关数据,最终确定底基层施工的参数,指导全线底基层施工并达到技术质量标准
二、试验段施工地点及时间1、选择试验段施工里程为 k24+500-k24+700,全长 200 米
2、施工时间:201*年 4 月 1-201*年 4 月 3 日,在我部精心组织下,现已施工完毕

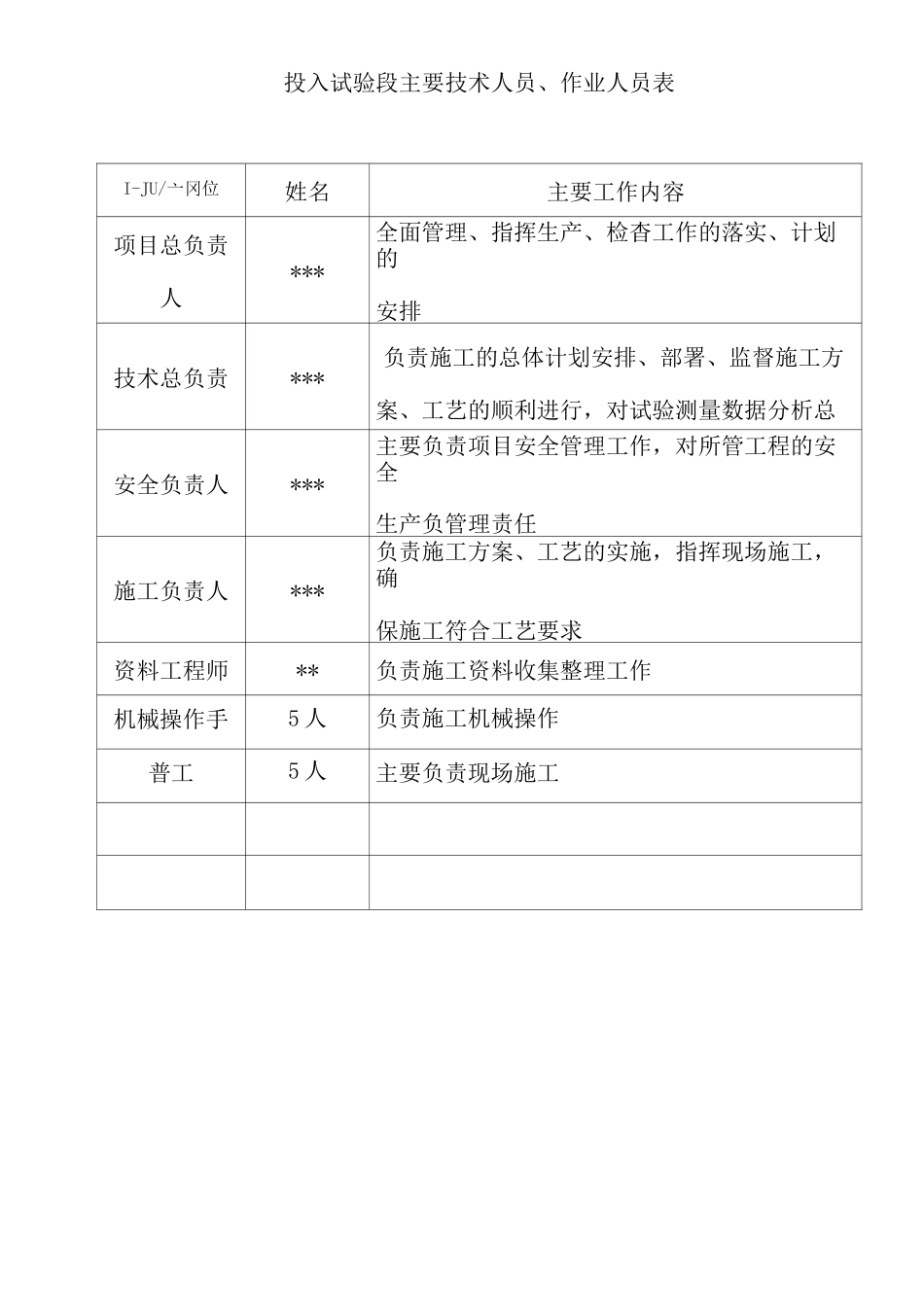

三、试验段施工组织一)试验段管理及施工人员配备表投入试验段主要技术人员、作业人员表I-JU/亠冈位姓名主要工作内容项目总负责人***全面管理、指挥生产、检杳工作的落实、计划的安排技术总负责***负责施工的总体计划安排、部署、监督施工方案、工艺的顺利进行,对试验测量数据分析总结
安全负责人***主要负责项目安全管理工作,对所管工程的安全生产负管理责任施工负责人***负责施工方案、工艺的实施,指挥现场施工,确保施工符合工艺要求资料工程师**负责施工资料收集整理工作机械操作手5 人负责施
