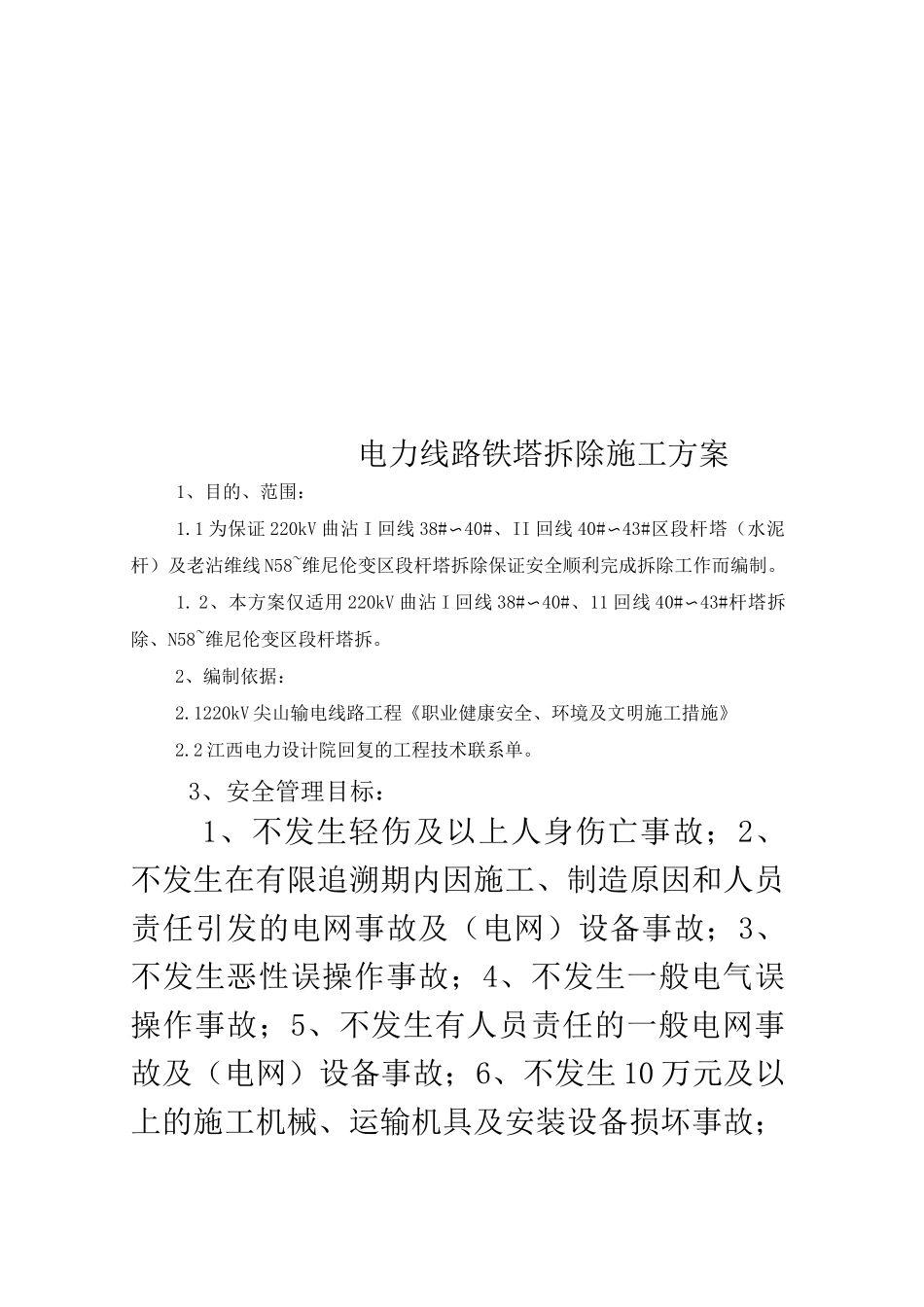

电力线路铁塔拆除施工方案1、目的、范围:1
1 为保证 220kV 曲沾 I 回线 38#〜40#、II 回线 40#〜43#区段杆塔(水泥杆)及老沾维线 N58~维尼伦变区段杆塔拆除保证安全顺利完成拆除工作而编制
2、本方案仅适用 220kV 曲沾 I 回线 38#〜40#、11 回线 40#〜43#杆塔拆除、N58~维尼伦变区段杆塔拆
2、编制依据:2
1220kV 尖山输电线路工程《职业健康安全、环境及文明施工措施》2
2 江西电力设计院回复的工程技术联系单

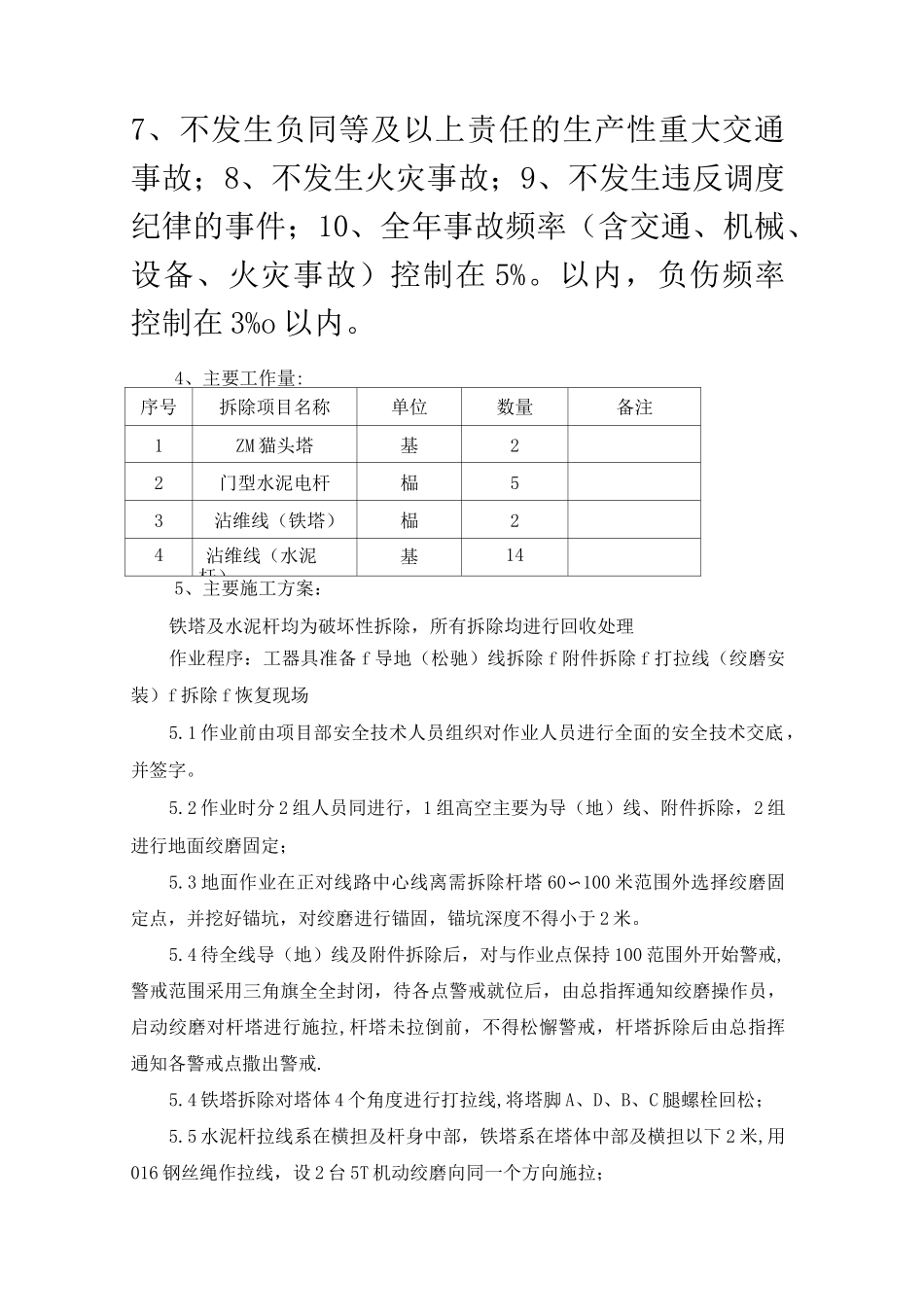

3、安全管理目标:1、不发生轻伤及以上人身伤亡事故;2、不发生在有限追溯期内因施工、制造原因和人员责任引发的电网事故及(电网)设备事故;3、不发生恶性误操作事故;4、不发生一般电气误操作事故;5、不发生有人员责任的一般电网事故及(电网)设备事故;6、不发生 10 万元及以上的施工机械、运输机具及安装设备损坏事故;7、不发生负同等及以上责任的生产性重大交通事故;8、不发生火灾事故;9、不发生违反调度纪律的事件;10、全年事故频率(含交通、机械、设备、火灾事故)控制在 5%
以内,负伤频率控制在 3%o 以内
4、主要工作量:序号拆除项目名称单位数量备注1ZM 猫头塔基22门型水泥电杆榀53沾维线(铁塔)榀24沾维线(水泥杆)基145、主要施工方案:铁塔及水泥杆均为破坏性拆除,所有拆除均进行回收处理作业程序:工器具准备 f 导地(松驰)线拆除 f 附件拆除 f 打拉线(绞磨安装)f 拆除 f 恢复现场5
1 作业前由项目部安全技术人员组织对作业人员进行全面的安全技术交底,并签字
2 作业时分 2 组人员同进行,1 组高空主要为导(地)线、附件拆除,2 组进行地面绞磨固定;5
3 地面作业在正对线路中心线离需拆除杆塔 60〜100 米范围外选择绞磨固定点,并挖好锚坑,对绞磨进行锚固,锚坑深度不得小于 2 米
