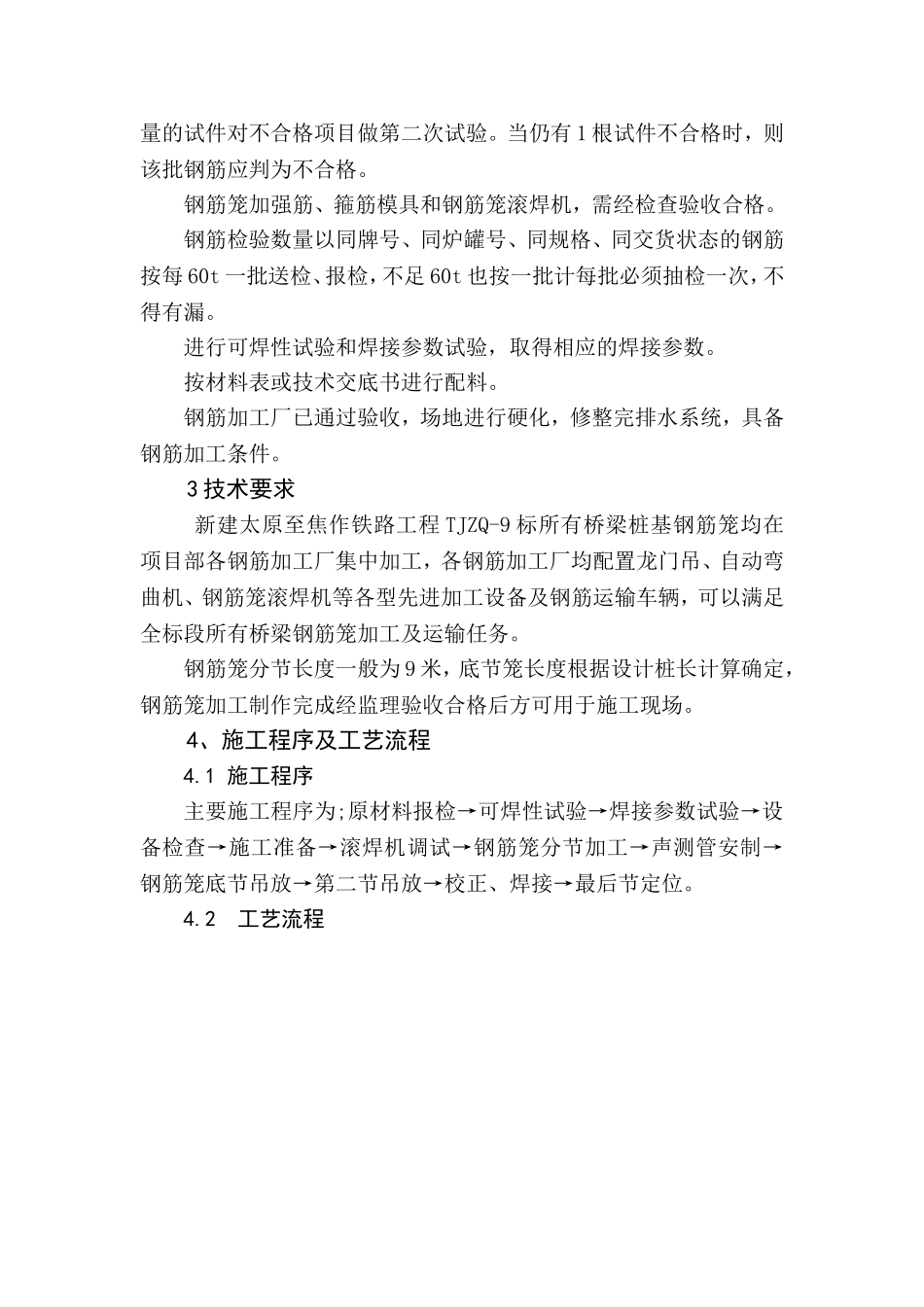

桥梁桩基钢筋笼加工及焊接施工作业指导书桥梁桩基钢筋笼加工及焊接施工作业指导书1适用范围本作业指导书适用于新建太原至焦作铁路工程TJZQ-9标所有桥梁钻孔桩钢筋笼制作、吊装、焊接施工
2作业准备2
1技术准备施工图已到位,经过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、规范及技术标准
人员经培训合格后进场,特种工持证上岗
安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作人员,操作人员熟知使用方法
2材料验收及场地准备钢筋原材运抵钢筋加工厂后,项目部试验室首先验证其品种、级别和规格是否符合设计要求,并查看其产品合格证、附件清单和有关材质报告单或检查报告,并按60t为验收批进行力学抽检,合格后方予以接受
热轧圆盘条、热轧光圆钢筋、热轧带肋钢筋和余热处理钢筋的检验应符合下列规定:每批钢筋应由同一牌号,同一炉罐号、同一规格、同一交货状态组成,并不得大于60t
检查每批钢筋的外观质量
钢筋表面不得有裂纹、结疤和折叠;表面的凸块和其它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差在外观经检查合格的每批钢筋中任选两根钢筋,在其上截取1组试样,每组试样各制试件,分别做拉伸(含抗拉强度、屈服点、伸长率)和冷弯试验,当试样中有1个试验项目不符合要求时,应另取2倍数量的试件对不合格项目做第二次试验
当仍有1根试件不合格时,则该批钢筋应判为不合格
钢筋笼加强筋、箍筋模具和钢筋笼滚焊机,需经检查验收合格
钢筋检验数量以同牌号、同炉罐号、同规格、同交货状态的钢筋按每60t一批送检、报检,不足60t也按一批计每批必须抽检一次,不得有漏
进行可焊性试验和焊接参数试验,取得相应的焊接参数
按材料表或技术交底书进行配料
钢筋加工厂已通过验收,场地进行硬化,修整完排水系统,具备钢筋加工条件

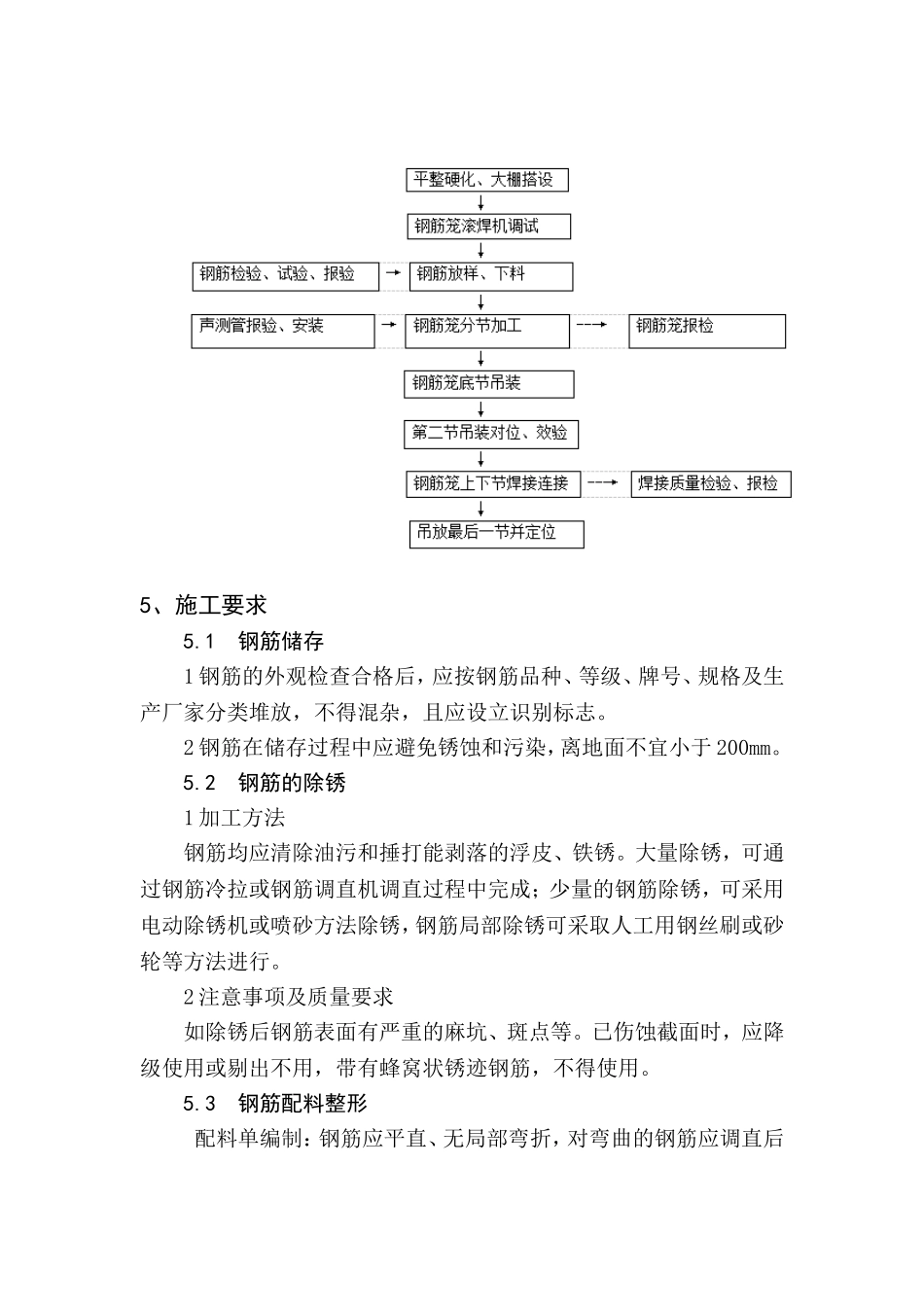

3技术要求新建太原至焦作铁路工程TJZQ-9标所有桥梁桩基钢筋笼均在项目部各钢筋加工厂
