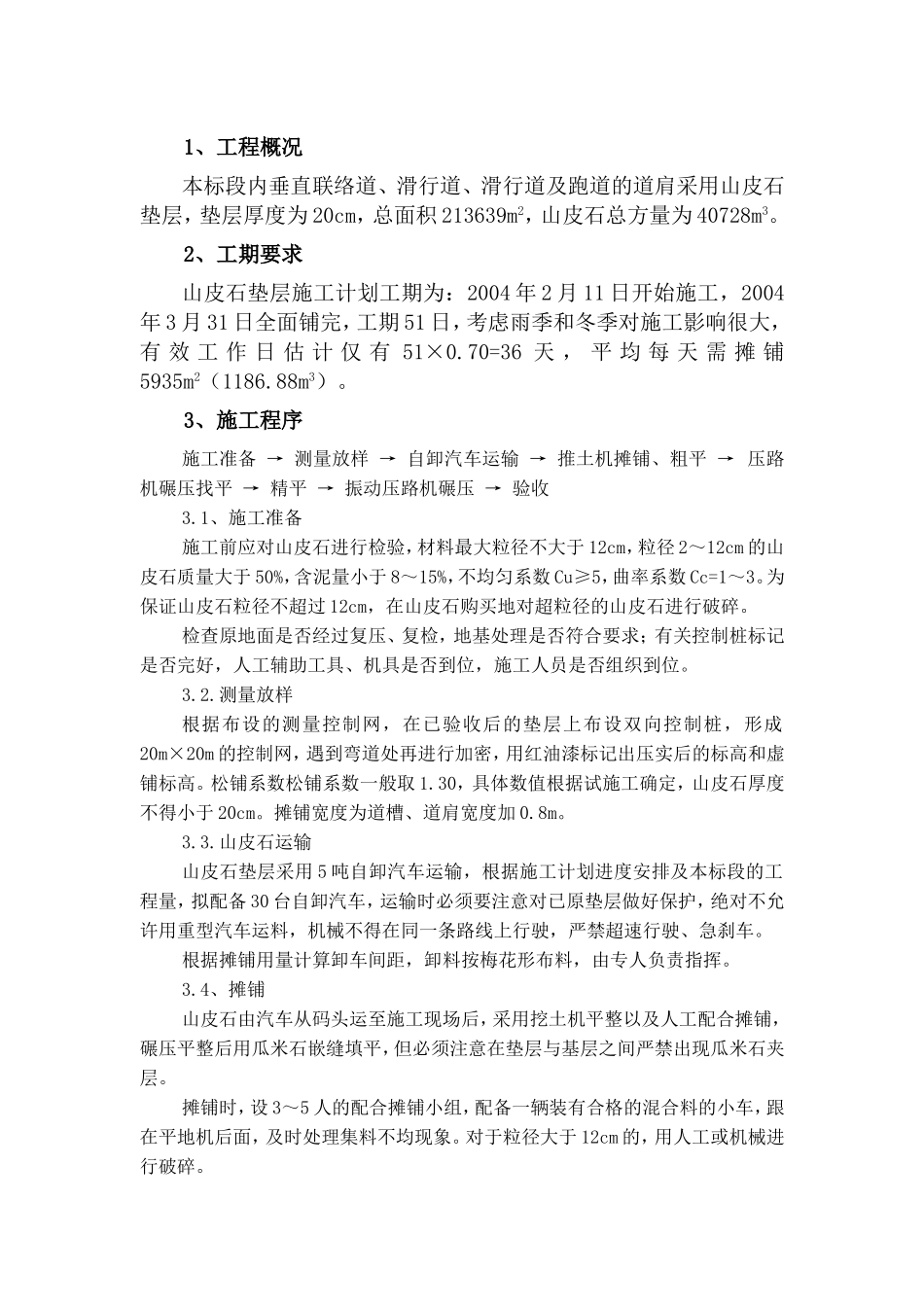

1、工程概况本标段内垂直联络道、滑行道、滑行道及跑道的道肩采用山皮石垫层,垫层厚度为20cm,总面积213639m2,山皮石总方量为40728m3
2、工期要求山皮石垫层施工计划工期为:2004年2月11日开始施工,2004年3月31日全面铺完,工期51日,考虑雨季和冬季对施工影响很大,有效工作日估计仅有51×0
70=36天,平均每天需摊铺5935m2(1186
3、施工程序施工准备→测量放样→自卸汽车运输→推土机摊铺、粗平→压路机碾压找平→精平→振动压路机碾压→验收3
1、施工准备施工前应对山皮石进行检验,材料最大粒径不大于12cm,粒径2~12cm的山皮石质量大于50%,含泥量小于8~15%,不均匀系数Cu≥5,曲率系数Cc=1~3
为保证山皮石粒径不超过12cm,在山皮石购买地对超粒径的山皮石进行破碎
检查原地面是否经过复压、复检,地基处理是否符合要求;有关控制桩标记是否完好,人工辅助工具、机具是否到位,施工人员是否组织到位
测量放样根据布设的测量控制网,在已验收后的垫层上布设双向控制桩,形成20m×20m的控制网,遇到弯道处再进行加密,用红油漆标记出压实后的标高和虚铺标高
松铺系数松铺系数一般取1
30,具体数值根据试施工确定,山皮石厚度不得小于20cm
摊铺宽度为道槽、道肩宽度加0
山皮石运输山皮石垫层采用5吨自卸汽车运输,根据施工计划进度安排及本标段的工程量,拟配备30台自卸汽车,运输时必须要注意对已原垫层做好保护,绝对不允许用重型汽车运料,机械不得在同一条路线上行驶,严禁超速行驶、急刹车
根据摊铺用量计算卸车间距,卸料按梅花形布料,由专人负责指挥
4、摊铺山皮石由汽车从码头运至施工现场后,采用挖土机平整以及人工配合摊铺,碾压平整后用瓜米石嵌缝填平,但必须注意在垫层与基层之间严禁出现瓜米石夹层
摊铺时,设3~5人的配合摊铺
