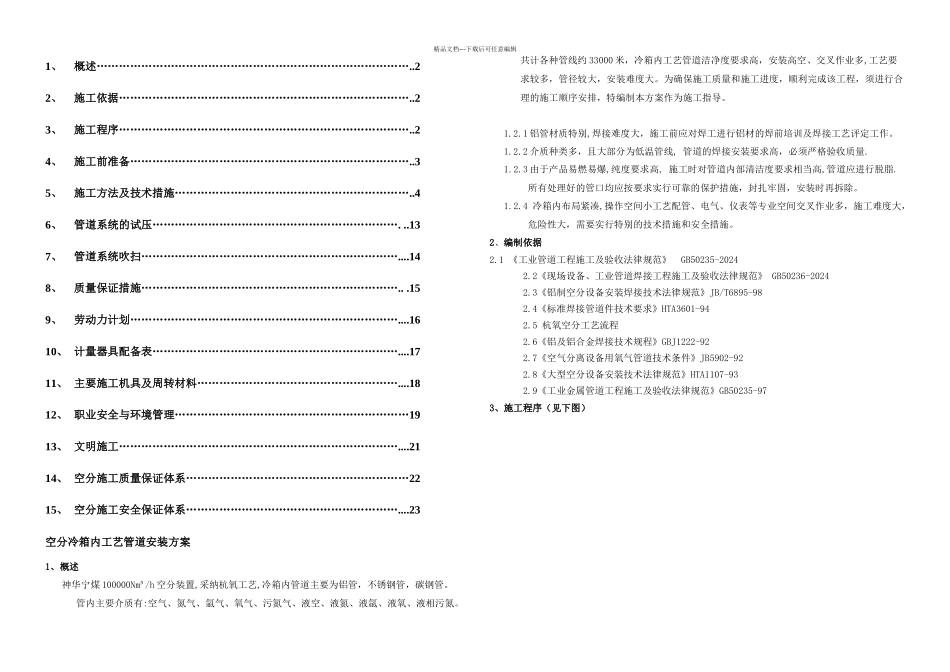

精品文档---下载后可任意编辑1、概述…………………………………………………………………………..22、施工依据……………………………………………………………………..23、施工程序……………………………………………………………………..24、施工前准备…………………………………………………………………..35、施工方法及技术措施………………………………………………………..46、管道系统的试压…………………………………………………………. ..137、管道系统吹扫……………………………………………………………....148、质量保证措施…………………………………………………………….. .159、劳动力计划………………………………………………………………....1610、 计量器具配备表…………………………………………………………....1711、 主要施工机具及周转材料………………………………………………....1812、 职业安全与环境管理………………………………………………………1913、 文明施工…………………………………………………………………....2114、 空分施工质量保证体系……………………………………………………2215、 空分施工安全保证体系…………………………………………………....23空分冷箱内工艺管道安装方案1、概述神华宁煤 100000Nm³/h 空分装置,采纳杭氧工艺,冷箱内管道主要为铝管,不锈钢管,碳钢管。管内主要介质有:空气、氮气、氩气、氧气、污氮气、液空、液氮、液氩、液氧、液相污氮。共计各种管线约 33000 米,冷箱内工艺管道洁净度要求高,安装高空、交叉作业多,工艺要求较多,管径较大,安装难度大。为确保施工质量和施工进度,顺利完成该工程,须进行合理的施工顺序安排,特编制本方案作为施工指导。 1.2.1 铝管材质特别,焊接难度大,施工前应对焊工进行铝材的焊前培训及焊接工艺评定工作。 1.2.2 介质种类多,且大部分为低温管线, 管道的焊接安装要求高,必须严格验收质量.1.2.3 由于产品易燃易爆,纯度要求高, 施工时对管道内部清洁度要求相当高,管道应进行脱脂. 所有处理好的管口均应按要求实行可靠的保护措施,封扎牢固,安装时再拆除。1.2.4 冷箱内布局紧凑,操作空间小工艺配管、电气、仪表等专业空间交叉作业多,施工难度大,危险性大,需要实行特别的技术措施和安全措施。2、编制依据2.1 《工业管道工程施工及验收法律规范》 GB50235-20242.2《现场设备、工业管道焊接工...
