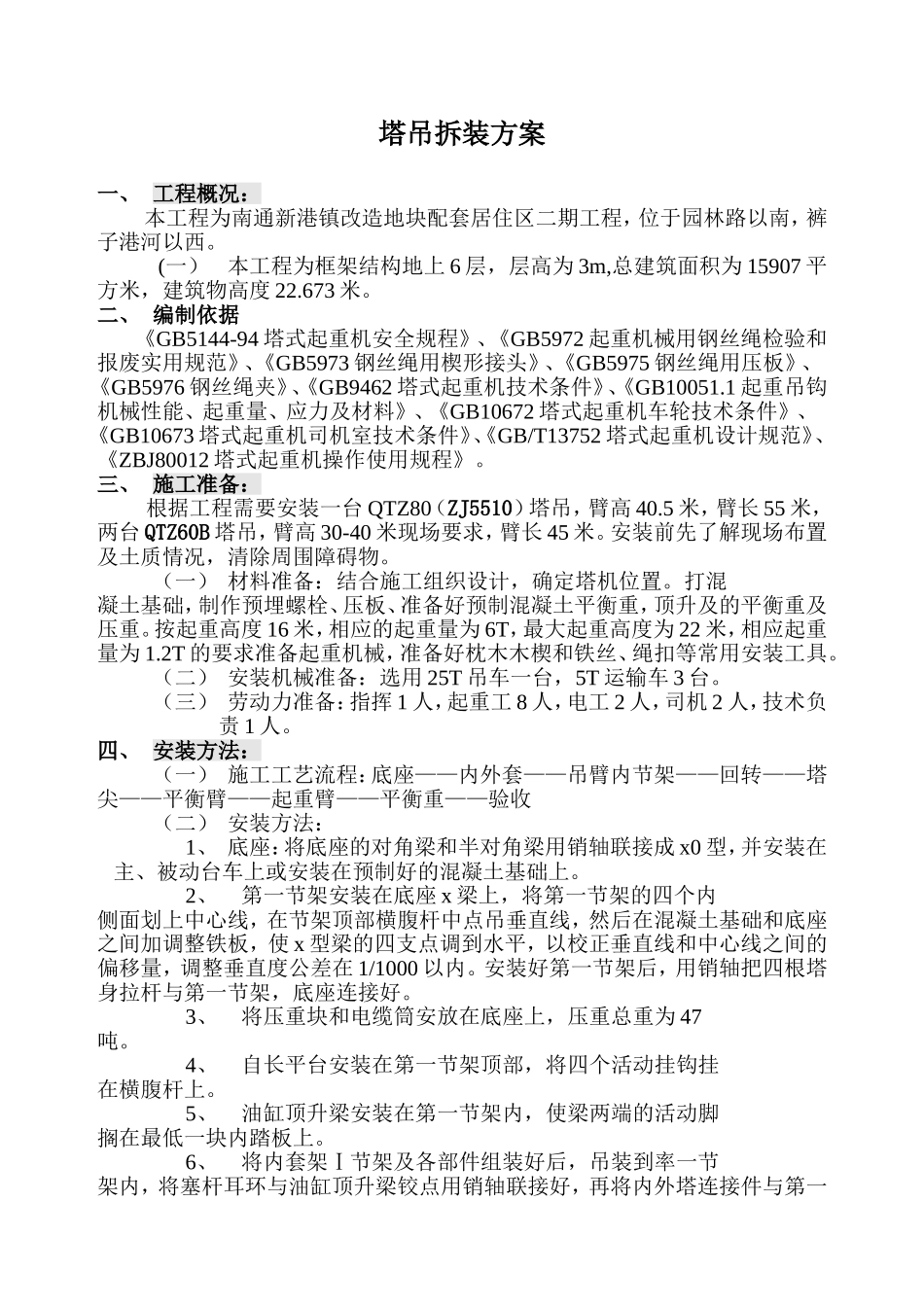

塔吊拆装方案一、工程概况:本工程为南通新港镇改造地块配套居住区二期工程,位于园林路以南,裤子港河以西
(一)本工程为框架结构地上6层,层高为3m,总建筑面积为15907平方米,建筑物高度22
二、编制依据《GB5144-94塔式起重机安全规程》、《GB5972起重机械用钢丝绳检验和报废实用规范》、《GB5973钢丝绳用楔形接头》、《GB5975钢丝绳用压板》、《GB5976钢丝绳夹》、《GB9462塔式起重机技术条件》、《GB10051
1起重吊钩机械性能、起重量、应力及材料》、《GB10672塔式起重机车轮技术条件》、《GB10673塔式起重机司机室技术条件》、《GB/T13752塔式起重机设计规范》、《ZBJ80012塔式起重机操作使用规程》
三、施工准备:根据工程需要安装一台QTZ80(ZJ5510)塔吊,臂高40
5米,臂长55米,两台QTZ60B塔吊,臂高30-40米现场要求,臂长45米
安装前先了解现场布置及土质情况,清除周围障碍物
(一)材料准备:结合施工组织设计,确定塔机位置
打混凝土基础,制作预埋螺栓、压板、准备好预制混凝土平衡重,顶升及的平衡重及压重
按起重高度16米,相应的起重量为6T,最大起重高度为22米,相应起重量为1
2T的要求准备起重机械,准备好枕木木楔和铁丝、绳扣等常用安装工具
(二)安装机械准备:选用25T吊车一台,5T运输车3台
(三)劳动力准备:指挥1人,起重工8人,电工2人,司机2人,技术负责1人
四、安装方法:(一)施工工艺流程:底座——内外套——吊臂内节架——回转——塔尖——平衡臂——起重臂——平衡重——验收(二)安装方法:1、底座:将底座的对角梁和半对角梁用销轴联接成x0型,并安装在主、被动台车上或安装在预制好的混凝土基础上

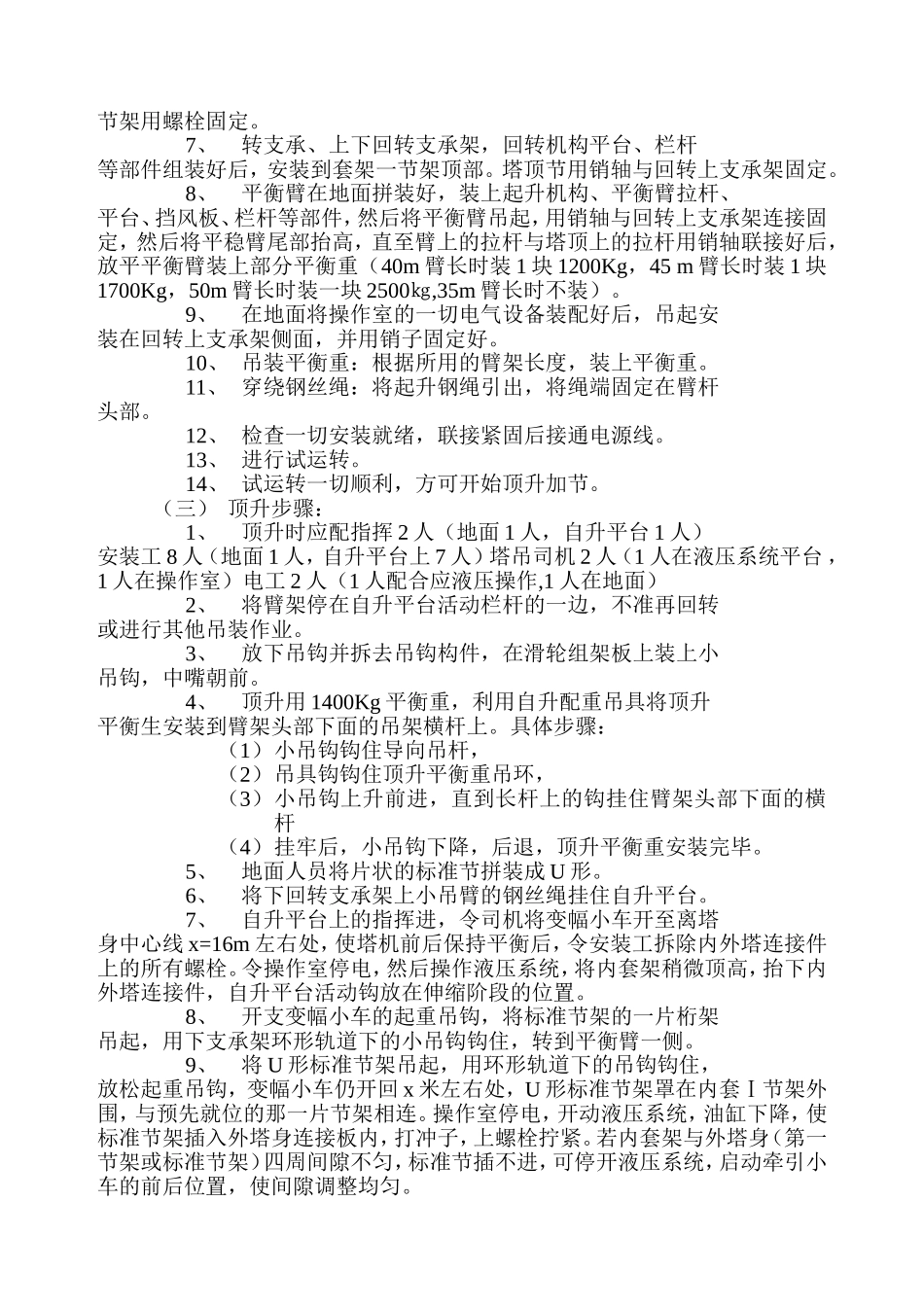

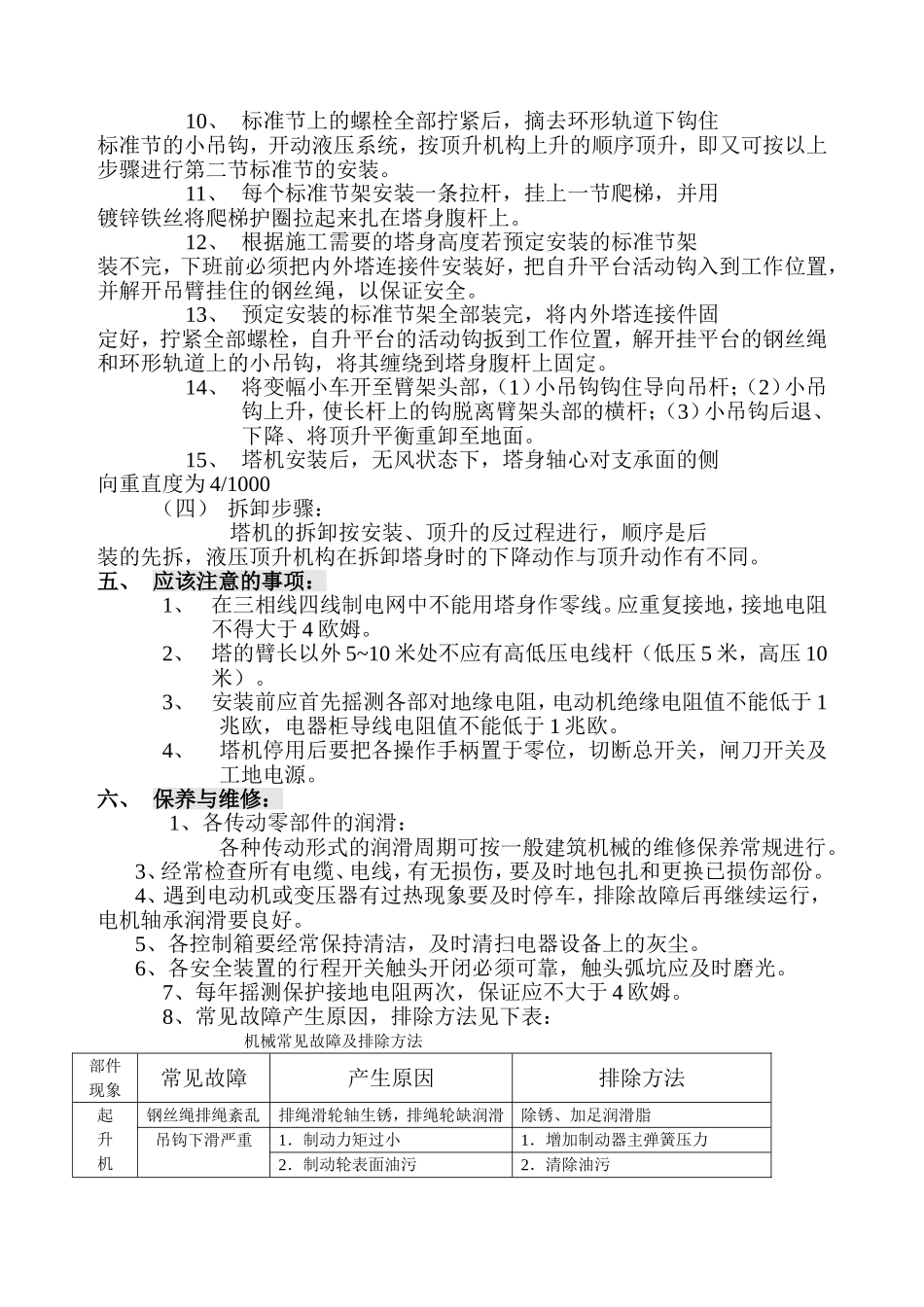

2、第一节架安装在底座x梁上,将第一节架的四个内侧面划上中心线,在节架顶部横腹杆中点吊垂直线,
