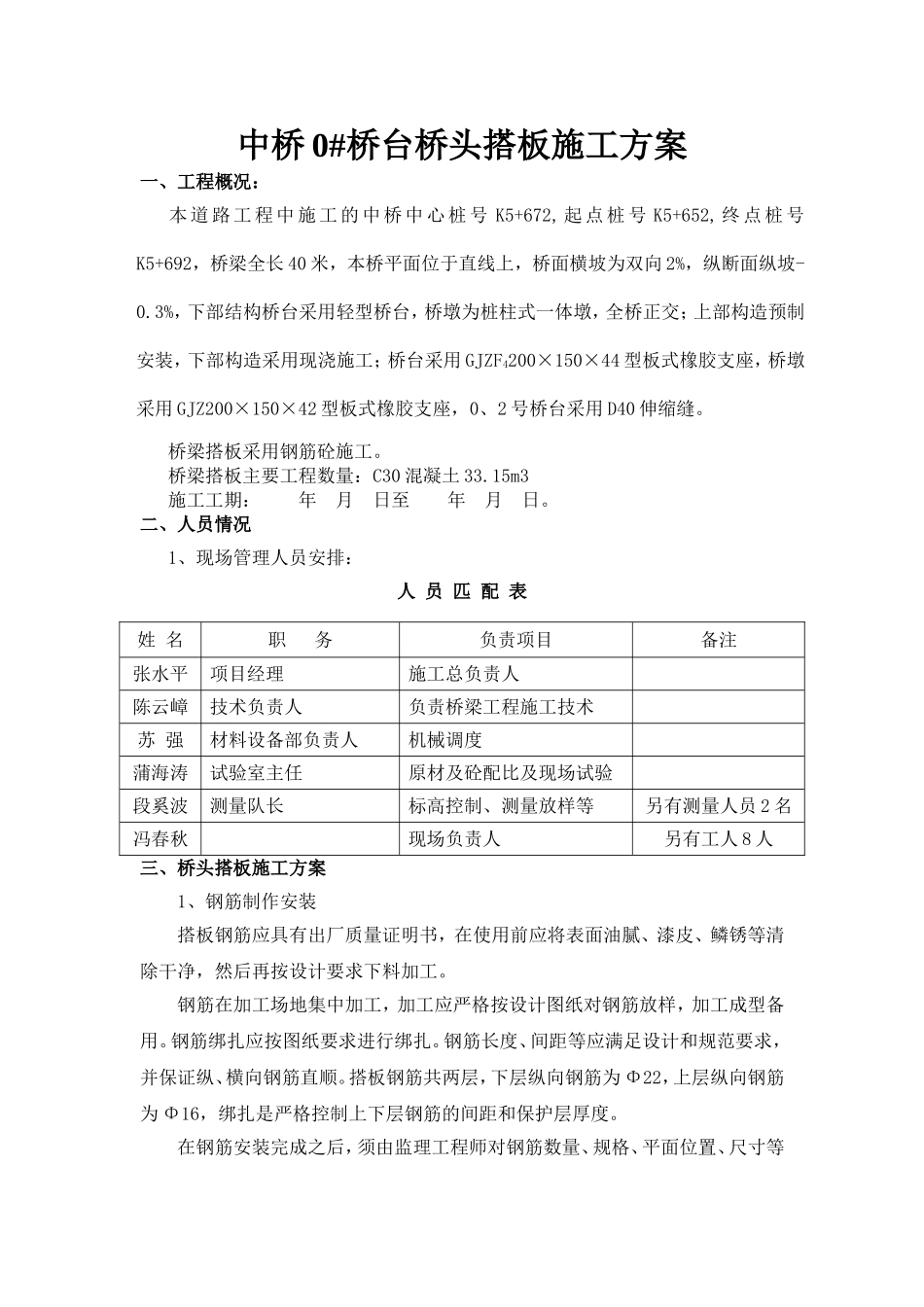

中桥0#桥台桥头搭板施工方案一、工程概况:本道路工程中施工的中桥中心桩号K5+672,起点桩号K5+652,终点桩号K5+692,桥梁全长40米,本桥平面位于直线上,桥面横坡为双向2%,纵断面纵坡-0
3%,下部结构桥台采用轻型桥台,桥墩为桩柱式一体墩,全桥正交;上部构造预制安装,下部构造采用现浇施工;桥台采用GJZF4200×150×44型板式橡胶支座,桥墩采用GJZ200×150×42型板式橡胶支座,0、2号桥台采用D40伸缩缝
桥梁搭板采用钢筋砼施工
桥梁搭板主要工程数量:C30混凝土33
15m3施工工期:年月日至年月日
二、人员情况1、现场管理人员安排:人员匹配表姓名职务负责项目备注张水平项目经理施工总负责人陈云嶂技术负责人负责桥梁工程施工技术苏强材料设备部负责人机械调度蒲海涛试验室主任原材及砼配比及现场试验段奚波测量队长标高控制、测量放样等另有测量人员2名冯春秋现场负责人另有工人8人三、桥头搭板施工方案1、钢筋制作安装搭板钢筋应具有出厂质量证明书,在使用前应将表面油腻、漆皮、鳞锈等清除干净,然后再按设计要求下料加工
钢筋在加工场地集中加工,加工应严格按设计图纸对钢筋放样,加工成型备用
钢筋绑扎应按图纸要求进行绑扎
钢筋长度、间距等应满足设计和规范要求,并保证纵、横向钢筋直顺
搭板钢筋共两层,下层纵向钢筋为Φ22,上层纵向钢筋为Φ16,绑扎是严格控制上下层钢筋的间距和保护层厚度
在钢筋安装完成之后,须由监理工程师对钢筋数量、规格、平面位置、尺寸等进行检查,并用精密水准仪对标高进行复核,确保各点高程符合设计要求,检查合格之后方可进行下道工序的施工
2、模板模板在安装前先检查模板的平整度及刷脱模剂的情况是否良好,模板表面是否干净
模板应具有良好的强度、刚度和稳定性,保证现浇混凝土前后模板表面的平整度
模板采用组合钢模、人工安装
模板安装尺寸精度要符合规范要求、拼接缝用
