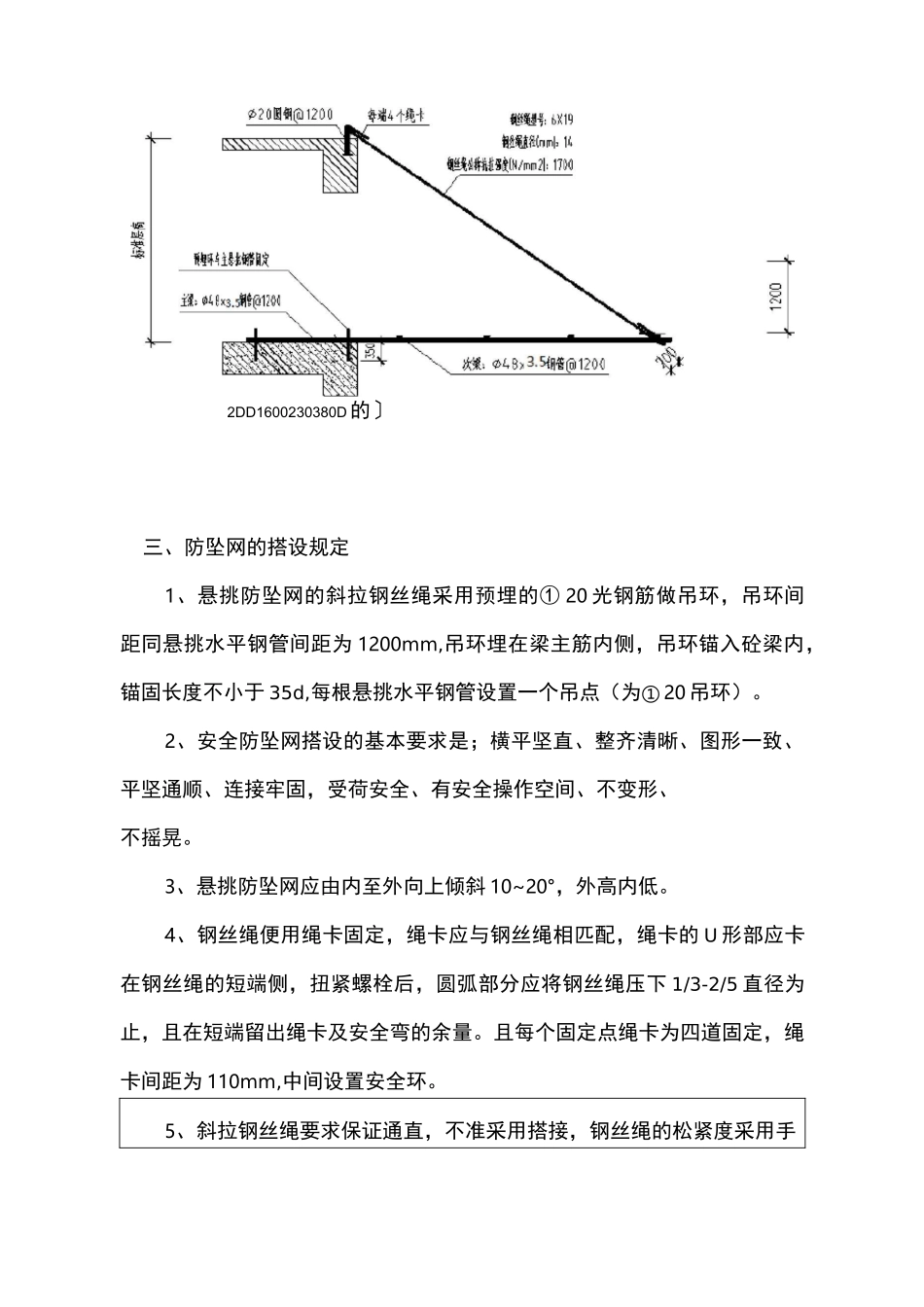

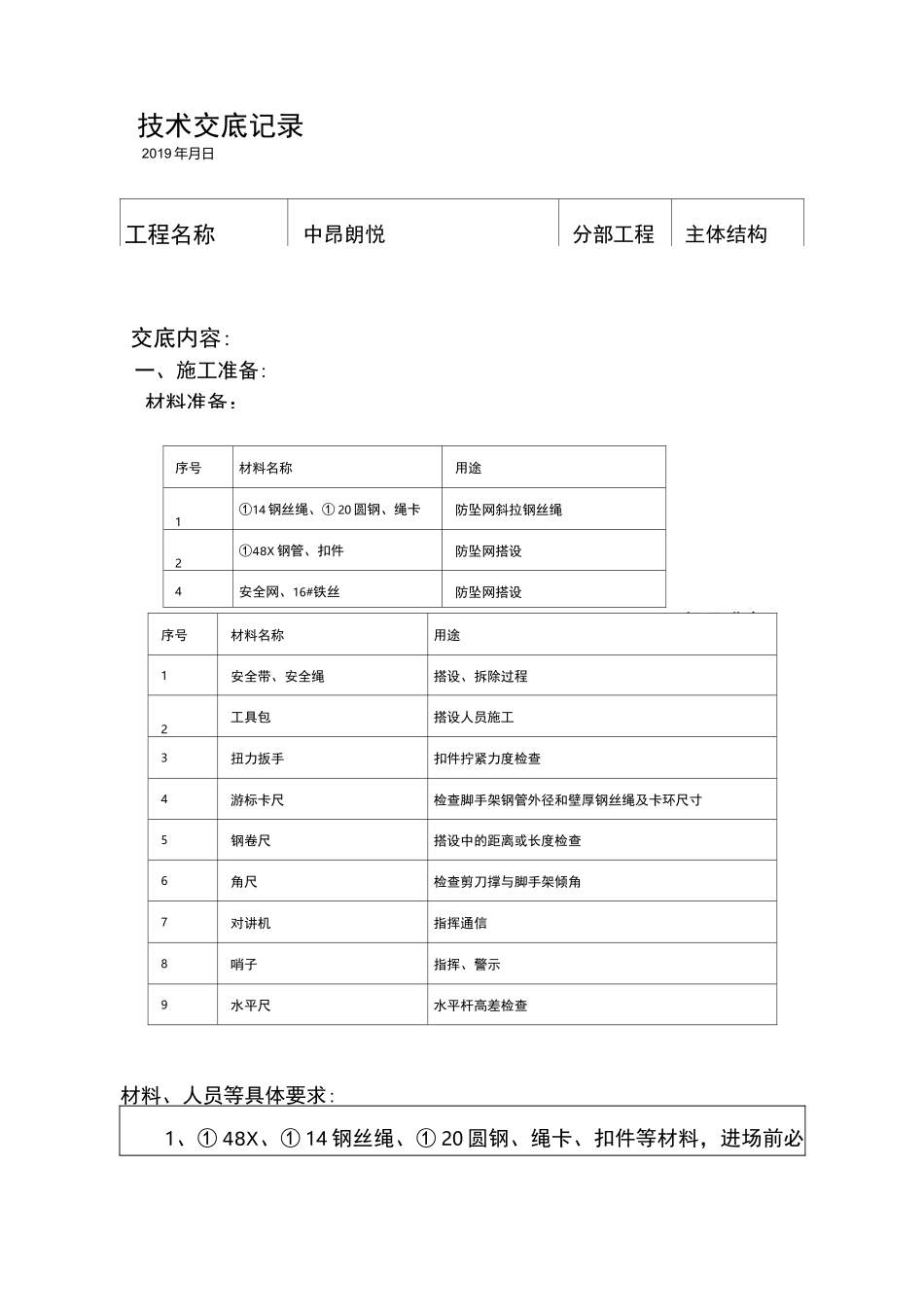

工程名称中昂朗悦分部工程主体结构交底内容:一、施工准备:材料准备:序号材料名称用途1①14 钢丝绳、① 20 圆钢、绳卡防坠网斜拉钢丝绳2①48X 钢管、扣件防坠网搭设4安全网、16#铁丝防坠网搭设机具准备:技术交底记录序号材料名称用途1安全带、安全绳搭设、拆除过程2工具包搭设人员施工3扭力扳手扣件拧紧力度检查4游标卡尺检查脚手架钢管外径和壁厚钢丝绳及卡环尺寸5钢卷尺搭设中的距离或长度检查6角尺检查剪刀撑与脚手架倾角7对讲机指挥通信8哨子指挥、警示9水平尺水平杆高差检查材料、人员等具体要求:1、① 48X、① 14 钢丝绳、① 20 圆钢、绳卡、扣件等材料,进场前必2019 年月日须有产品合格证,性能检测报告,而且要经质检员、材料员、安全员验收合格后才能进场,进场后必须在现场监理工程师见证取样下送检合格,方可使用。2、从事防坠网安装、拆除作业的架子工必须是满足国家标准《特种作业人员安全技术考核管理规则》条件,并且经过培训、考核、取得安全操作证及经体检合格的人员。3、安全带及安全绳的系法,因防坠网在外架悬挑 4 米,搭设时操作人员安全带的固定是个难题,采用如下方法:在防坠网所在结构层的上一层,利用外墙、柱、边梁模板加固用的螺杆孔洞,穿① 16 的钢丝绳并固定成环型引至外架 3〜米左右,每隔 6 米引出一条,引出钢丝绳与砼尖角处,防止钢丝绳被割断,在接触处加垫胶皮或木方。操作人员的安全带系在引出的安全引绳上,同时还必须系上安全绳、安全带,安全绳一定确保要高挂低用。二、主要搭设方法:1、钢管悬挑防护皆采用 6m 的钢管悬挑,悬挑端距结构边距离为4m。2、全封闭式外架设置时严禁与外架钢管接触。除开特殊位置钢管与外架相连,在图中注明。3、悬挑钢管间距按不大于布置,示意图钢管间距为,但现场可根据实际情况具体调整,但不可超过;悬挑钢管应由固定端至悬挑端向上倾斜 10~20°搭设(外高内低)。4、在结构预埋锚环或短钢管位置分别设置通长垂直方向的压杆。2DD1600230380D的〕三、防坠网的搭设规定1、悬挑防坠网的斜拉钢丝绳采用预埋的① 20 光钢筋做吊环,吊环间距同悬挑水平钢管间距为 1200mm,吊环埋在梁主筋内侧,吊环锚入砼梁内,锚固长度不小于 35d,每根悬挑水平钢管设置一个吊点(为① 20 吊环)。2、安全防坠网搭设的基本要求是;横平坚直、整齐清晰、图形一致、平坚通顺、连接牢固,受荷安全、有安全操作空间、不变形、不摇晃。3、悬挑防坠网应由内至外向上倾斜 1...
