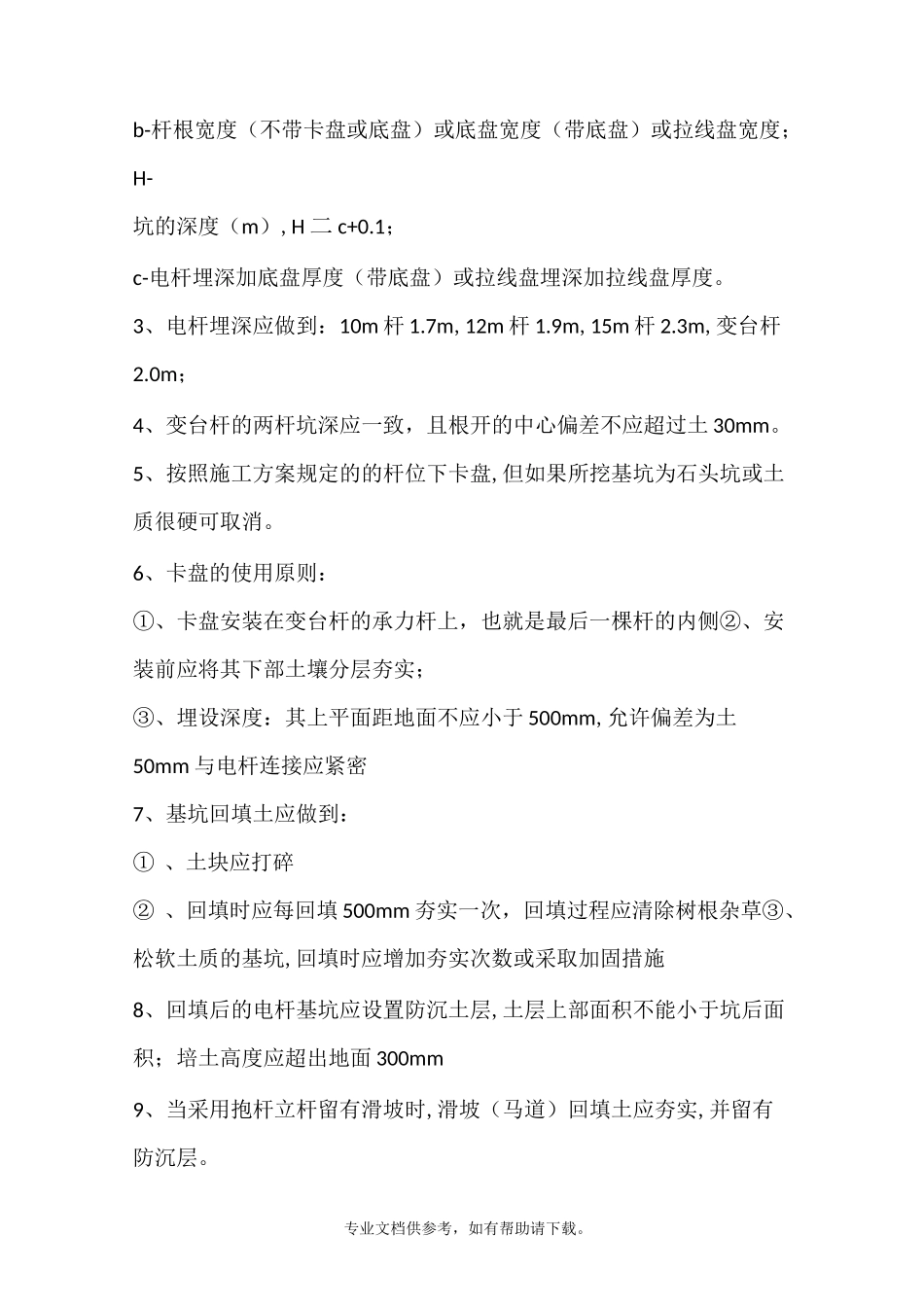

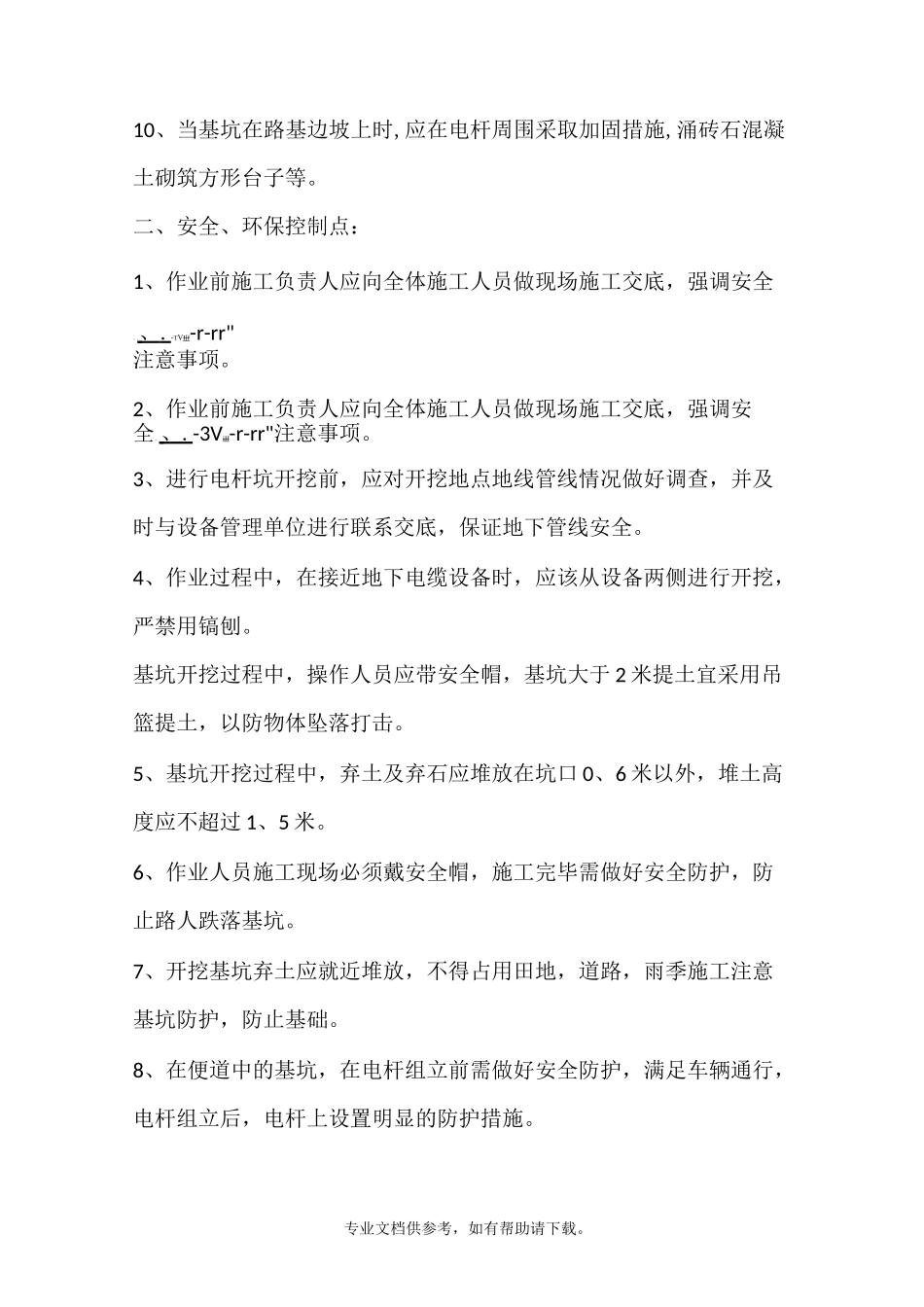

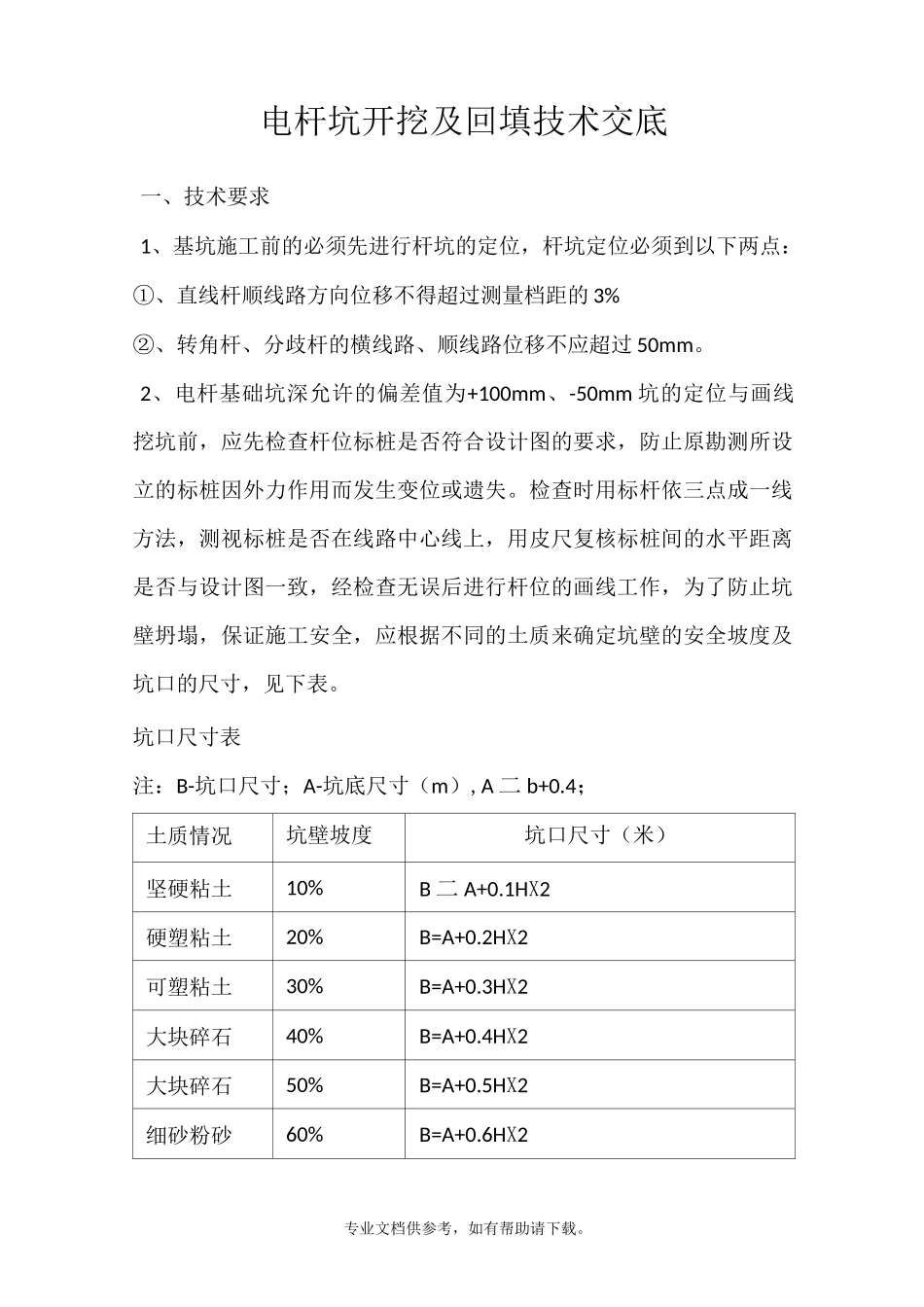

专业文档供参考,如有帮助请下载。电杆坑开挖及回填技术交底一、技术要求1、基坑施工前的必须先进行杆坑的定位,杆坑定位必须到以下两点:①、直线杆顺线路方向位移不得超过测量档距的 3%②、转角杆、分歧杆的横线路、顺线路位移不应超过 50mm。2、电杆基础坑深允许的偏差值为+100mm、-50mm 坑的定位与画线挖坑前,应先检查杆位标桩是否符合设计图的要求,防止原勘测所设立的标桩因外力作用而发生变位或遗失。检查时用标杆依三点成一线方法,测视标桩是否在线路中心线上,用皮尺复核标桩间的水平距离是否与设计图一致,经检查无误后进行杆位的画线工作,为了防止坑壁坍塌,保证施工安全,应根据不同的土质来确定坑壁的安全坡度及坑口的尺寸,见下表。坑口尺寸表注:B-坑口尺寸;A-坑底尺寸(m),A 二 b+0.4;土质情况坑壁坡度坑口尺寸(米)坚硬粘土10%B 二 A+0.1HX2硬塑粘土20%B=A+0.2HX2可塑粘土30%B=A+0.3HX2大块碎石40%B=A+0.4HX2大块碎石50%B=A+0.5HX2细砂粉砂60%B=A+0.6HX2专业文档供参考,如有帮助请下载。b-杆根宽度(不带卡盘或底盘)或底盘宽度(带底盘)或拉线盘宽度;H-坑的深度(m),H 二 c+0.1;c-电杆埋深加底盘厚度(带底盘)或拉线盘埋深加拉线盘厚度。3、电杆埋深应做到:10m 杆 1.7m,12m 杆 1.9m,15m 杆 2.3m,变台杆2.0m;4、变台杆的两杆坑深应一致,且根开的中心偏差不应超过土 30mm。5、按照施工方案规定的的杆位下卡盘,但如果所挖基坑为石头坑或土质很硬可取消。6、卡盘的使用原则:①、卡盘安装在变台杆的承力杆上,也就是最后一棵杆的内侧②、安装前应将其下部土壤分层夯实;③、埋设深度:其上平面距地面不应小于 500mm,允许偏差为土50mm 与电杆连接应紧密7、基坑回填土应做到:① 、土块应打碎② 、回填时应每回填 500mm 夯实一次,回填过程应清除树根杂草③、松软土质的基坑,回填时应增加夯实次数或采取加固措施8、回填后的电杆基坑应设置防沉土层,土层上部面积不能小于坑后面积;培土高度应超出地面 300mm9、当采用抱杆立杆留有滑坡时,滑坡(马道)回填土应夯实,并留有防沉层。专业文档供参考,如有帮助请下载。10、当基坑在路基边坡上时,应在电杆周围采取加固措施,涌砖石混凝土砌筑方形台子等。二、安全、环保控制点:1、作业前施工负责人应向全体施工人员做现场施工交底,强调安全、, 、 . -TVI[f-r-rr"注意事项。2、作业前施工负责人应向全体施工人员做现场施工交底,强调安全、, 、 ...
