铁路声屏障作业指导书

铁路声屏障作业指导书_第1页
1/6
铁路声屏障作业指导书_第2页
2/6
铁路声屏障作业指导书_第3页
3/6

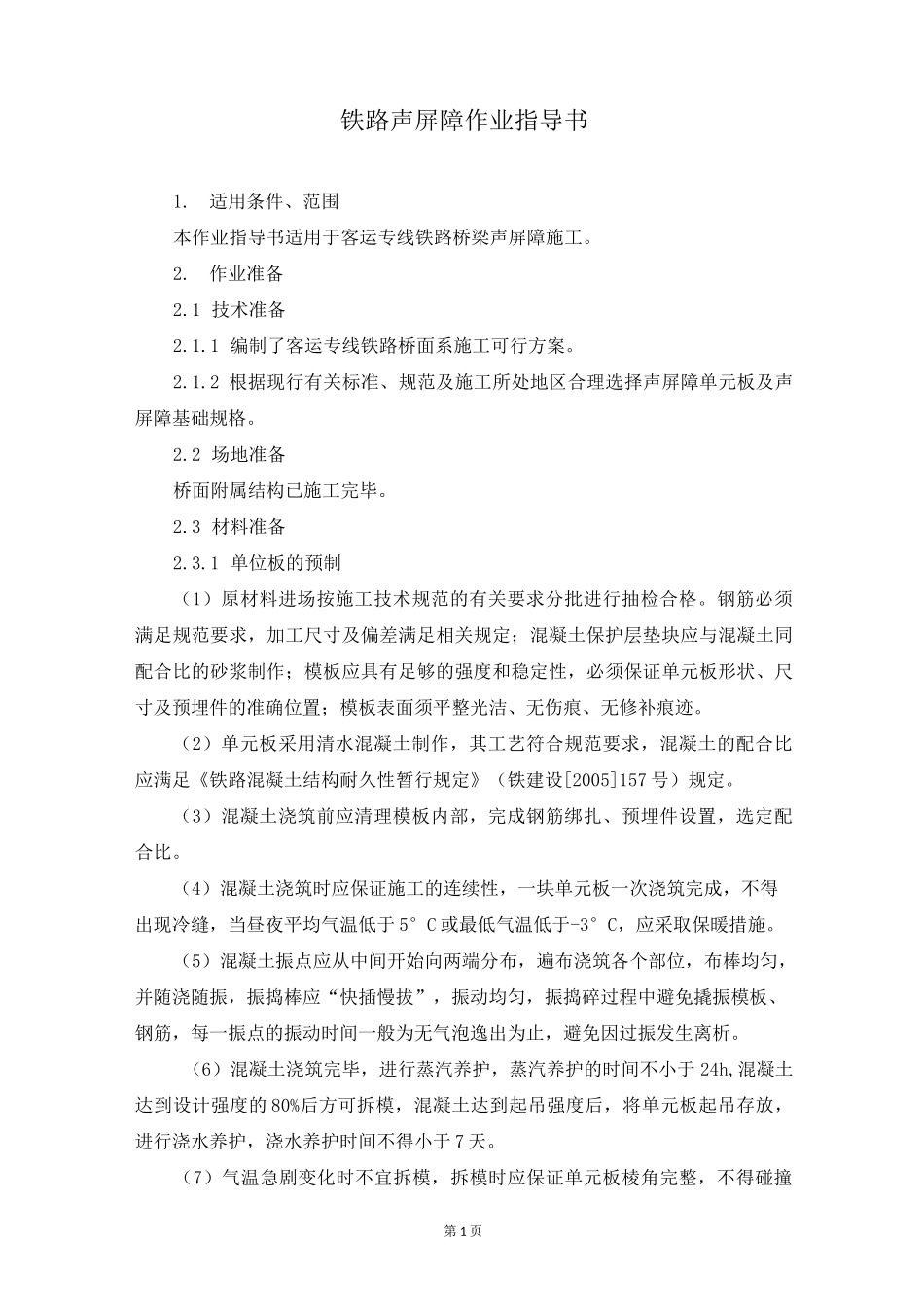

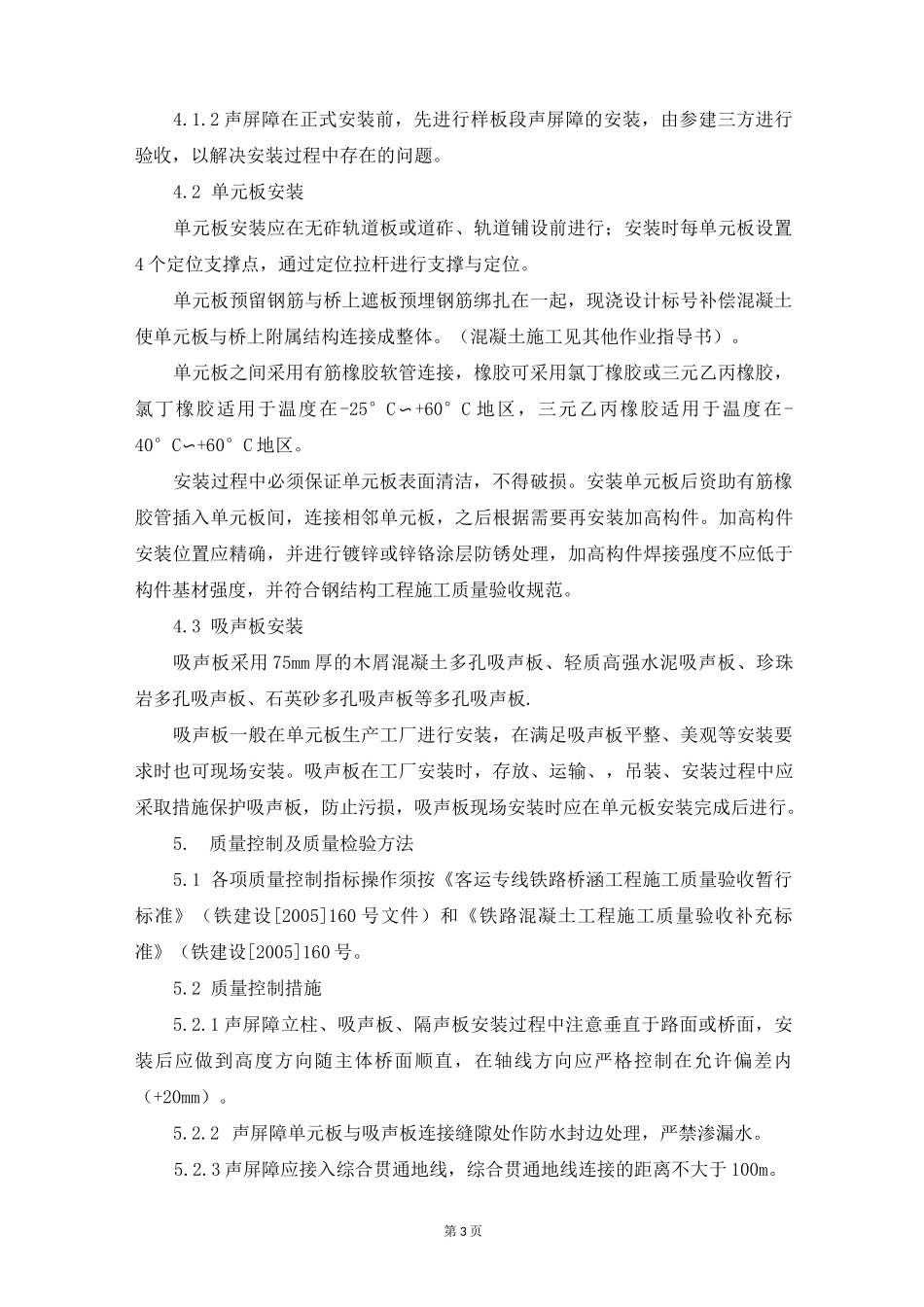

第 1 页铁路声屏障作业指导书1.适用条件、范围本作业指导书适用于客运专线铁路桥梁声屏障施工。2.作业准备2.1 技术准备2.1.1 编制了客运专线铁路桥面系施工可行方案。2.1.2 根据现行有关标准、规范及施工所处地区合理选择声屏障单元板及声屏障基础规格。2.2 场地准备桥面附属结构已施工完毕。2.3 材料准备2.3.1 单位板的预制(1)原材料进场按施工技术规范的有关要求分批进行抽检合格。钢筋必须满足规范要求,加工尺寸及偏差满足相关规定;混凝土保护层垫块应与混凝土同配合比的砂浆制作;模板应具有足够的强度和稳定性,必须保证单元板形状、尺寸及预埋件的准确位置;模板表面须平整光洁、无伤痕、无修补痕迹。(2)单元板采用清水混凝土制作,其工艺符合规范要求,混凝土的配合比应满足《铁路混凝土结构耐久性暂行规定》(铁建设[2005]157 号)规定。(3)混凝土浇筑前应清理模板内部,完成钢筋绑扎、预埋件设置,选定配合比。(4)混凝土浇筑时应保证施工的连续性,一块单元板一次浇筑完成,不得出现冷缝,当昼夜平均气温低于 5°C 或最低气温低于-3°C,应采取保暖措施。(5)混凝土振点应从中间开始向两端分布,遍布浇筑各个部位,布棒均匀,并随浇随振,振捣棒应“快插慢拔”,振动均匀,振捣碎过程中避免撬振模板、钢筋,每一振点的振动时间一般为无气泡逸出为止,避免因过振发生离析。(6)混凝土浇筑完毕,进行蒸汽养护,蒸汽养护的时间不小于 24h,混凝土达到设计强度的 80%后方可拆模,混凝土达到起吊强度后,将单元板起吊存放,进行浇水养护,浇水养护时间不得小于 7 天。(7)气温急剧变化时不宜拆模,拆模时应保证单元板棱角完整,不得碰撞第 2 页混凝土表面,不得乱拔、乱撬,模板应轻拆轻放。(8)单元板内侧预留钢筋面不平,不收光,且在拆模后用高压水凿毛。2.3.2 单元板的验收(1)在首次生产前进行单元板样件的试制,确定相关工艺参数,批量生产时须进行单元板的试验和检测,同一批单元板须作混凝土强度抽样试验,并出具各项技术性能指标检测报告。(2)单元板出厂检验应逐块进行检查验收,并签发技术证明书。2.3.3 单元板储运(1)混凝土成品应用塑料薄膜封严,保持混凝土表面的清洁工,构件外侧不得做任何标记,内侧可作制造日期等标识。(2)存放、运输等过程不得随意剔凿混凝土结构,人员、机具可以接触到的部位应粘塑料条保护防止碰压、损伤混凝土单元板,在贮存、运输及装卸过程中,应保证预制混凝土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路声屏障作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
