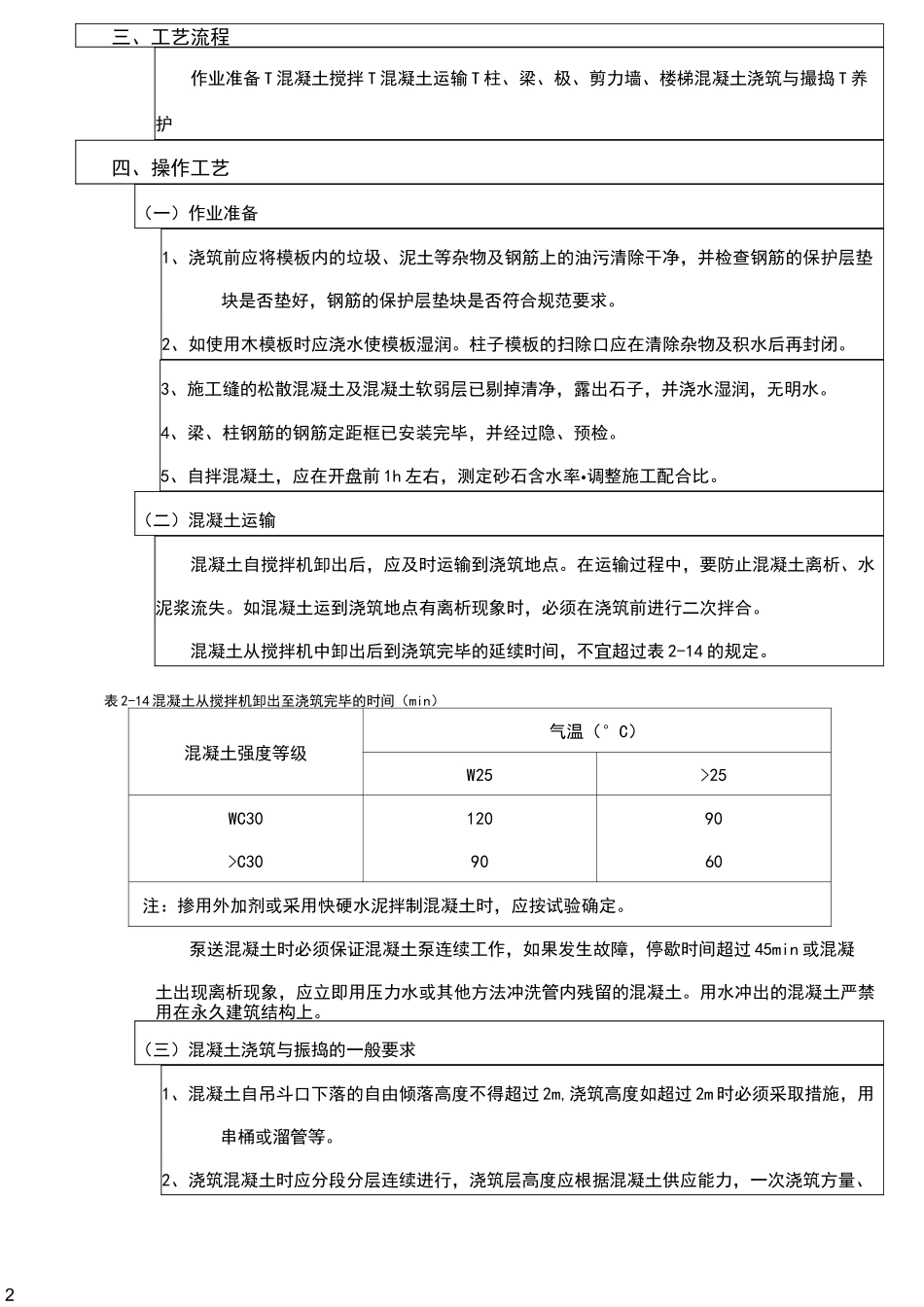

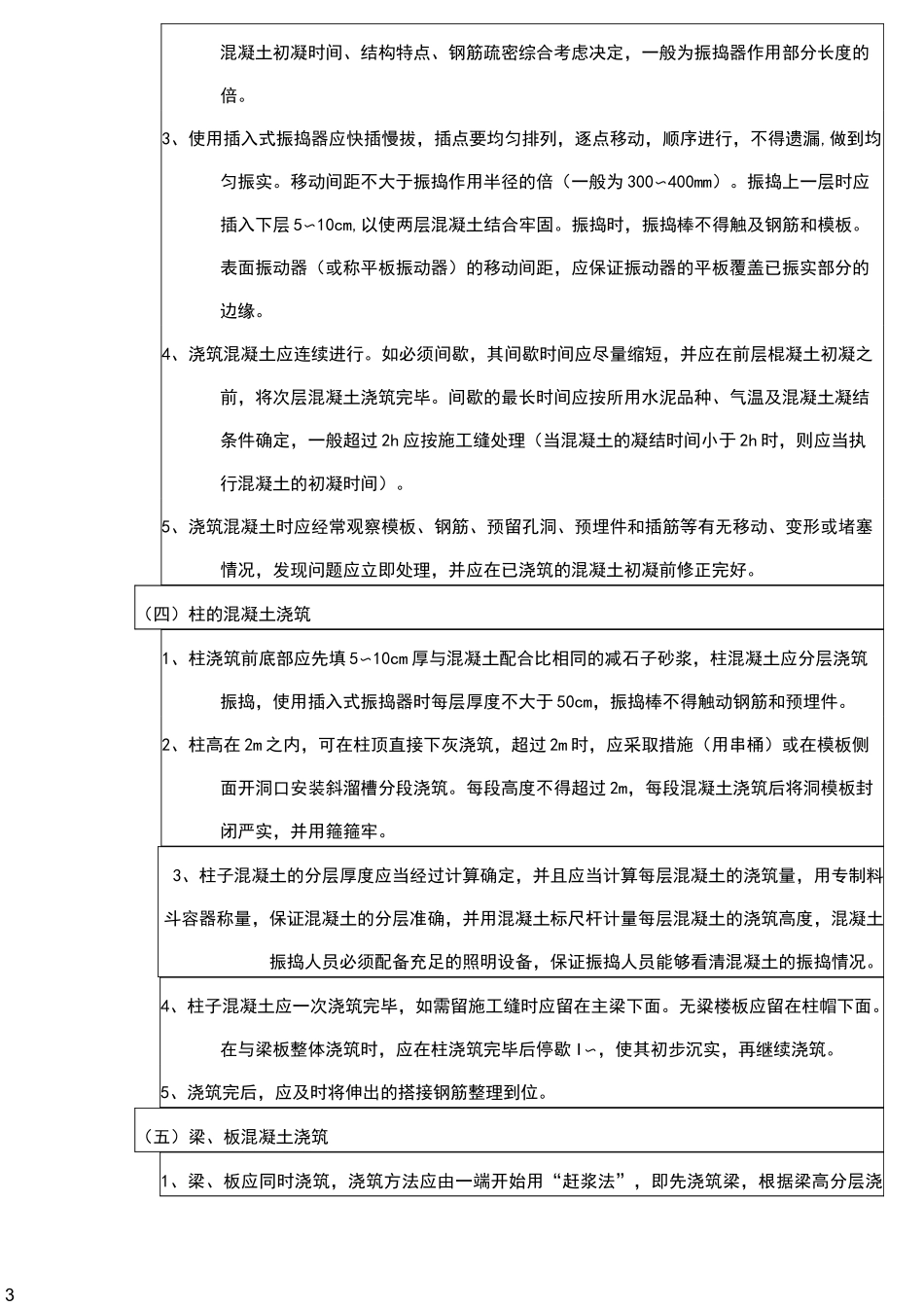

1工程名称中共珠海市委员会党校停车场及教学楼分部工程基础'主体结构交底部位地下室'主体日期年月日混凝土分项工程质量技术交底卡GD2301003施工单位广东建安昌盛工程有限公司施工准备(一)作业条件1'浇筑混凝土层段的模板'钢筋'顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐'预检手续。2'浇筑混凝土用的架子及马道已支搭完毕•并经检查合格。3'水泥'砂'石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。4'磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。5'工长根据施工方案对操作班组已进行全面施工技术培训,混凝土浇筑申请书已被批准。(二)材质要求1'水泥:水泥品种'强度等级应根据设计要求确定。质量符合国家现行水泥标准。工期紧时可做水泥快测。2'砂'石子:根据结构尺寸'钢筋密度'混凝土施工工艺'混凝土强度等级的要求确定石子粒径'砂子细度。砂'石质量符合国家现行标准。3'水:自来水或不含有害物质的洁净水。4'外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后,方可在工程上使用。5'掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合国家现行标准。6'隔离剂:水质隔离剂。(三)施工机具混凝土搅拌机'磅秤(或自动上料系统)'双轮手推车'小翻斗车'尖锹'平锹'混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。二、质量要求符合图纸设计及混凝土结构工程施工质量验收规范(GB50204-2011)。2三、工艺流程作业准备 T 混凝土搅拌 T 混凝土运输 T 柱、梁、极、剪力墙、楼梯混凝土浇筑与撮捣 T 养护四、操作工艺(一)作业准备1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫块是否符合规范要求。2、如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。5、自拌混凝土,应在开盘前 1h 左右,测定砂石含水率•调整施工配合比。(二)混凝土运输混凝土自搅拌机卸出后,应及时运输到浇筑地点。在运输过程中,要防止混凝土离析、水泥浆流失。如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合。混凝土从搅拌机中卸出后到浇筑...
