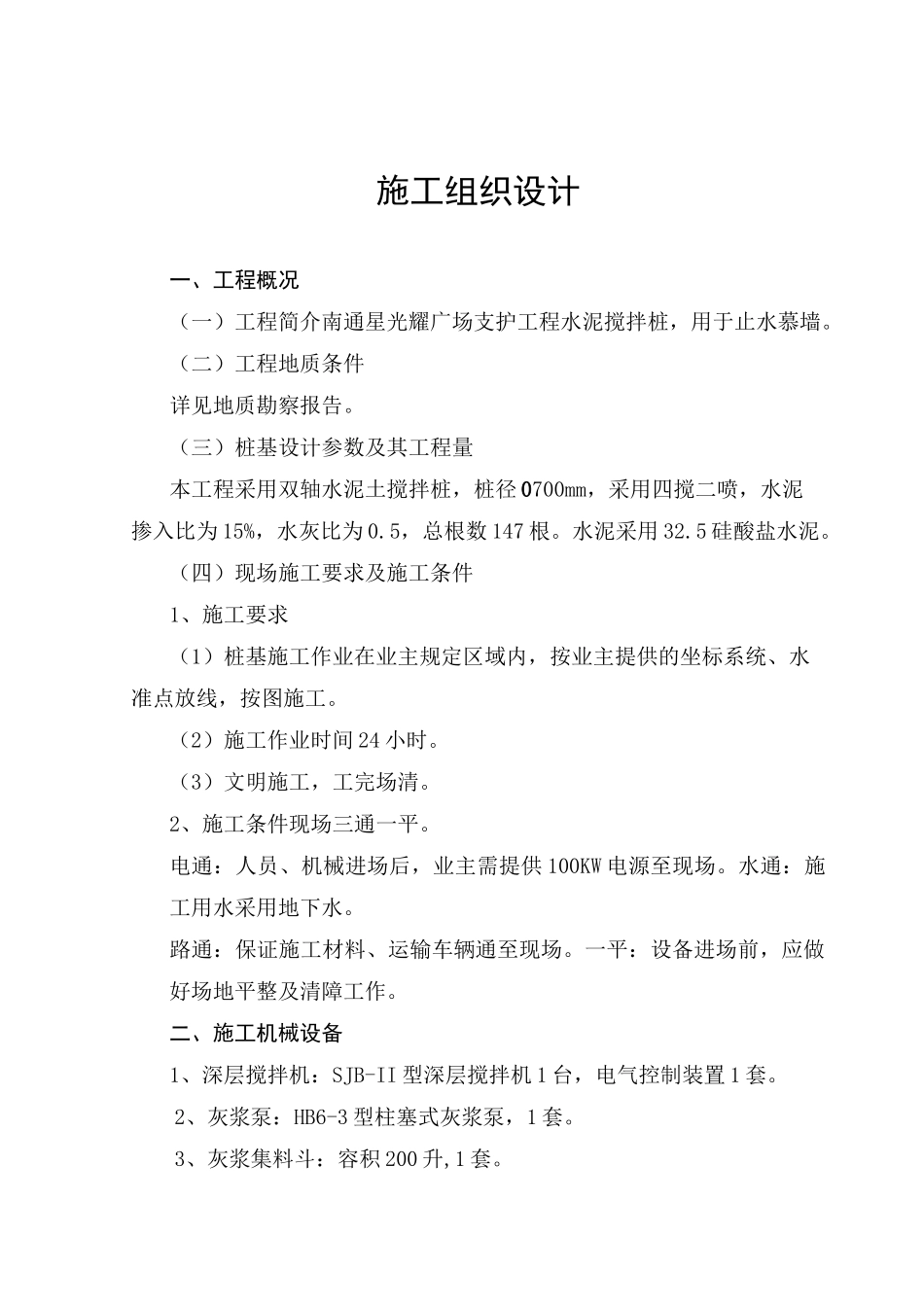

施工组织设计一、工程概况(一)工程简介南通星光耀广场支护工程水泥搅拌桩,用于止水慕墙
(二)工程地质条件详见地质勘察报告
(三)桩基设计参数及其工程量本工程采用双轴水泥土搅拌桩,桩径 0700mm,采用四搅二喷,水泥掺入比为 15%,水灰比为 0
5,总根数 147 根
水泥采用 32
5 硅酸盐水泥
(四)现场施工要求及施工条件1、施工要求(1)桩基施工作业在业主规定区域内,按业主提供的坐标系统、水准点放线,按图施工
(2)施工作业时间 24 小时
(3)文明施工,工完场清
2、施工条件现场三通一平
电通:人员、机械进场后,业主需提供 100KW 电源至现场
水通:施工用水采用地下水
路通:保证施工材料、运输车辆通至现场
一平:设备进场前,应做好场地平整及清障工作
二、施工机械设备1、深层搅拌机:SJB-II 型深层搅拌机 1 台,电气控制装置 1 套
2、灰浆泵:HB6-3 型柱塞式灰浆泵,1 套
3、灰浆集料斗:容积 200 升,1 套

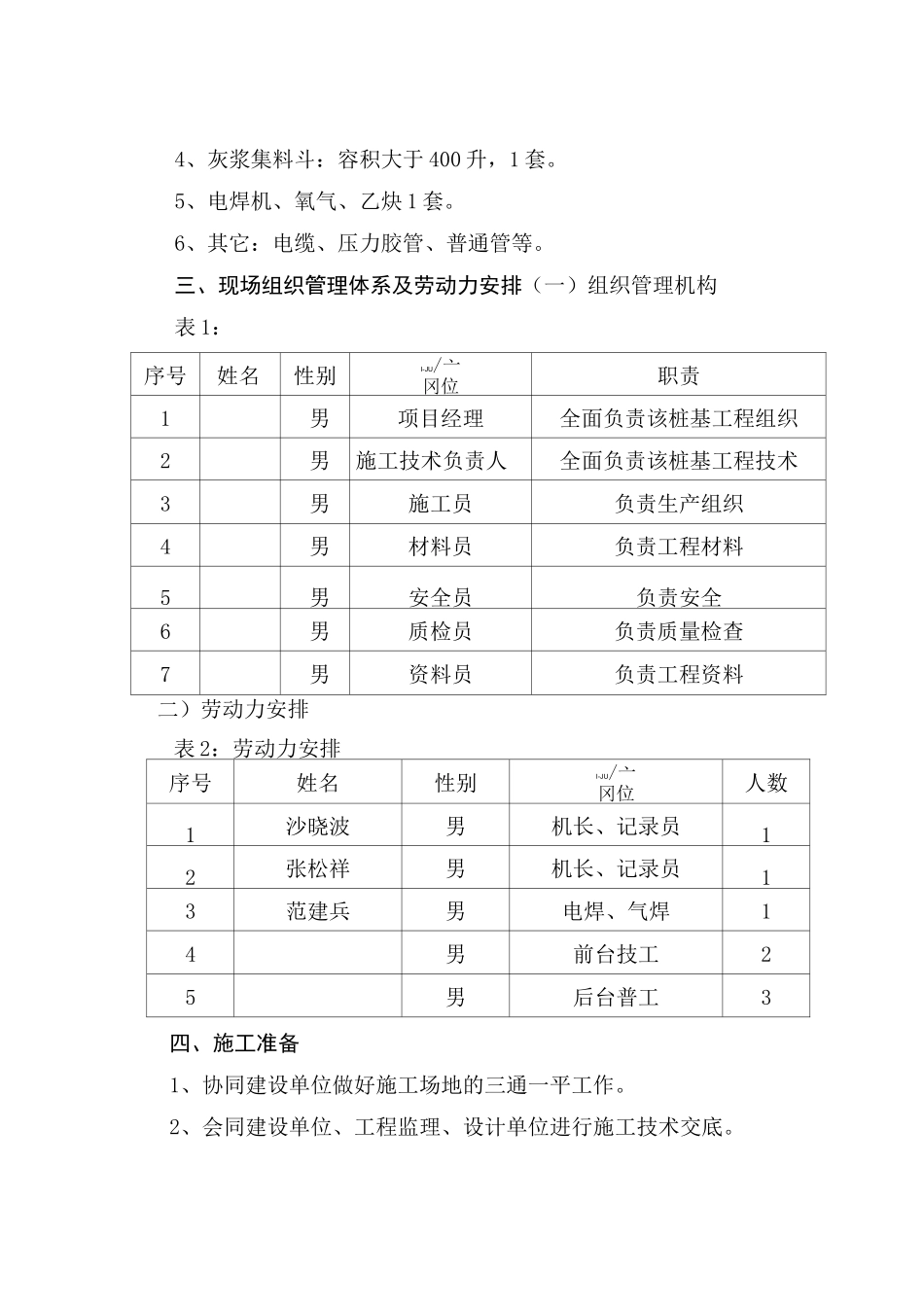

4、灰浆集料斗:容积大于 400 升,1 套
5、电焊机、氧气、乙炔 1 套
6、其它:电缆、压力胶管、普通管等
三、现场组织管理体系及劳动力安排(一)组织管理机构表 1:序号姓名性别I-JU/亠冈位职责1男项目经理全面负责该桩基工程组织2男施工技术负责人全面负责该桩基工程技术3男施工员负责生产组织4男材料员负责工程材料5男安全员负责安全6男质检员负责质量检查7男资料员负责工程资料二)劳动力安排表 2:劳动力安排序号姓名性别I-JU/亠冈位人数1沙晓波男机长、记录员12张松祥男机长、记录员13范建兵男电焊、气焊14男前台技工25男后台普工3四、施工准备1、协同建设单位做好施工场地的三通一平工作
2、会同建设单位、工程监理、设计单位进行施工技术交底

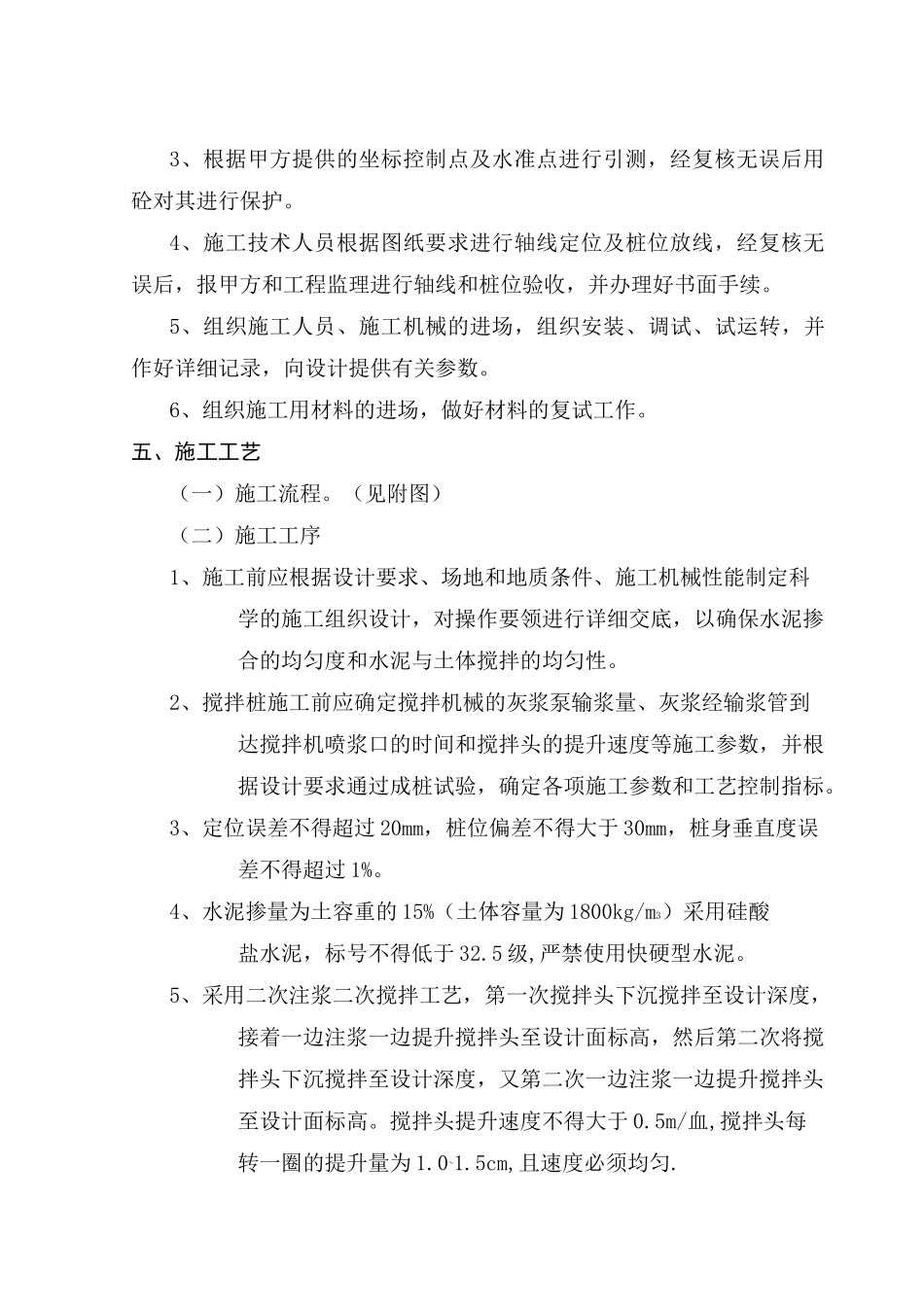

3、根据甲方提供的坐标控制点及水准点进行引测,经复核无误后用砼对其进行保护
4、施工技术
