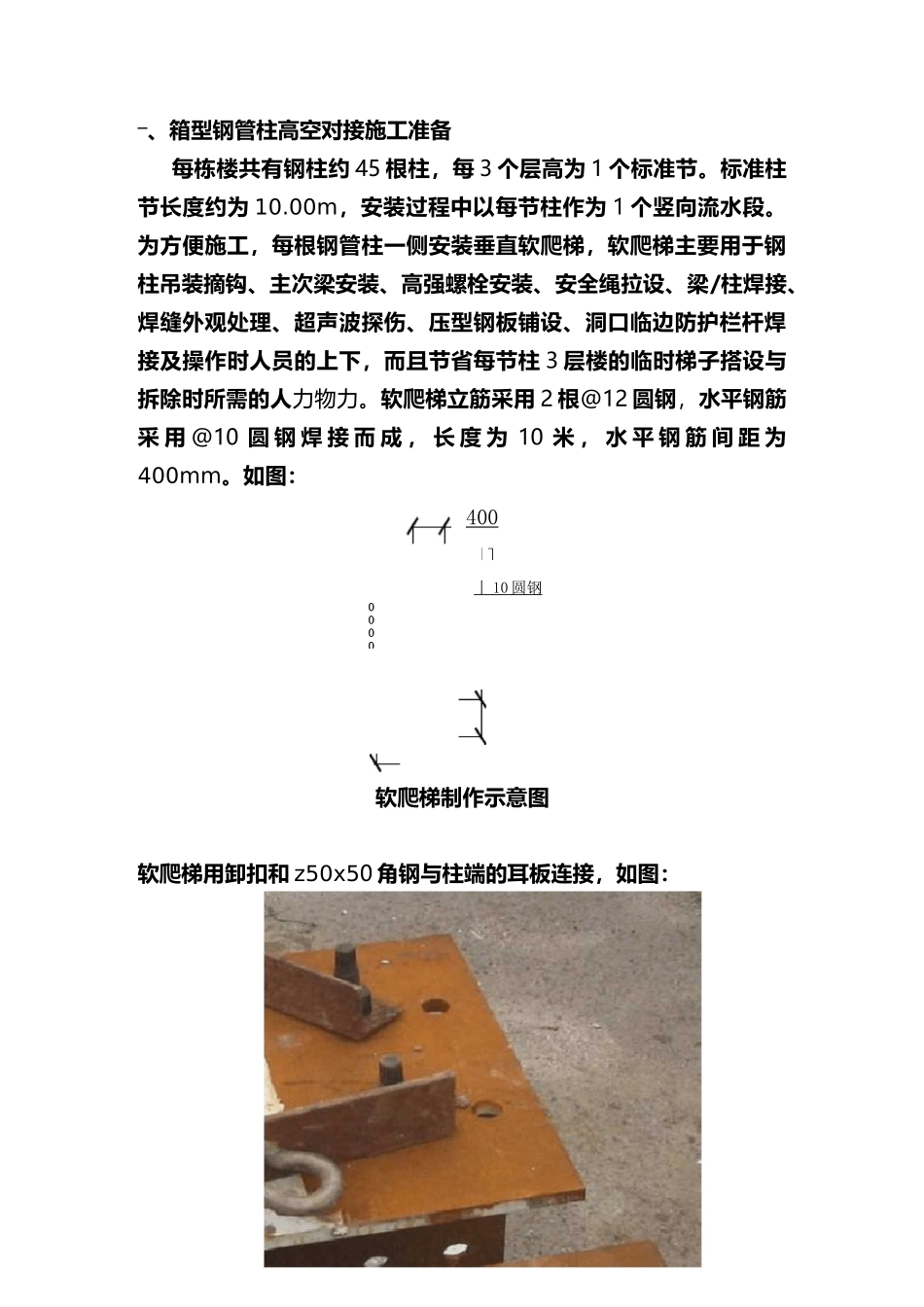

400| ] OOOO―、箱型钢管柱高空对接施工准备每栋楼共有钢柱约 45 根柱,每 3 个层高为 1 个标准节。标准柱节长度约为 10.00m,安装过程中以每节柱作为 1 个竖向流水段。为方便施工,每根钢管柱一侧安装垂直软爬梯,软爬梯主要用于钢柱吊装摘钩、主次梁安装、高强螺栓安装、安全绳拉设、梁/柱焊接、焊缝外观处理、超声波探伤、压型钢板铺设、洞口临边防护栏杆焊接及操作时人员的上下,而且节省每节柱 3 层楼的临时梯子搭设与拆除时所需的人力物力。软爬梯立筋采用 2 根@12 圆钢,水平钢筋采 用 @10 圆 钢 焊 接 而 成 , 长 度 为 10 米 , 水 平 钢 筋 间 距 为400mm。如图:丨 10 圆钢 软爬梯制作示意图软爬梯用卸扣和 z50x50 角钢与柱端的耳板连接,如图:上下两节钢结构柱对接焊接时,施工人员需要有操作平台,因此每根柱子在接上层柱之前,需要制作并安装吊篮。(吊篮制作说明及图示)二、箱型钢管柱高空对接、焊接1.吊装对接钢柱吊点设置在钢柱的上部,利用四个临时连接耳板,装专用夹具吊装。吊装前,下节钢柱顶面和本节钢柱底面的渣土和浮锈要清除干净,保证上下节钢柱对接面接触顶紧。钢柱吊装到位后,钢柱的中心线应与下面一段钢柱的中心线吻合,并四面兼顾,活动双夹板平稳插入下节柱对应的安装耳板上,穿好连接螺栓,连接好临时连接夹板,并及时拉设缆风绳对钢柱进一步进行稳固。钢柱吊装对接示意图如下:钢柱对接示意图2.钢柱校正(1)第一节柱柱脚的位移调整以基面中线与柱身中线对齐为标准,如有偏差,可用千斤顶往反方向调整,千斤顶的反作用受力点可作用在柱脚插筋的根部。(2)上下两节柱错口的校正可在下节柱的耳板连接处加减垫片利用千斤顶来调整。(3)钢柱垂直度的校正采用两台经纬仪分别置于相互垂直的轴线控制线上,精确对中整平后,后视前方的同一轴线控制线,并固定照准部,然后纵转望远镜,照准钢柱头上的标尺并读数,与设计控制值相比后,判断校正方向并指挥吊装人员对钢柱进行校正,直到两个正交方向上均校正到正确位置。钢柱的垂直偏差也可以采用控制柱底位移来调整。此种方法多用于上部柱校正,利用千斤顶调整柱底中心线的就位偏差来调整柱子的垂直精度。钢柱整体校正示意图3.焊接固定每个柱与柱的接头焊缝由两个焊工在对面同时进行焊接。不同位置的焊缝和不同直径的焊条,要设专人随时调整电流。① 清理坡口,用气割炬清理。② 打底:用 04 焊条将垫板和钢柱母材焊...
