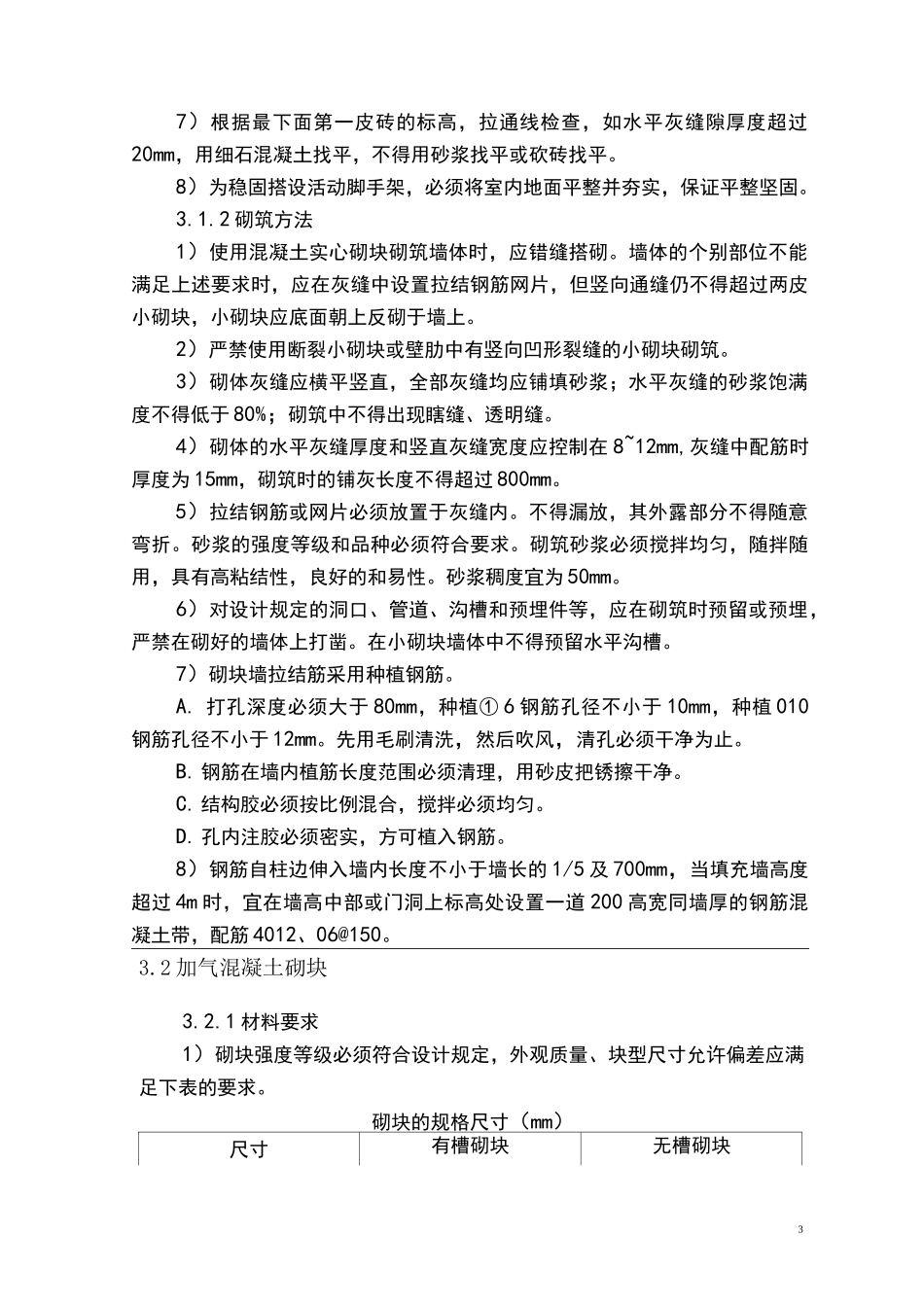

1一、工程概况 2二、编制依据 2 三、施工方案3.1 混凝土实心砌块 23.2 加气混凝土砌块 3四、砌体工程质量控制 7五、砌体工程安全控制措施 8六、砌体工程的季节性施工 92砌体施工方案一、工程概况1、河南警察学院龙子湖新校区射击馆项目总建筑面积 13849.6⑴,工程主体为钢筋混凝土框架结构,地上四层,建筑高度为 16.92m,占地面积4745.265m2o2、本工程结构抗震设防烈度为 7.5 度,设计使用年限为 50 年。3、本工程填充墙体采用加气混凝土砌块。地面铺贴地砖。二、编制依据1)《砂加气混凝土砌块自保温墙体建筑构造》(2007J/T—134)2)国标《混凝土实心砌块墙体建筑构造》(02J102—1)3)《砂加气混凝土砌块墙体应用技术规程》(DBJ/CT035—2007)4)《砌体工程施工验收规范》GB50203—20025)施工图纸三、施工方案3.1 混凝土实心砌块3.1.1 施工准备1)小型混凝土实心砌块进入施工现场前要进行进场检查,检验项目包括:生产厂家、生产许可证、合格证、型号、规格等。2)砌块进入施工现场按不同规格和强度等级分开堆放,并在砌块大面上刻上标识,底部要有防潮措施,上面要有防雨淋措施。3)混凝土砌块,宜提前 2d 以上喷水。严禁雨天施工,小砌块表面有浮水时,也不准施工。4)防潮层以上的小砌块砌体,应采用干粉砂浆。5)弹出轴线、墙边线、门窗洞口线,经复核,办理好预检手续,预检合格后方可进行下一步的施工。6)砌墙前,应在房屋四角或楼梯间转角设立皮数杆,皮数杆用 30mmX40mm 木料制作,上面注明门窗洞口、拉结筋的尺寸标高。皮数杆应垂直、牢固、标高一致。37)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝隙厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖找平。8)为稳固搭设活动脚手架,必须将室内地面平整并夯实,保证平整坚固。3.1.2 砌筑方法1)使用混凝土实心砌块砌筑墙体时,应错缝搭砌。墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋网片,但竖向通缝仍不得超过两皮小砌块,小砌块应底面朝上反砌于墙上。2)严禁使用断裂小砌块或壁肋中有竖向凹形裂缝的小砌块砌筑。3)砌体灰缝应横平竖直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于 80%;砌筑中不得出现瞎缝、透明缝。4)砌体的水平灰缝厚度和竖直灰缝宽度应控制在 8~12mm,灰缝中配筋时厚度为 15mm,砌筑时的铺灰长度不得超过 800mm。5)拉结钢筋或网片必须放置于灰缝内。不得漏放,其外露部分不得随意弯...
