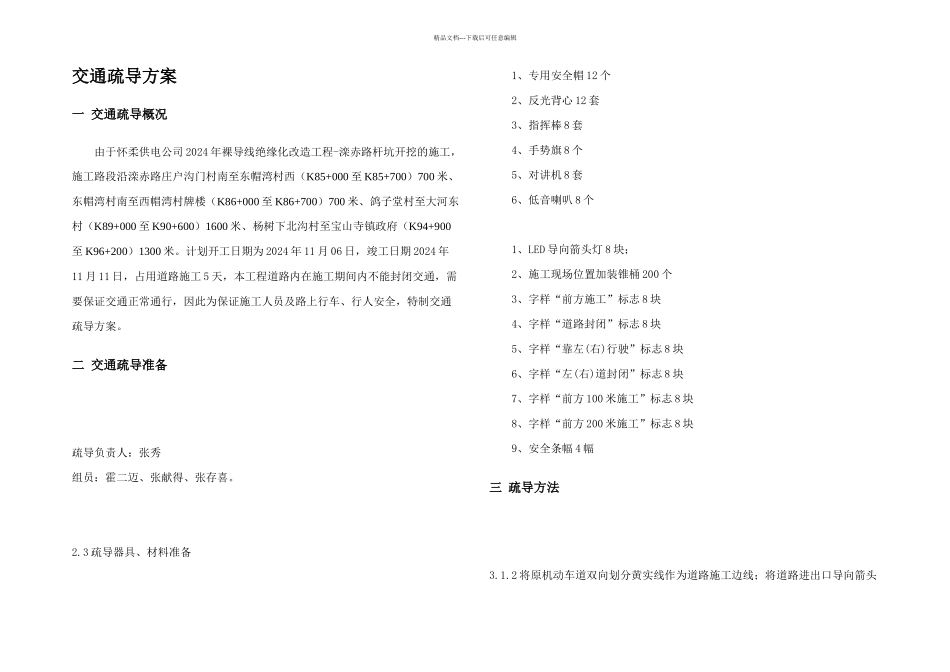

精品文档---下载后可任意编辑一 交通疏导概况 1二 交通疏导准备 0三 疏导方法 0四 交通疏导安全措施 1五 附件:器材设施图片 2精品文档---下载后可任意编辑交通疏导方案一 交通疏导概况由于怀柔供电公司 2024 年裸导线绝缘化改造工程-滦赤路杆坑开挖的施工,施工路段沿滦赤路庄户沟门村南至东帽湾村西(K85+000 至 K85+700)700 米、东帽湾村南至西帽湾村牌楼(K86+000 至 K86+700)700 米、鸽子堂村至大河东村(K89+000 至 K90+600)1600 米、杨树下北沟村至宝山寺镇政府(K94+900至 K96+200)1300 米
计划开工日期为 2024 年 11 月 06 日,竣工日期 2024 年11 月 11 日,占用道路施工 5 天,本工程道路内在施工期间内不能封闭交通,需要保证交通正常通行,因此为保证施工人员及路上行车、行人安全,特制交通疏导方案
二 交通疏导准备疏导负责人:张秀组员:霍二迈、张献得、张存喜
3 疏导器具、材料准备1、专用安全帽 12 个2、反光背心 12 套3、指挥棒 8 套4、手势旗 8 个5、对讲机 8 套6、低音喇叭 8 个1、LED 导向箭头灯 8 块;2、施工现场位置加装锥桶 200 个3、字样“前方施工”标志 8 块4、字样“道路封闭”标志 8 块5、字样“靠左(右)行驶”标志 8 块6、字样“左(右)道封闭”标志 8 块7、字样“前方 100 米施工”标志 8 块8、字样“前方 200 米施工”标志 8 块9、安全条幅 4 幅三 疏导方法3

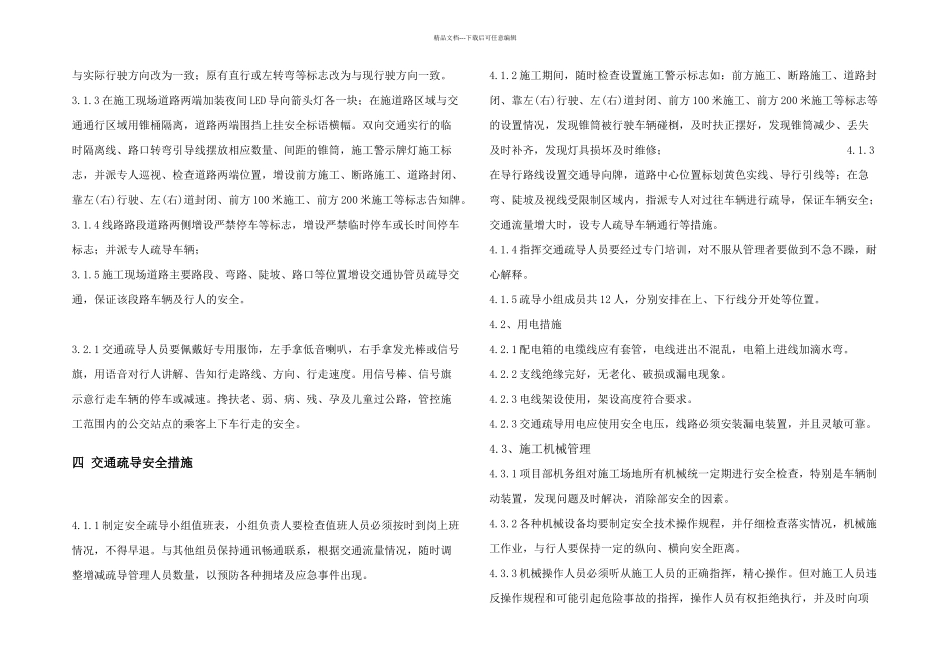

2 将原机动车道双向划分黄实线作为道路施工边线;将道路进出口导向箭头精品文档---下载后可任意编辑与实际行驶方向改为一致;原有直行或左转弯等标志改为与现行驶方向一致
3 在施工现场道路两端加装夜间 LED 导向箭头灯各一块;在施道路区域与
