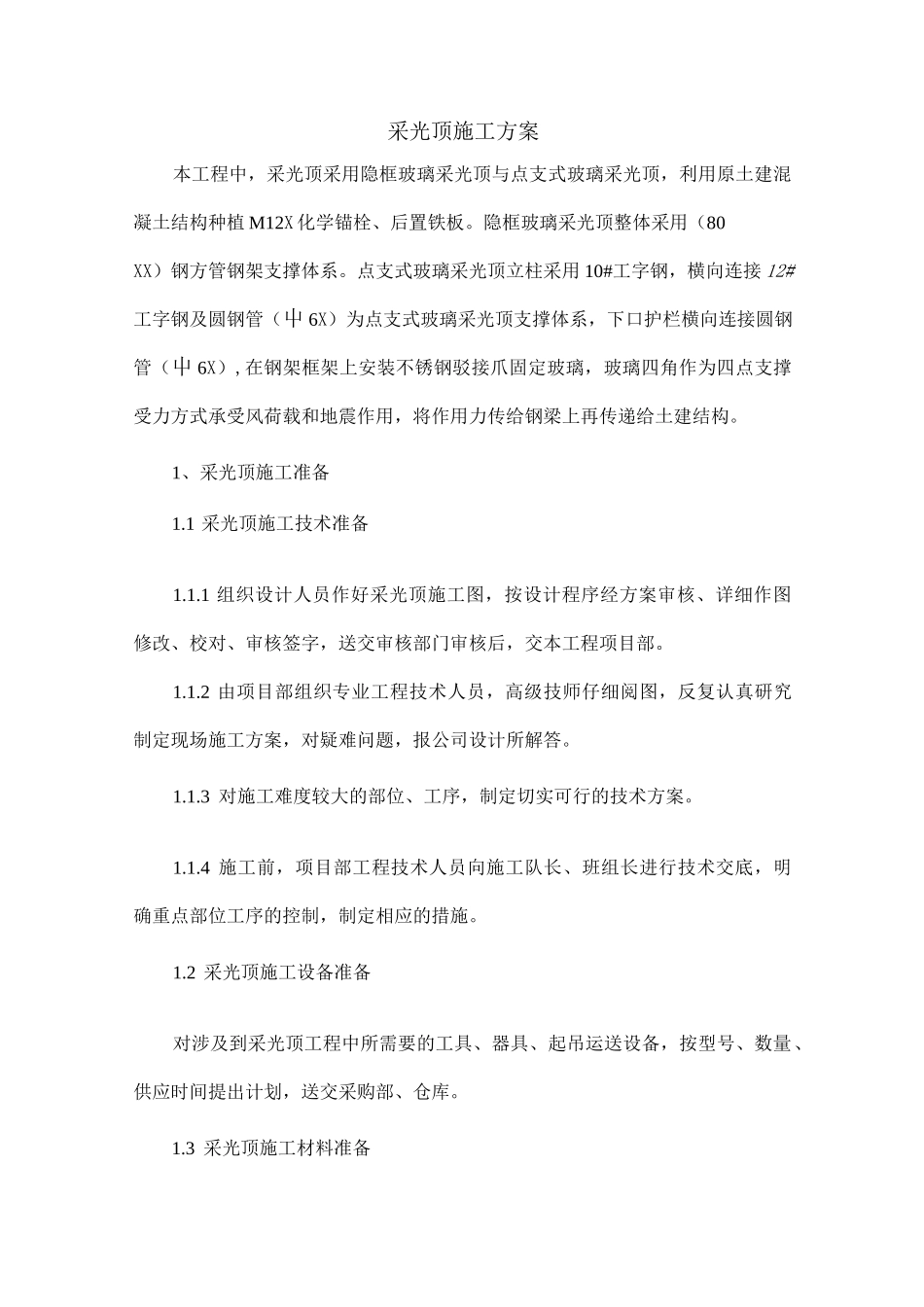

采光顶施工方案本工程中,采光顶采用隐框玻璃采光顶与点支式玻璃采光顶,利用原土建混凝土结构种植 M12X 化学锚栓、后置铁板
隐框玻璃采光顶整体采用(80XX)钢方管钢架支撑体系
点支式玻璃采光顶立柱采用 10#工字钢,横向连接 12#工字钢及圆钢管(屮 6X)为点支式玻璃采光顶支撑体系,下口护栏横向连接圆钢管(屮 6X),在钢架框架上安装不锈钢驳接爪固定玻璃,玻璃四角作为四点支撑受力方式承受风荷载和地震作用,将作用力传给钢梁上再传递给土建结构

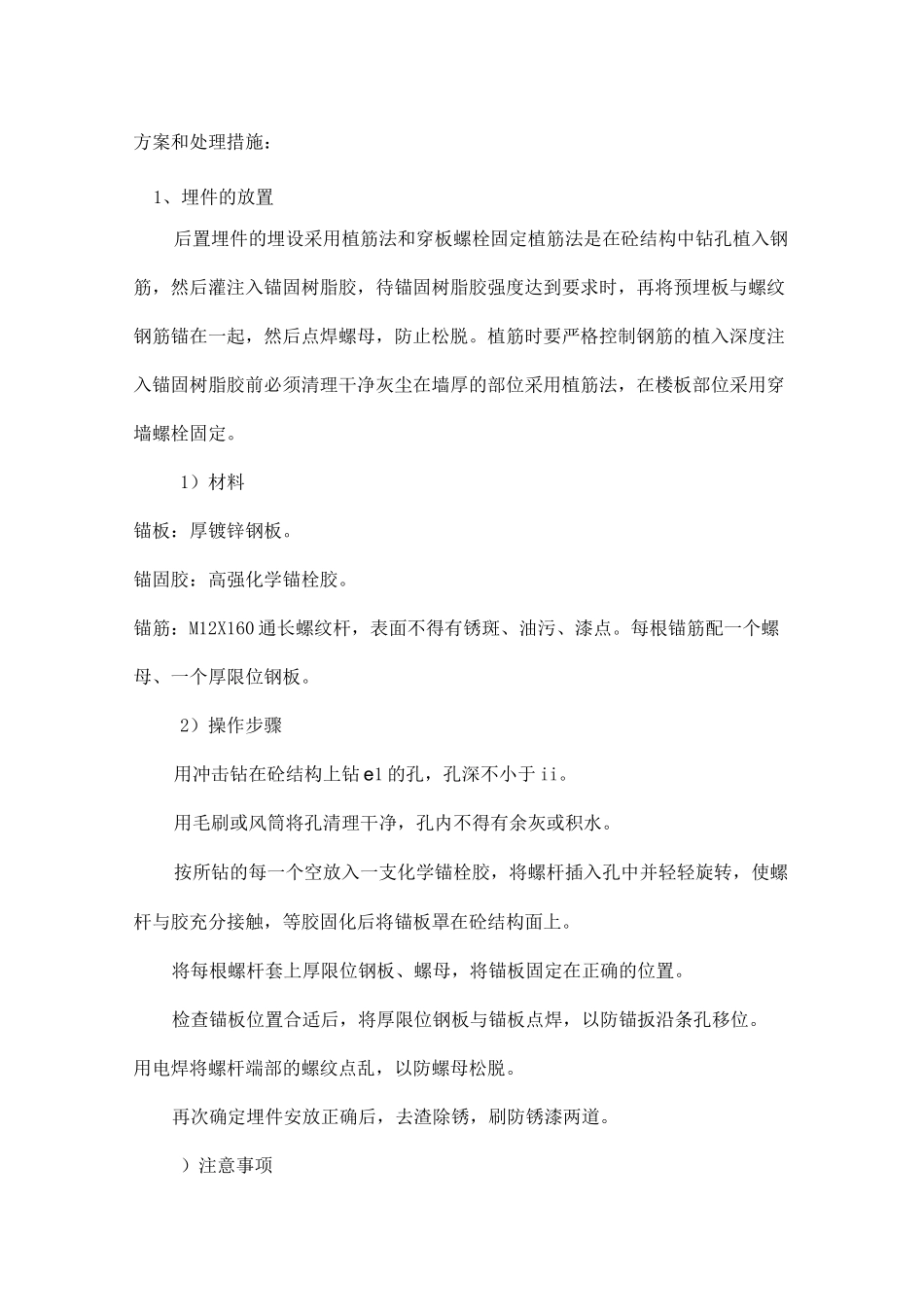

1、采光顶施工准备1
1 采光顶施工技术准备1
1 组织设计人员作好采光顶施工图,按设计程序经方案审核、详细作图修改、校对、审核签字,送交审核部门审核后,交本工程项目部
2 由项目部组织专业工程技术人员,高级技师仔细阅图,反复认真研究制定现场施工方案,对疑难问题,报公司设计所解答
3 对施工难度较大的部位、工序,制定切实可行的技术方案
4 施工前,项目部工程技术人员向施工队长、班组长进行技术交底,明确重点部位工序的控制,制定相应的措施
2 采光顶施工设备准备对涉及到采光顶工程中所需要的工具、器具、起吊运送设备,按型号、数量、供应时间提出计划,送交采购部、仓库
3 采光顶施工材料准备采光顶材料按公司采购程序的规定,采购前制定采购计划,明确采购材料的名称、规格、数量、标准,对材料供应方进行综合评审,只能向评审合格的供应方采购材料,以严格控制幕墙材料的质量
4 采光顶施工人员准备1
1 项目经理对采光顶施工所需各种专业施工人员、技术人员提出详细的计划,包括施工工种,各工种人数、进场时间仔细安排,做到施工人员落实到位,明确各类施工人员的责任
2 组成采光顶施工队确定施工队长,配备各类施工人员,调集技术尖子,加强该施工队技术力量
2、施工技术措施 2
1 隐框玻璃采光顶安装施工流程:测量放线
