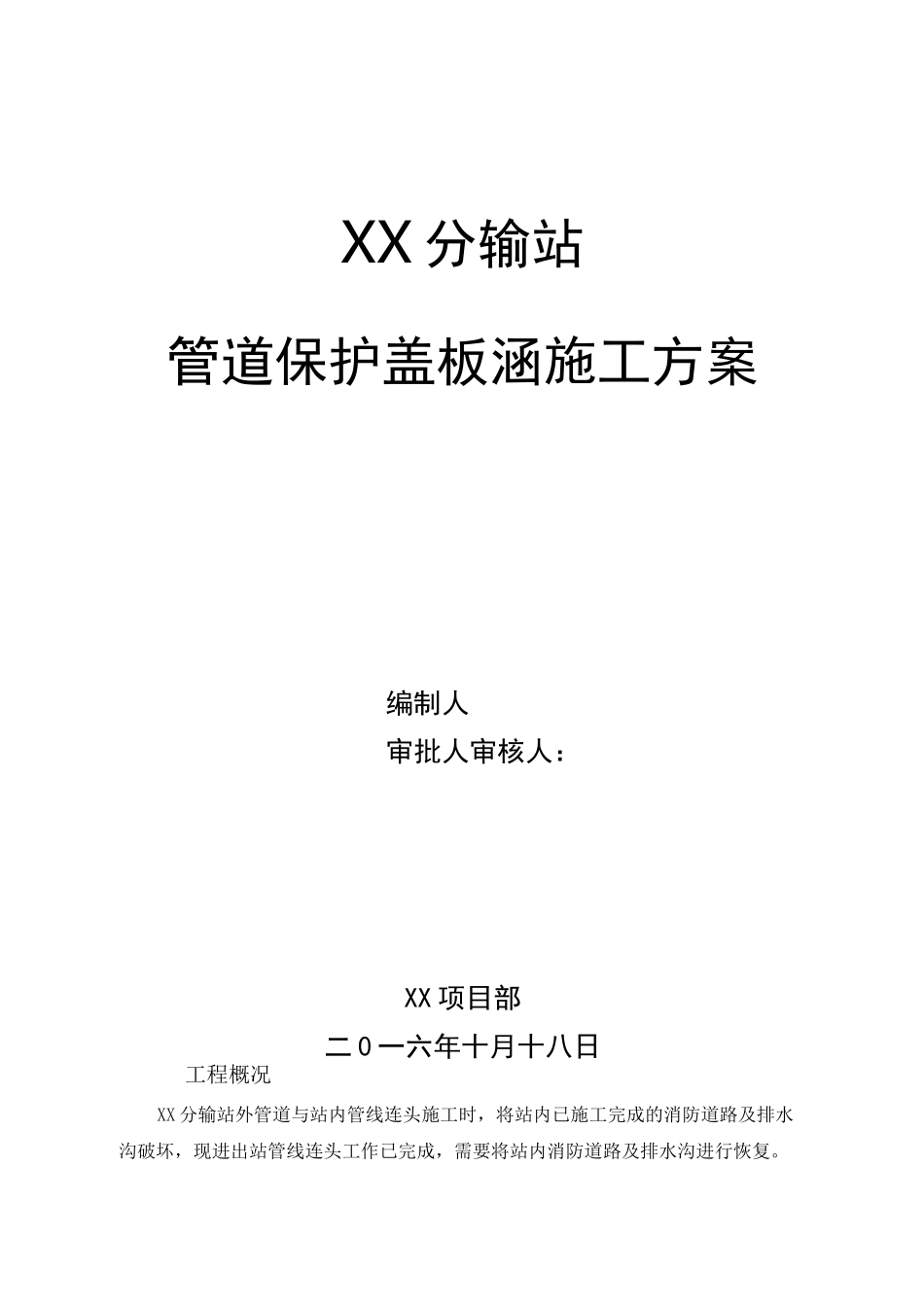

XX 分输站管道保护盖板涵施工方案编制人审批人审核人:XX 项目部二 0 一六年十月十八日工程概况XX 分输站外管道与站内管线连头施工时,将站内已施工完成的消防道路及排水沟破坏,现进出站管线连头工作已完成,需要将站内消防道路及排水沟进行恢复

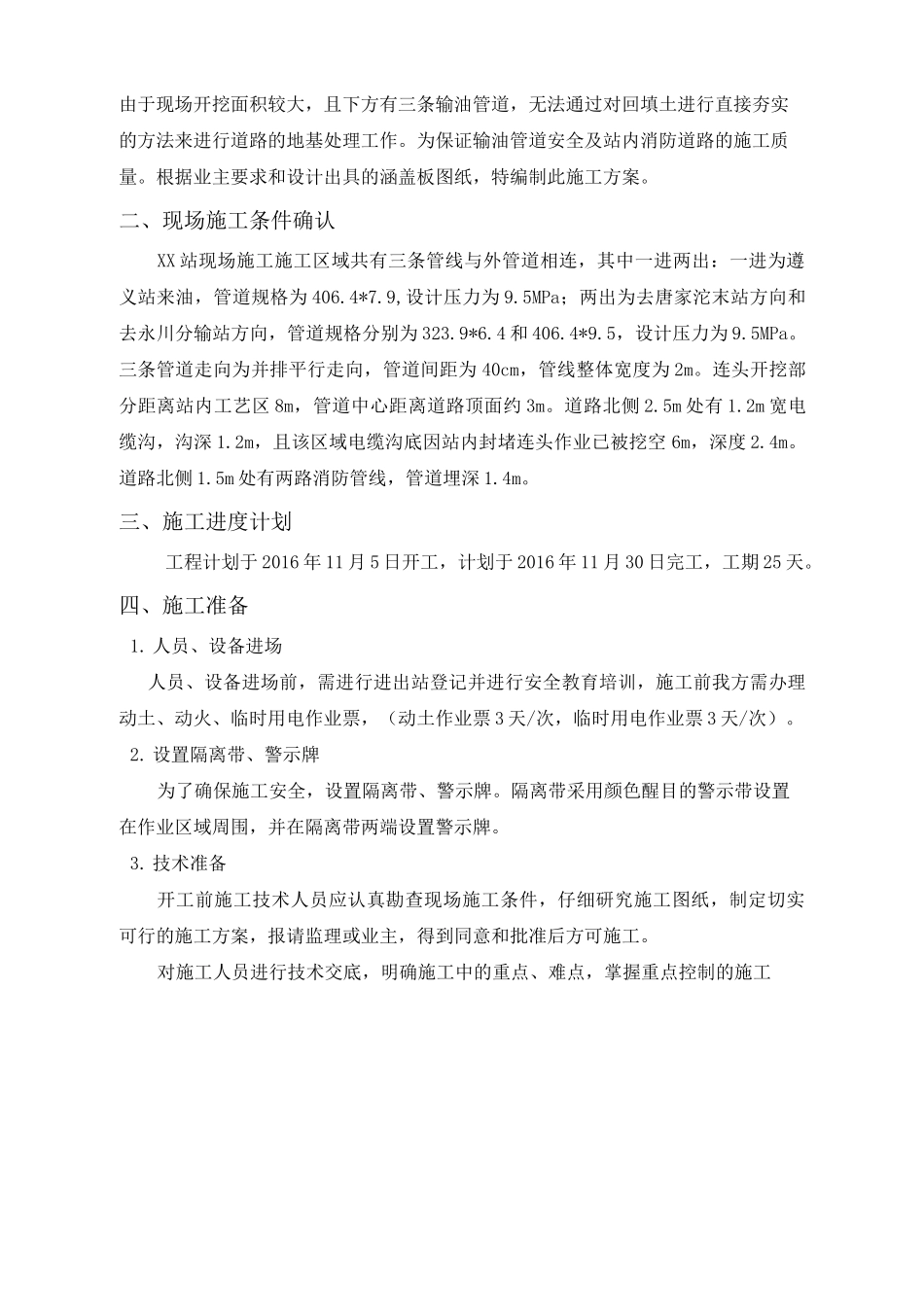

由于现场开挖面积较大,且下方有三条输油管道,无法通过对回填土进行直接夯实的方法来进行道路的地基处理工作
为保证输油管道安全及站内消防道路的施工质量
根据业主要求和设计出具的涵盖板图纸,特编制此施工方案
二、现场施工条件确认XX 站现场施工施工区域共有三条管线与外管道相连,其中一进两出:一进为遵义站来油,管道规格为 406
9,设计压力为 9
5MPa;两出为去唐家沱末站方向和去永川分输站方向,管道规格分别为 323
4 和 406
5,设计压力为 9
三条管道走向为并排平行走向,管道间距为 40cm,管线整体宽度为 2m
连头开挖部分距离站内工艺区 8m,管道中心距离道路顶面约 3m
道路北侧 2
5m 处有 1
2m 宽电缆沟,沟深 1
2m,且该区域电缆沟底因站内封堵连头作业已被挖空 6m,深度 2
道路北侧 1
5m 处有两路消防管线,管道埋深 1
三、施工进度计划工程计划于 2016 年 11 月 5 日开工,计划于 2016 年 11 月 30 日完工,工期 25 天
四、施工准备1
人员、设备进场人员、设备进场前,需进行进出站登记并进行安全教育培训,施工前我方需办理动土、动火、临时用电作业票,(动土作业票 3 天/次,临时用电作业票 3 天/次)
设置隔离带、警示牌为了确保施工安全,设置隔离带、警示牌
隔离带采用颜色醒目的警示带设置在作业区域周围,并在隔离带两端设置警示牌

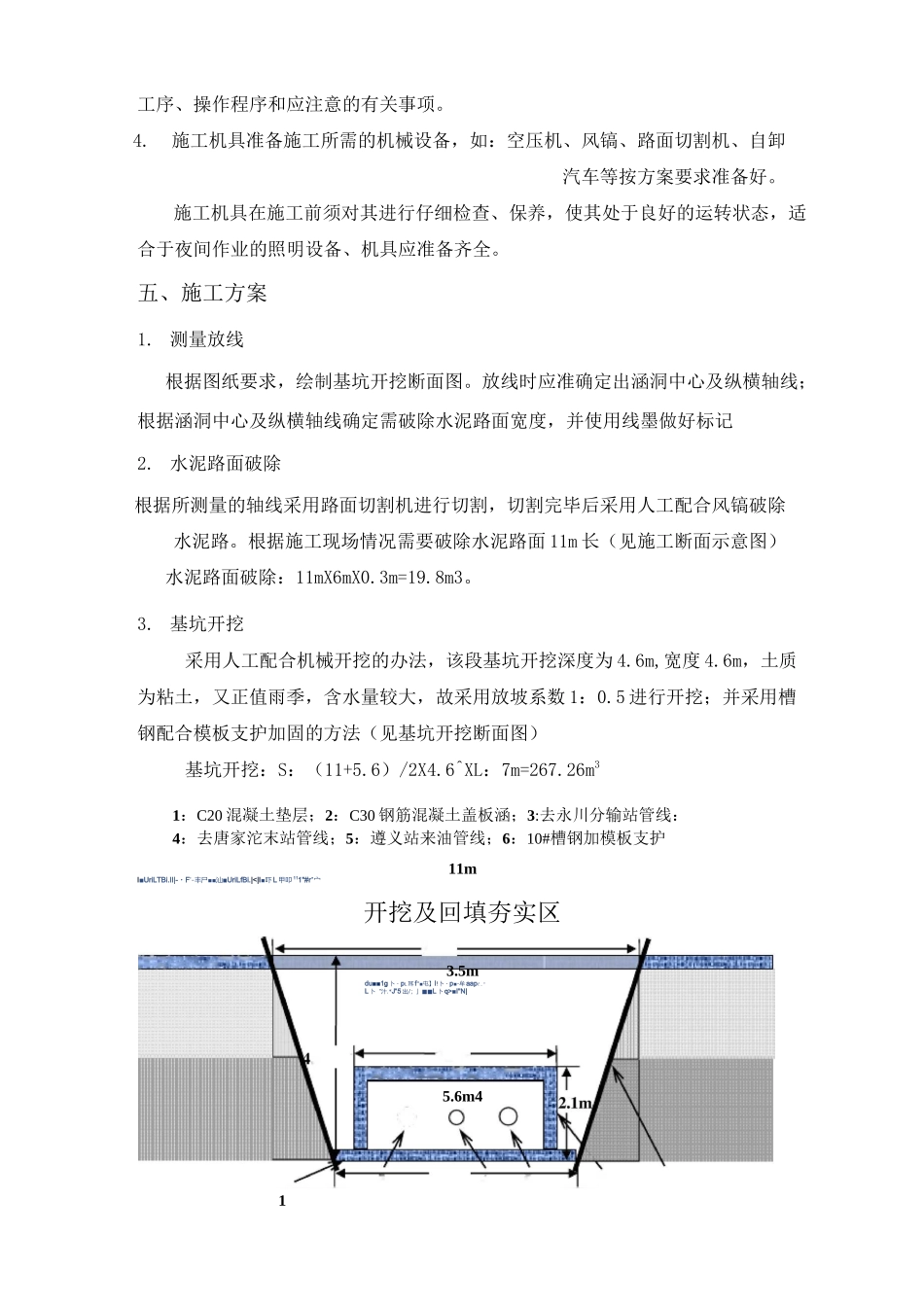

技术准备开工前施工技术人员应认真勘查现场施工条件,仔细研究施工图纸,制定切实可行的施工方案,报
