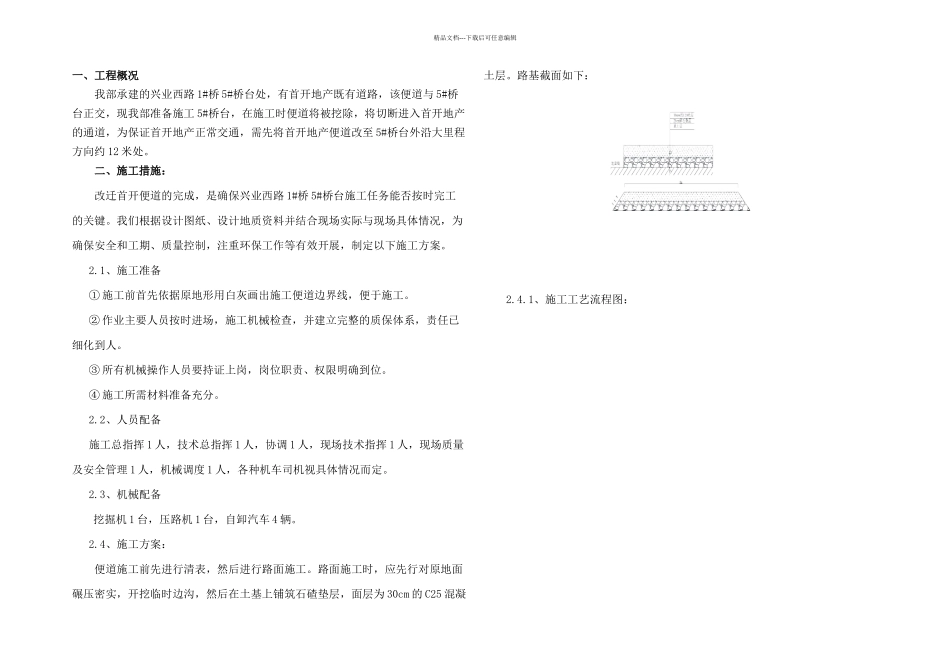

精品文档---下载后可任意编辑一、工程概况我部承建的兴业西路 1#桥 5#桥台处,有首开地产既有道路,该便道与 5#桥台正交,现我部准备施工 5#桥台,在施工时便道将被挖除,将切断进入首开地产的通道,为保证首开地产正常交通,需先将首开地产便道改至 5#桥台外沿大里程方向约 12 米处
二、施工措施:改迁首开便道的完成,是确保兴业西路 1#桥 5#桥台施工任务能否按时完工的关键
我们根据设计图纸、设计地质资料并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案
1、施工准备① 施工前首先依据原地形用白灰画出施工便道边界线,便于施工
② 作业主要人员按时进场,施工机械检查,并建立完整的质保体系,责任已细化到人
③ 所有机械操作人员要持证上岗,岗位职责、权限明确到位
④ 施工所需材料准备充分
2、人员配备施工总指挥 1 人,技术总指挥 1 人,协调 1 人,现场技术指挥 1 人,现场质量及安全管理 1 人,机械调度 1 人,各种机车司机视具体情况而定
3、机械配备挖掘机 1 台,压路机 1 台,自卸汽车 4 辆
4、施工方案:便道施工前先进行清表,然后进行路面施工
路面施工时,应先行对原地面碾压密实,开挖临时边沟,然后在土基上铺筑石碴垫层,面层为 30cm 的 C25 混凝土层
路基截面如下:2

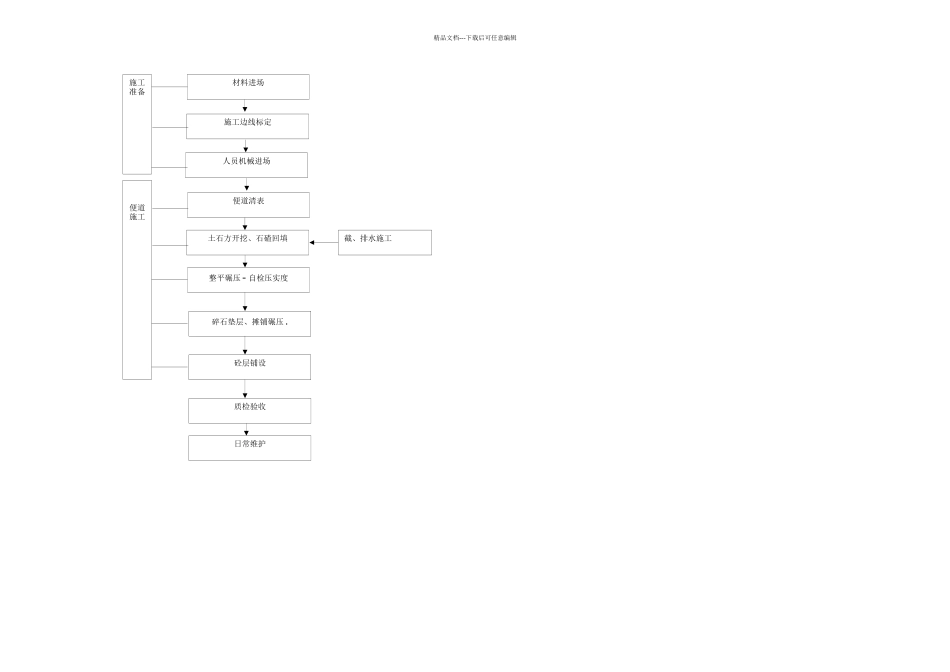

1、施工工艺流程图:材料进场施工边线标定人员机械进场便道清表土石方开挖、石碴回填质检验收截、排水施工施工准备便道施工日常维护整平碾压- 自检压实度碎石垫层、摊铺碾压

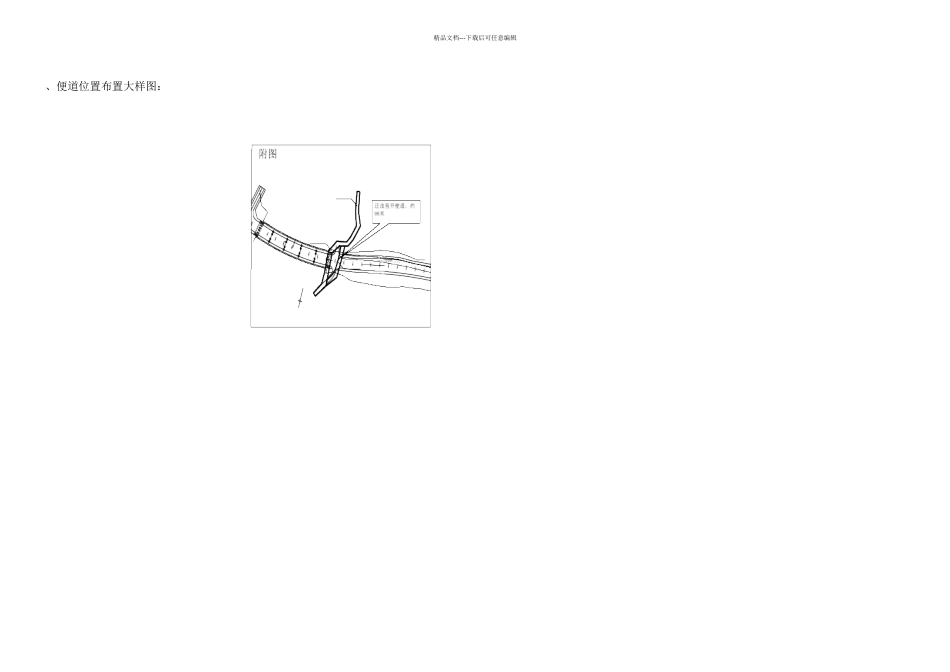

砼层铺设精品文档---下载后可任意编辑精品文档---下载后可任意编辑、便道位置布置大样图:精品文档---下载后可任意编辑、施工方案1、地表清理及平整便道施工前,应清除原地面植物根系和腐殖质土
清表厚度约 50cm 后进行地表整平,因道路需进行大量的土石方运输,
