伍强 1 许小强 1陈波 2金阳 1(1
中国石化西南油气分公司工程技术讨论院
618000,2
中国石化西南油气分公司川东北采气厂
637400)摘要:元坝气田是迄今世界上埋藏最深的酸性气田之一,具有埋藏深,“四高”特点,气田至2024-2024 年投产施工期间发生 19 口井 22 起复杂情况,事故率 51
3%,本文将所有复杂情况按事故现象分为井内落物、油层套管破损、卡钻、管柱堵塞、井口试压失败、管柱遇阻、封隔器失效及井下工具事故 8 类,现场操作不当、施工风险评价不足、特别井筒条件、工具性能不合格等是引起井下事故的主要因素,并配套打捞钢丝作业、衬管通井、水合物堵塞等预防及处理措施,形成的超深含硫气井打捞钢丝作业、水合物预防及处理等技术均是在成功解决元坝投产复杂情况过程中积累形成,作为我们海相气田开发宝贵的经验,将为以后海相气开发提供技术支撑
关键词:“四高”、复杂情况、打捞钢丝、水合物引言元坝气田是迄今世界上埋藏最深的酸性气田之一,具有埋藏深(>7000m)、高温(1600C)、高压(>70MPa)、高含 H2S(平均 5
14%)、高产(无阻流量>100×104/d)特点,从 2024 年开始正式进入了开发投产阶段,投产主力层位长兴组,两期投产井 37 口,建设年产能 34 亿立方米天然气,由于元坝海相长兴组气藏井深井眼小,通洗井管柱选择及排量受限,易遇卡遇阻;受高温条件影响,工具橡胶材料易膨胀软化,工具可靠性下降;投产管柱变径点多、受周围环境影响放喷时间有限无法排除井筒积液,容易形成水合物堵塞,元坝气田投产过程中受以上难点的影响,出现了诸多复杂情况,影响了投产施工进度,因此有必需对复杂情况总结分析,提出预防及处理对策,确保元坝气田长兴组气藏安全经济投产,同时为后期开发类拟超深高含硫气藏提供技术支撑

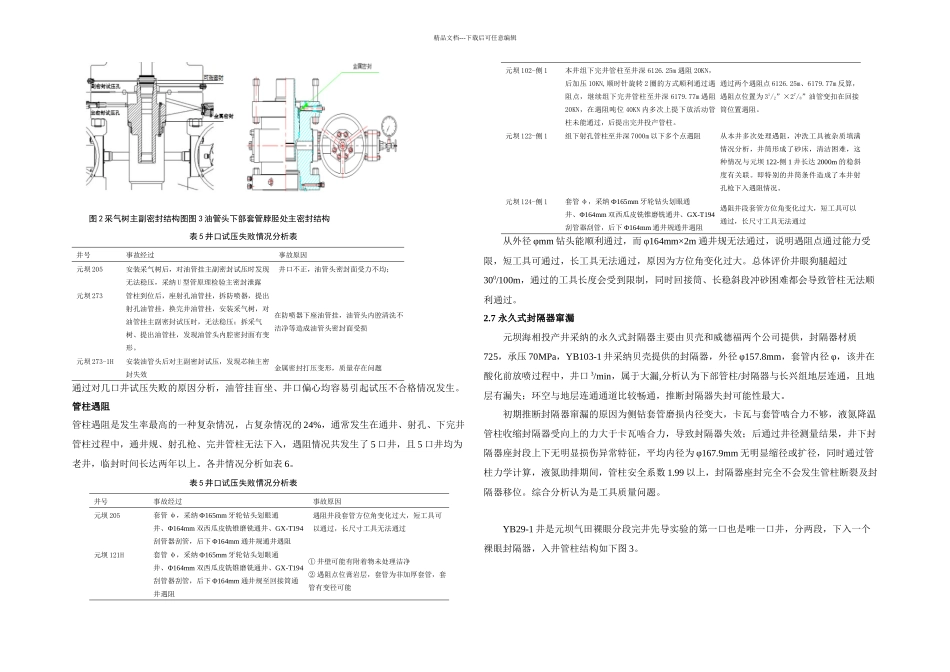

1 元坝气田投产期间复杂情况统计及分类元坝气田产能建设包括新完钻
