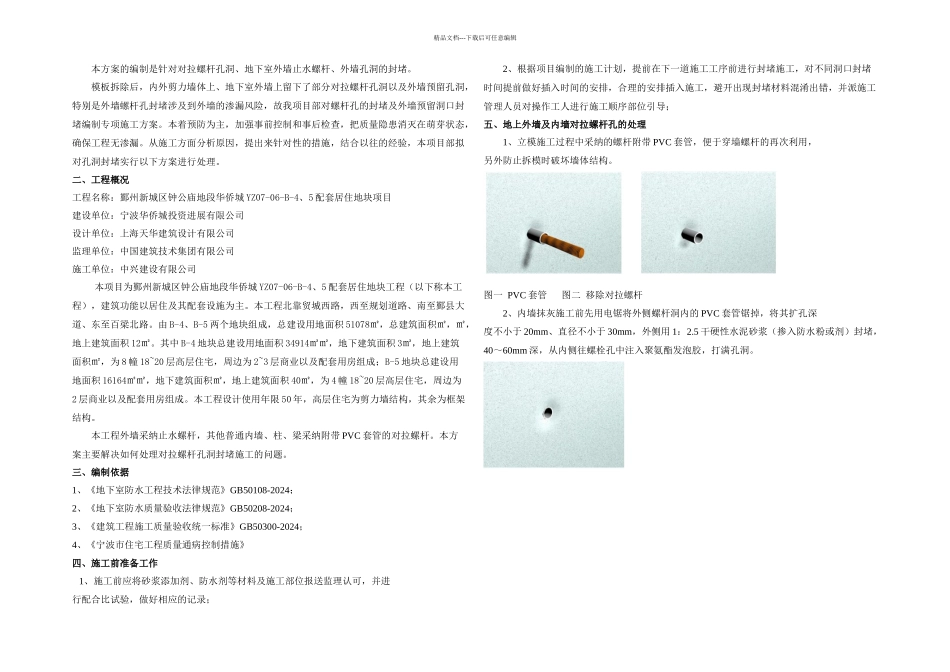

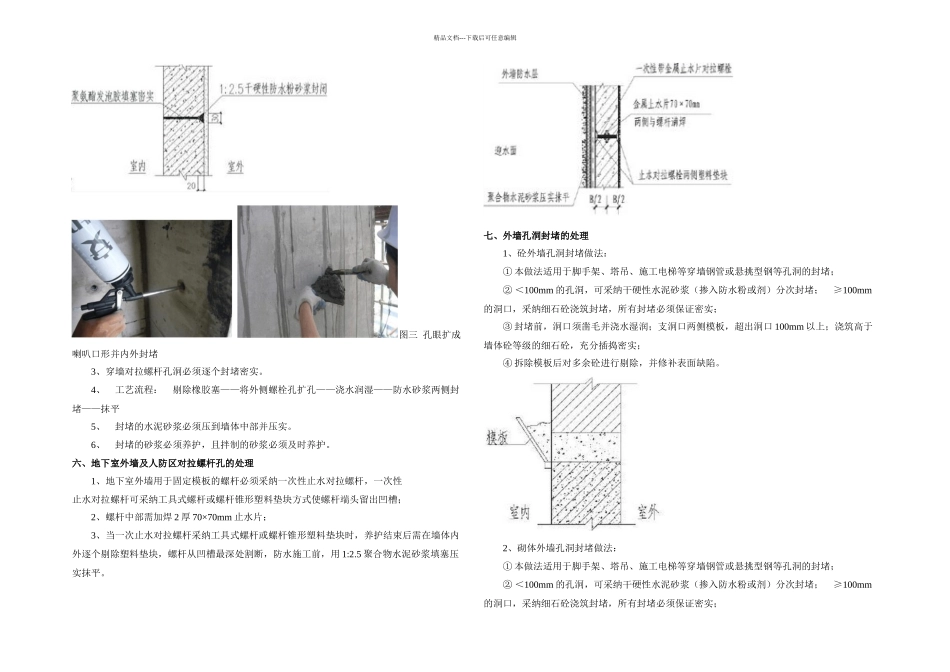

精品文档---下载后可任意编辑本方案的编制是针对对拉螺杆孔洞、地下室外墙止水螺杆、外墙孔洞的封堵。 模板拆除后,内外剪力墙体上、地下室外墙上留下了部分对拉螺杆孔洞以及外墙预留孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵及外墙预留洞口封堵编制专项施工方案。本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对孔洞封堵实行以下方案进行处理。 二、工程概况 工程名称:鄞州新城区钟公庙地段华侨城 YZ07-06-B-4、5 配套居住地块项目建设单位:宁波华侨城投资进展有限公司设计单位:上海天华建筑设计有限公司监理单位:中国建筑技术集团有限公司施工单位:中兴建设有限公司本项目为鄞州新城区钟公庙地段华侨城 YZ07-06-B-4、5 配套居住地块工程(以下称本工程),建筑功能以居住及其配套设施为主。本工程北靠贸城西路,西至规划道路、南至鄞县大道、东至百梁北路。由 B-4、B-5 两个地块组成,总建设用地面积 51078㎡,总建筑面积㎡,㎡,地上建筑面积 12㎡。其中 B-4 地块总建设用地面积 34914㎡㎡,地下建筑面积 3㎡,地上建筑面积㎡,为 8 幢 18~20 层高层住宅,周边为 2~3 层商业以及配套用房组成;B-5 地块总建设用地面积 16164㎡㎡,地下建筑面积㎡,地上建筑面积 40㎡,为 4 幢 18~20 层高层住宅,周边为2 层商业以及配套用房组成。本工程设计使用年限 50 年,高层住宅为剪力墙结构,其余为框架结构。本工程外墙采纳止水螺杆,其他普通内墙、柱、梁采纳附带 PVC 套管的对拉螺杆。本方案主要解决如何处理对拉螺杆孔洞封堵施工的问题。 三、编制依据 1、《地下室防水工程技术法律规范》GB50108-2024; 2、《地下室防水质量验收法律规范》GB50208-2024; 3、《建筑工程施工质量验收统一标准》GB50300-2024; 4、《宁波市住宅工程质量通病控制措施》 四、施工前准备工作 1、施工前应将砂浆添加剂、防水剂等材料及施工部位报送监理认可,并进行配合比试验,做好相应的记录; 2、根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,避开出现封堵材料混淆出错,并派施工管理人员对操作工人进行施工顺序部位引导; 五、地上外墙及内墙对拉螺杆孔的处理 1、立模施工过程中采纳的螺...
