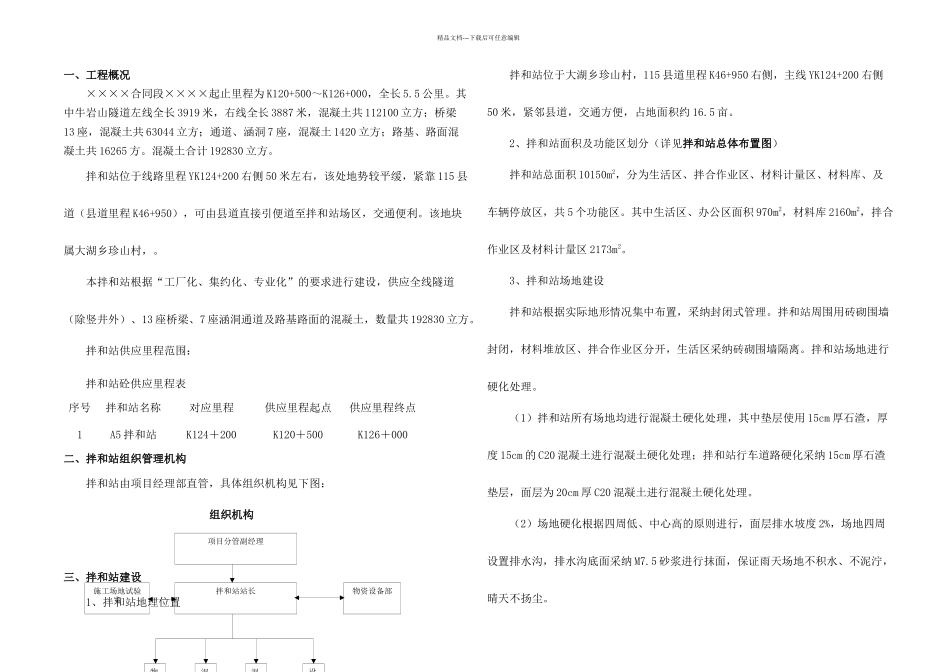

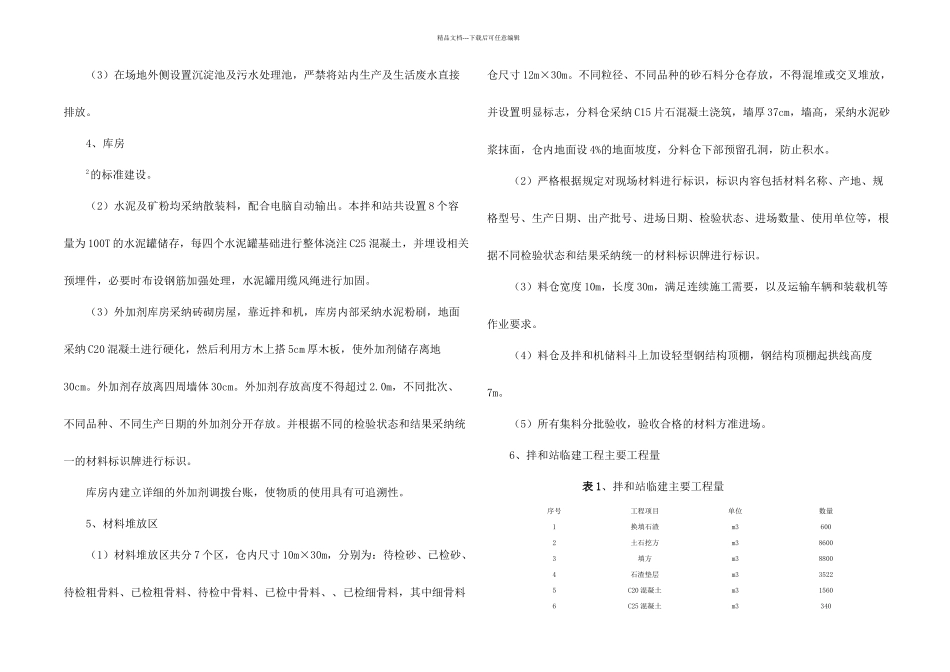

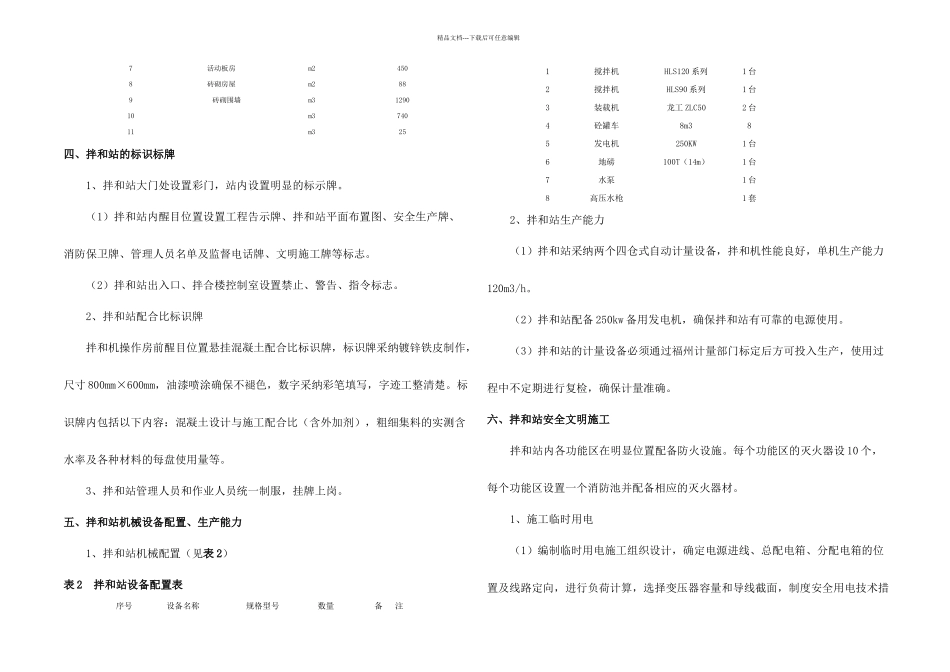

项目分管副经理拌和站站长混凝土生产班组混凝土运输班组设备 维修 班组施工场地试验室物资设备部物质材料班组精品文档---下载后可任意编辑一、工程概况××××合同段××××起止里程为 K120+500~K126+000,全长 5
其中牛岩山隧道左线全长 3919 米,右线全长 3887 米,混凝土共 112100 立方;桥梁13 座,混凝土共 63044 立方;通道、涵洞 7 座,混凝土 1420 立方;路基、路面混凝土共 16265 方
混凝土合计 192830 立方
拌和站位于线路里程 YK124+200 右侧 50 米左右,该处地势较平缓,紧靠 115 县道(县道里程 K46+950),可由县道直接引便道至拌和站场区,交通便利
该地块属大湖乡珍山村,
本拌和站根据“工厂化、集约化、专业化”的要求进行建设,供应全线隧道(除竖井外)、13 座桥梁、7 座涵洞通道及路基路面的混凝土,数量共 192830 立方
拌和站供应里程范围:拌和站砼供应里程表序号拌和站名称对应里程供应里程起点供应里程终点1A5 拌和站K124+200K120+500K126+000二、拌和站组织管理机构拌和站由项目经理部直管,具体组织机构见下图:组织机构三、拌和站建设1、拌和站地理位置拌和站位于大湖乡珍山村,115 县道里程 K46+950 右侧,主线 YK124+200 右侧50 米,紧邻县道,交通方便,占地面积约 16
2、拌和站面积及功能区划分(详见拌和站总体布置图)拌和站总面积 10150m2,分为生活区、拌合作业区、材料计量区、材料库、及车辆停放区,共 5 个功能区
其中生活区、办公区面积 970m2,材料库 2160m2,拌合作业区及材料计量区 2173m2
3、拌和站场地建设拌和站根据实际地形情况集中布置,采纳封闭式管理
拌和站周围用砖砌围墙封闭,材料堆放区、拌合作业区分开
