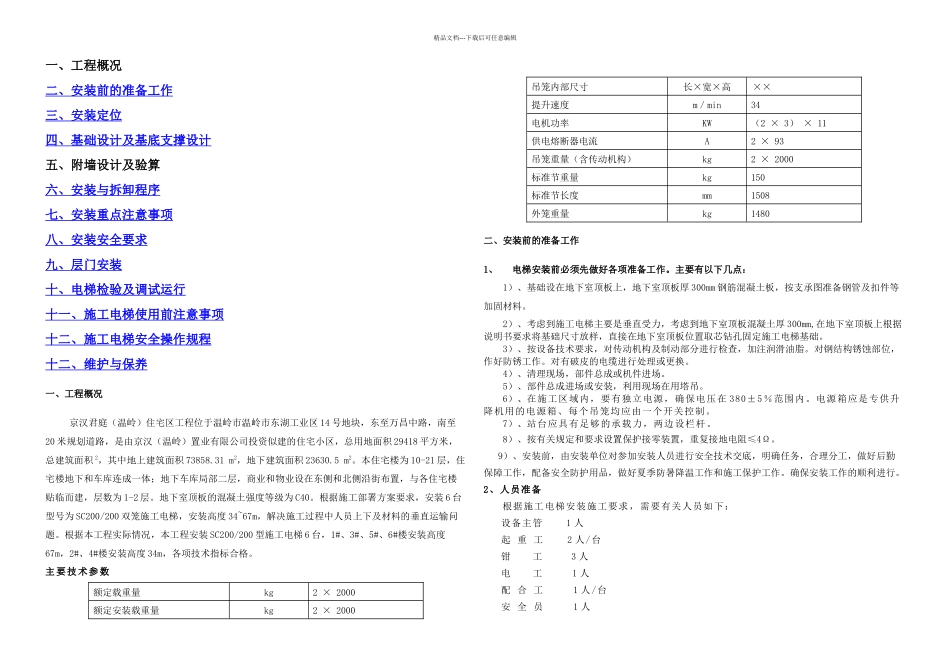

精品文档---下载后可任意编辑一、工程概况二、安装前的准备工作三、安装定位四、基础设计及基底支撑设计五、附墙设计及验算六、安装与拆卸程序七、安装重点注意事项八、安装安全要求九、层门安装十、电梯检验及调试运行十一、施工电梯使用前注意事项十二、施工电梯安全操作规程十二、维护与保养一、工程概况京汉君庭(温岭)住宅区工程位于温岭市温岭市东湖工业区 14 号地块,东至万昌中路,南至20 米规划道路,是由京汉(温岭)置业有限公司投资似建的住宅小区,总用地面积 29418 平方米,总建筑面积 2,其中地上建筑面积 73858
31 m2,地下建筑面积 23630
本住宅楼为 10-21 层,住宅楼地下和车库连成一体;地下车库局部二层,商业和物业设在东侧和北侧沿街布置,与各住宅楼贴临而建,层数为 1-2 层
地下室顶板的混凝土强度等级为 C40
根据施工部署方案要求,安装 6 台型号为 SC200/200 双笼施工电梯,安装高度 34~67m,解决施工过程中人员上下及材料的垂直运输问题
根据本工程实际情况,本工程安装 SC200/200 型施工电梯 6 台,1#、3#、5#、6#楼安装高度67m,2#、4#楼安装高度 34m,各项技术指标合格
主要技术参数额定载重量kg2 × 2000额定安装载重量kg2 × 2000吊笼内部尺寸长×宽×高××提升速度m/min34电机功率KW(2 × 3) × 11供电熔断器电流A2 × 93吊笼重量(含传动机构)kg2 × 2000标准节重量kg150标准节长度mm1508外笼重量kg1480二、安装前的准备工作1、电梯安装前必须先做好各项准备工作
主要有以下几点:1)、基础设在地下室顶板上,地下室顶板厚 300mm 钢筋混凝土板,按支承图准备钢管及扣件等加固材料

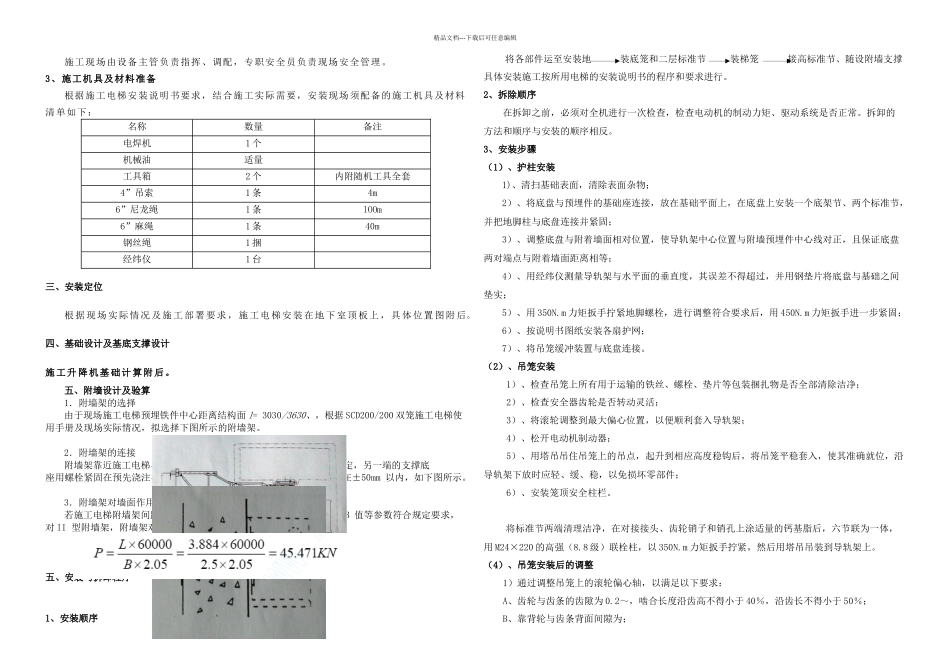

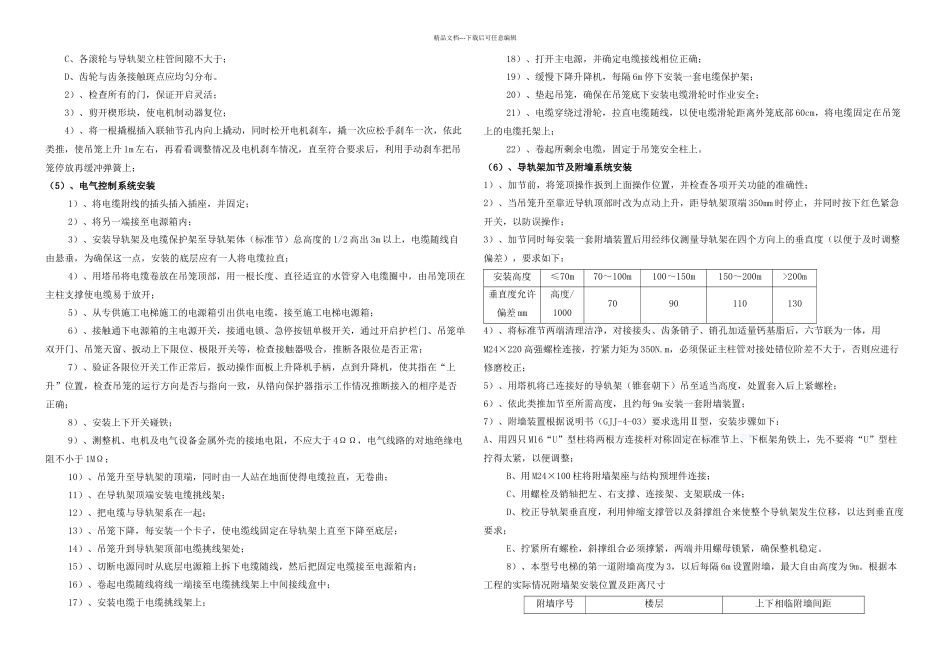

2)、考虑到施工电梯主要是垂直受力,考虑到地下室顶板混凝土厚 300mm,在地
