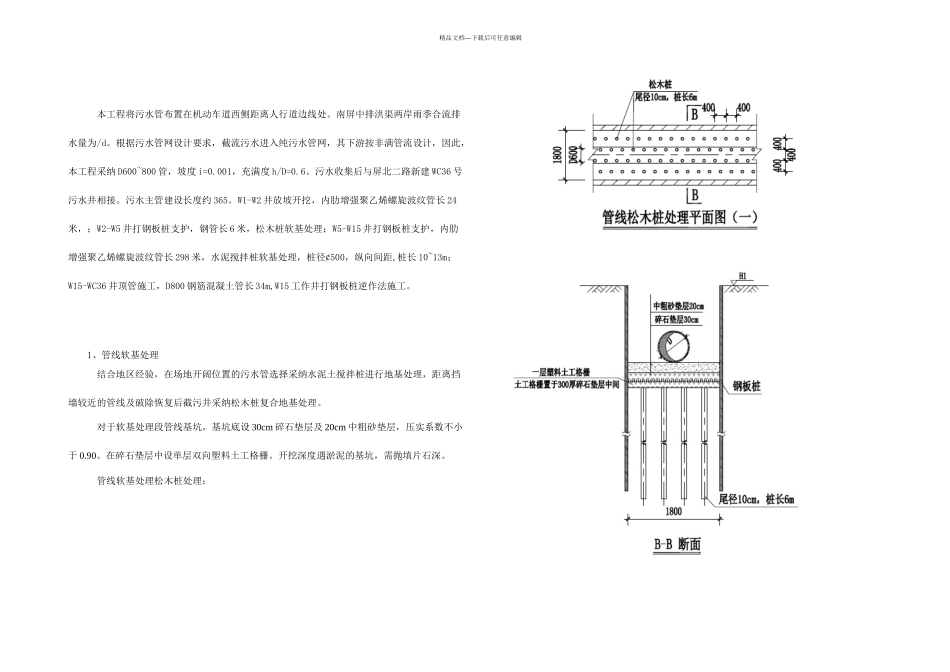

精品文档---下载后可任意编辑本工程将污水管布置在机动车道西侧距离人行道边线处
南屏中排洪渠两岸雨季合流排水量为/d
根据污水管网设计要求,截流污水进入纯污水管网,其下游按非满管流设计,因此,本工程采纳 D600~800 管,坡度 i=0
001,充满度 h/D=0
污水收集后与屏北二路新建 WC36 号污水井相接
污水主管建设长度约 365
W1-W2 井放坡开挖,内肋增强聚乙烯螺旋波纹管长 24米,;W2-W5 井打钢板桩支护,钢管长 6 米,松木桩软基处理;W5-W15 井打钢板桩支护,内肋增强聚乙烯螺旋波纹管长 298 米,水泥搅拌桩软基处理,桩径¢500,纵向间距,桩长 10~13m;W15-WC36 井顶管施工,D800 钢筋混凝土管长 34m,W15 工作井打钢板桩逆作法施工
1、管线软基处理结合地区经验,在场地开阔位置的污水管选择采纳水泥土搅拌桩进行地基处理,距离挡墙较近的管线及破除恢复后截污井采纳松木桩复合地基处理
对于软基处理段管线基坑,基坑底设 30cm 碎石垫层及 20cm 中粗砂垫层,压实系数不小于 0
在碎石垫层中设单层双向塑料土工格栅
开挖深度遇淤泥的基坑,需抛填片石深

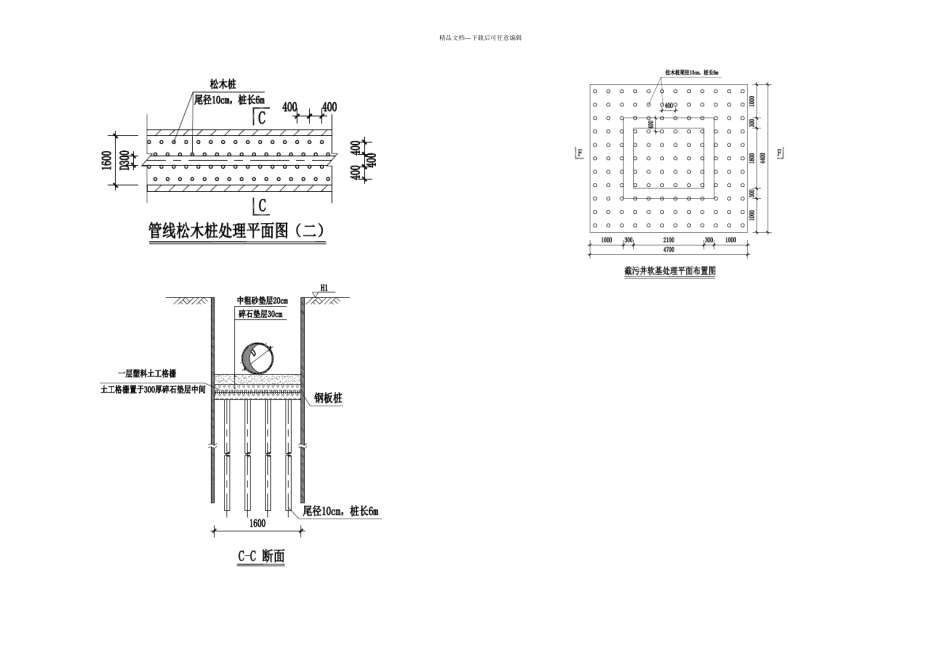

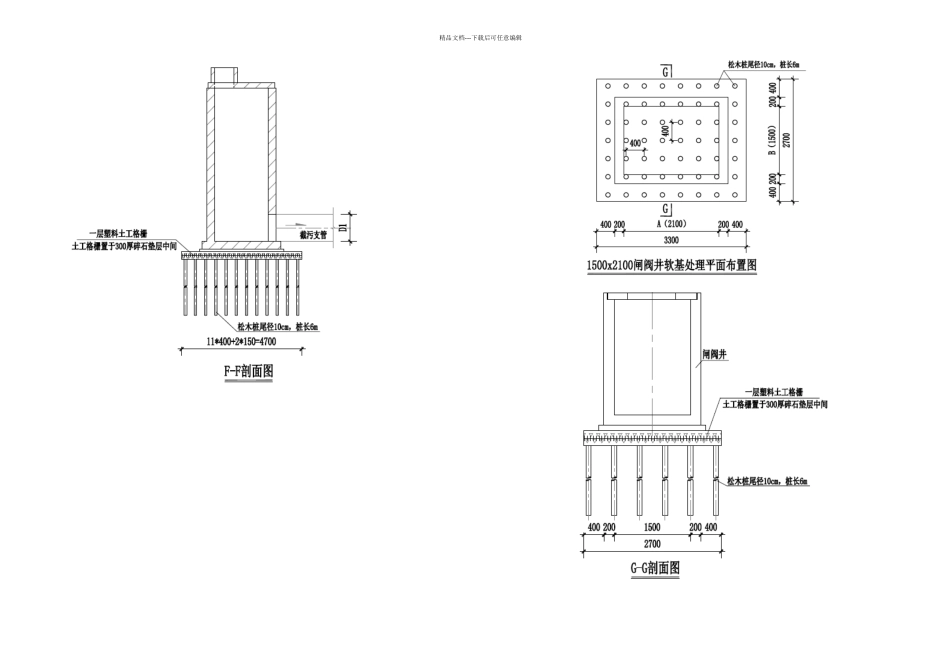

管线软基处理松木桩处理:精品文档---下载后可任意编辑精品文档---下载后可任意编辑精品文档---下载后可任意编辑松木桩采纳人工配合机械插打,机械采纳 PC200 挖机
施工流程:桩位放线-打松木桩-回填碎石用液压挖掘机打桩时需两人扶桩就位,将挖斗倒过来扣压木桩,将木桩压入地基一定深度自稳,然后让扶桩人走开,由挖掘机将松木桩压下去,一般每 3~5min 即可打一条桩,工效较高
为了使挤密效果好,提高地基承载力,打桩时必须由基底四周往内圈施打
桩的布置以梅花形,使每根桩的桩顶基本保持在同一水平面,清挖打桩时挤出的淤泥,及时清理
2、管线水泥搅拌桩软基处理根据地质勘察
