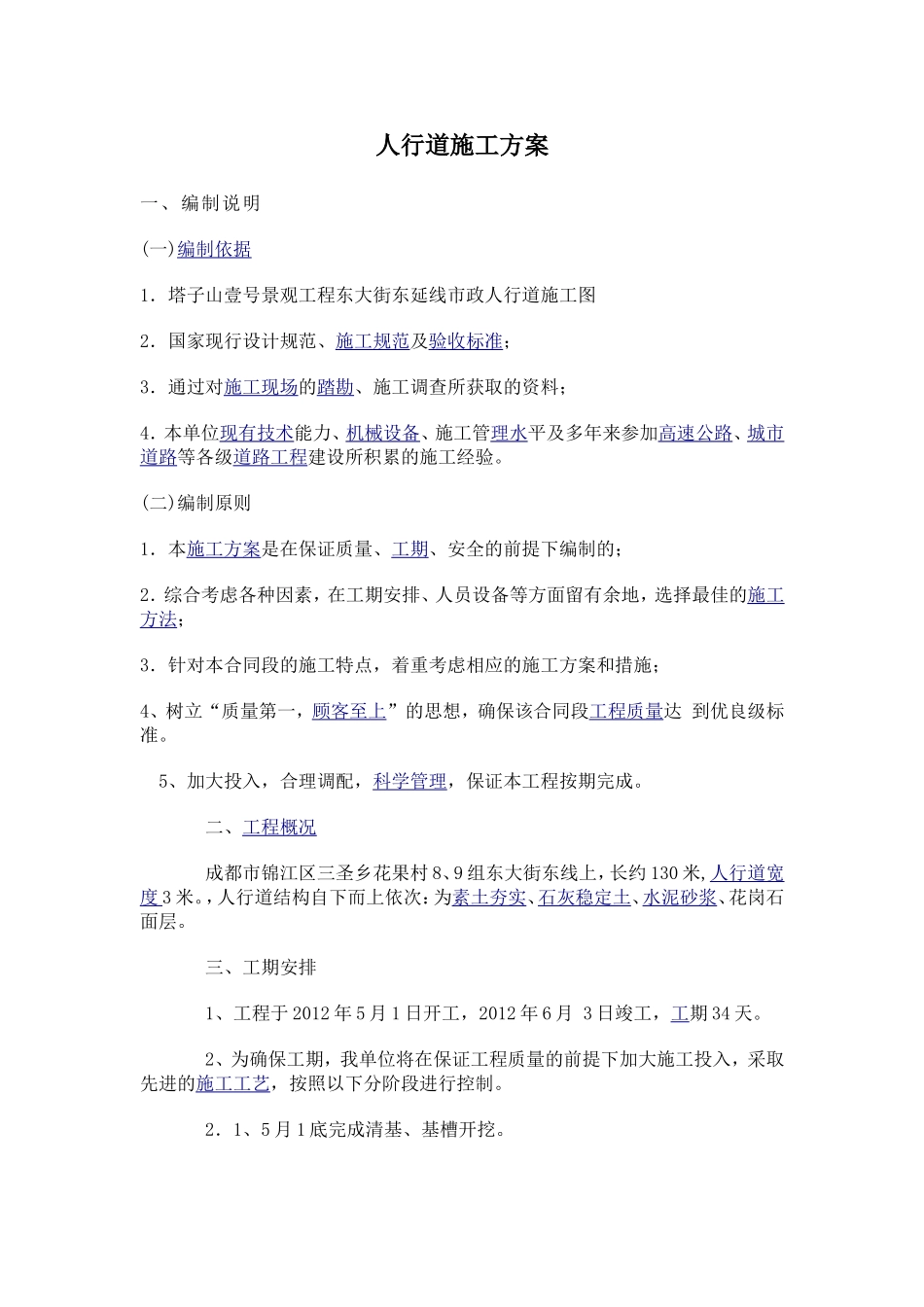

人行道施工方案一、编制说明(一)编制依据1.塔子山壹号景观工程东大街东延线市政人行道施工图2.国家现行设计规范、施工规范及验收标准;3.通过对施工现场的踏勘、施工调查所获取的资料;4.本单位现有技术能力、机械设备、施工管理水平及多年来参加高速公路、城市道路等各级道路工程建设所积累的施工经验
(二)编制原则1.本施工方案是在保证质量、工期、安全的前提下编制的;2.综合考虑各种因素,在工期安排、人员设备等方面留有余地,选择最佳的施工方法;3.针对本合同段的施工特点,着重考虑相应的施工方案和措施;4、树立“质量第一,顾客至上”的思想,确保该合同段工程质量达到优良级标准
5、加大投入,合理调配,科学管理,保证本工程按期完成
二、工程概况成都市锦江区三圣乡花果村8、9组东大街东线上,长约130米,人行道宽度3米
,人行道结构自下而上依次:为素土夯实、石灰稳定土、水泥砂浆、花岗石面层
三、工期安排1、工程于2012年5月1日开工,2012年6月3日竣工,工期34天
2、为确保工期,我单位将在保证工程质量的前提下加大施工投入,采取先进的施工工艺,按照以下分阶段进行控制
2.1、5月1底完成清基、基槽开挖

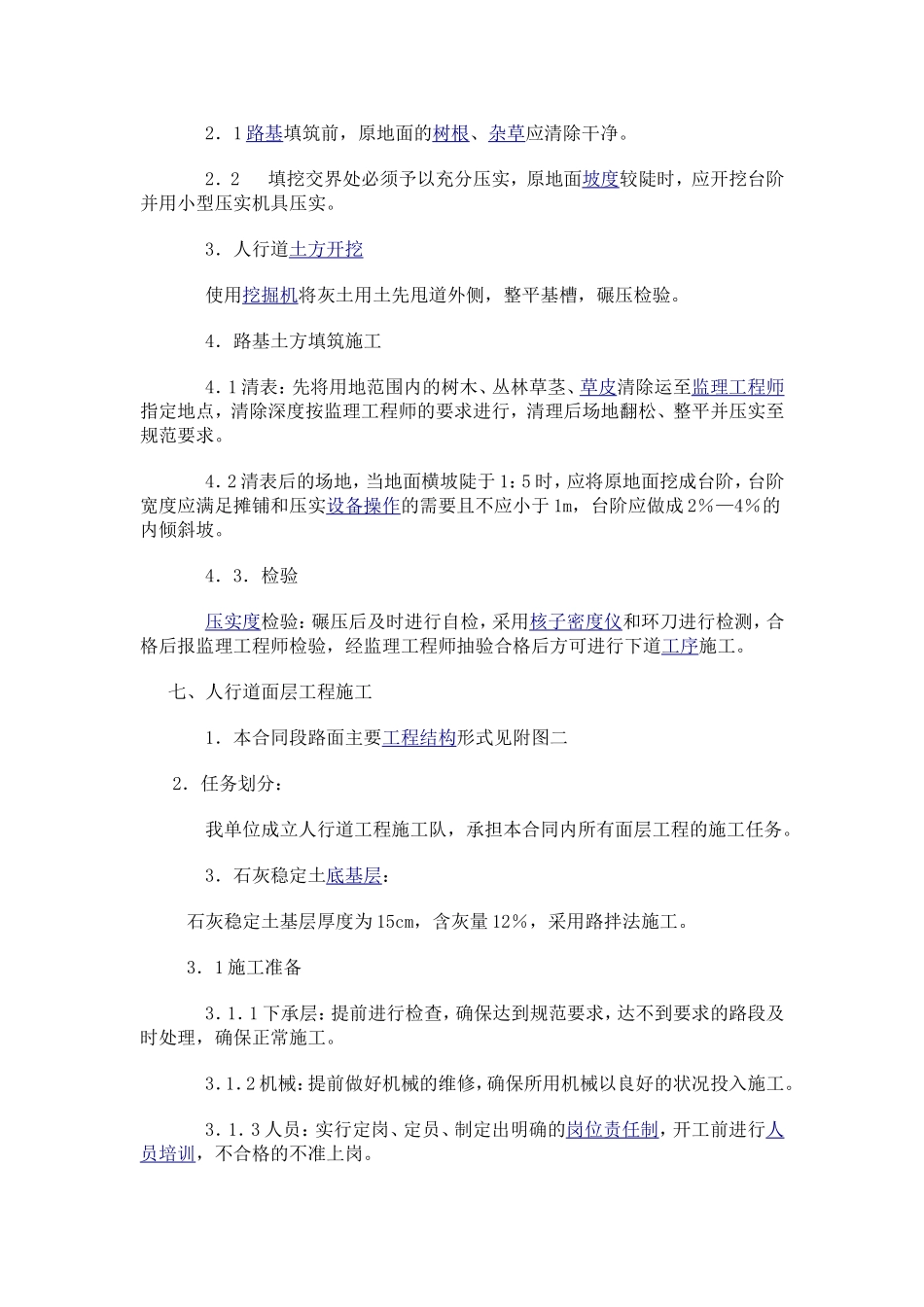

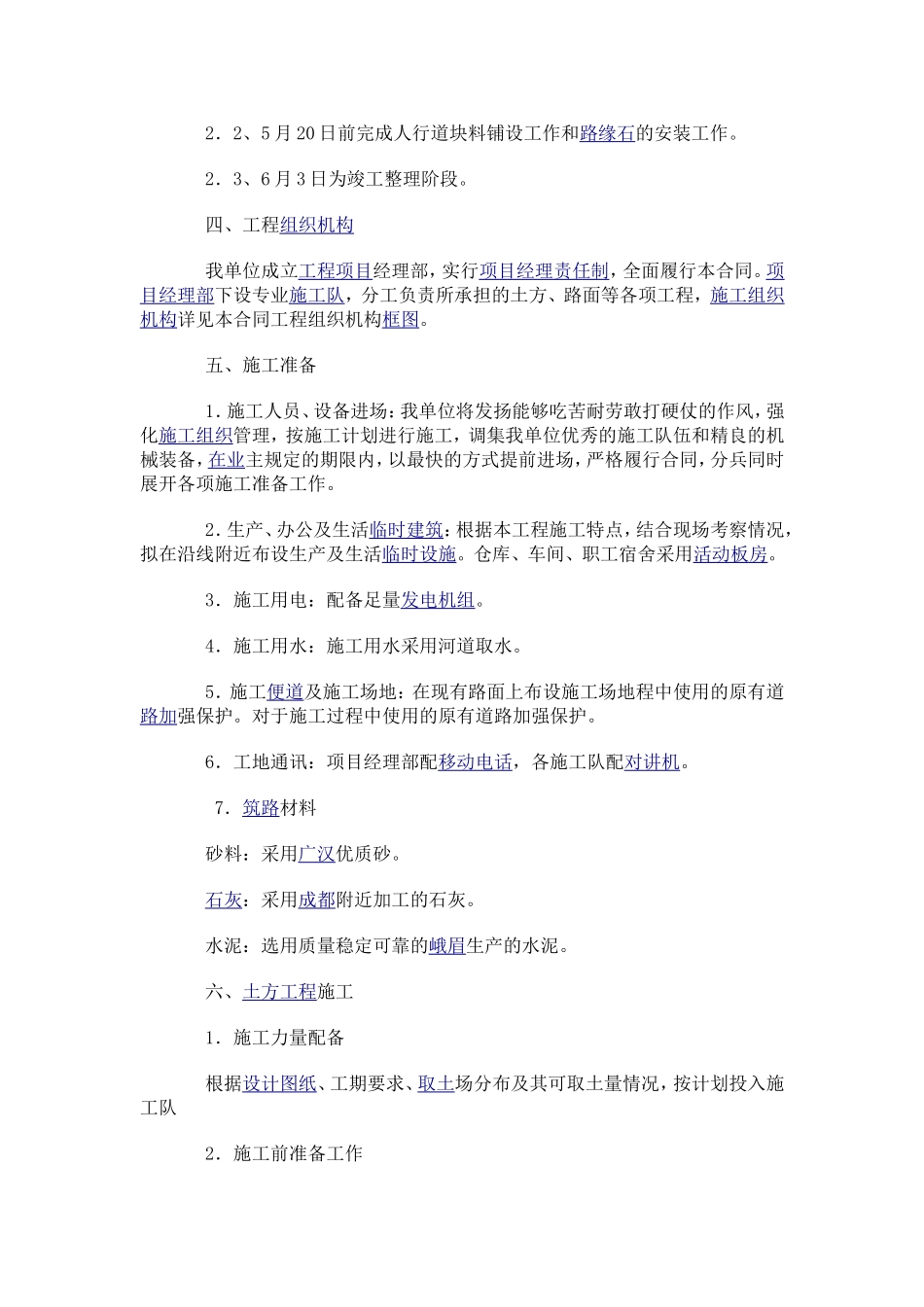

2.2、5月20日前完成人行道块料铺设工作和路缘石的安装工作
2.3、6月3日为竣工整理阶段
四、工程组织机构我单位成立工程项目经理部,实行项目经理责任制,全面履行本合同
项目经理部下设专业施工队,分工负责所承担的土方、路面等各项工程,施工组织机构详见本合同工程组织机构框图
五、施工准备1.施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗的作风,强化施工组织管理,按施工计划进行施工,调集我单位优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作
2.生产、办公及生活临时建筑:根据本工程施工特点,结合现场考察情况,拟在沿线
