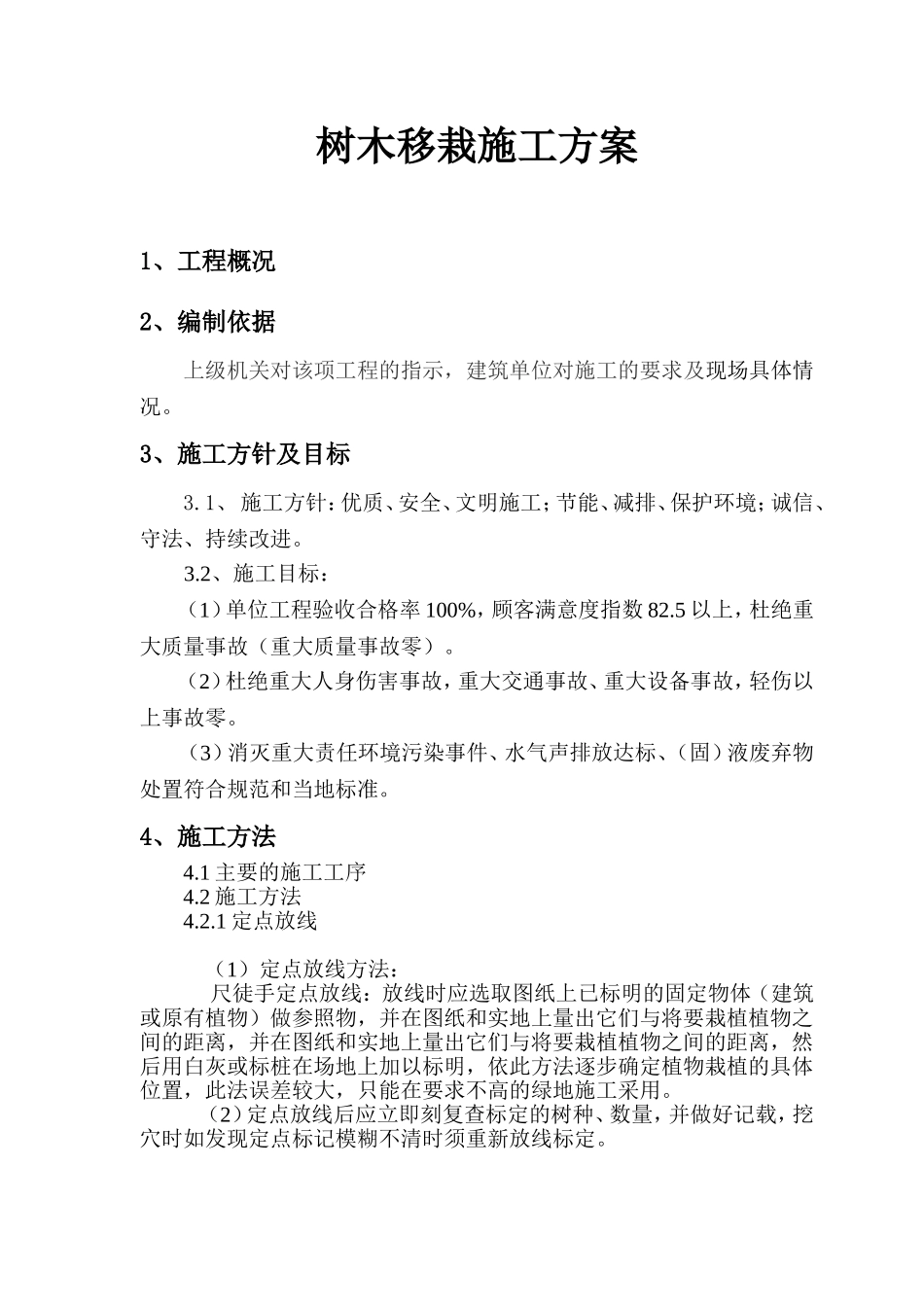

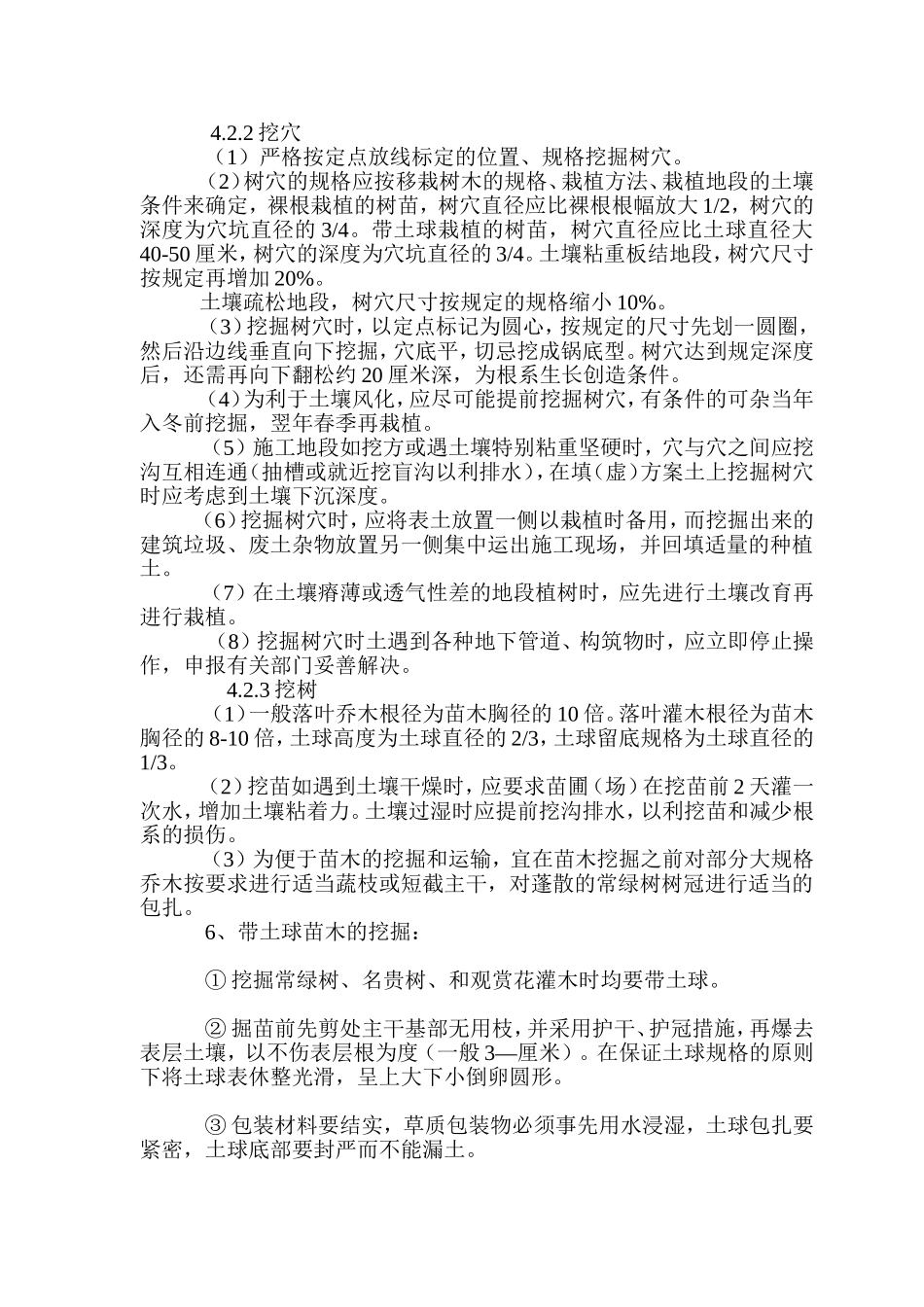

树木移栽施工方案1、工程概况2、编制依据上级机关对该项工程的指示,建筑单位对施工的要求及现场具体情况
3、施工方针及目标3
1、施工方针:优质、安全、文明施工;节能、减排、保护环境;诚信、守法、持续改进
2、施工目标:(1)单位工程验收合格率100%,顾客满意度指数82
5以上,杜绝重大质量事故(重大质量事故零)
(2)杜绝重大人身伤害事故,重大交通事故、重大设备事故,轻伤以上事故零
(3)消灭重大责任环境污染事件、水气声排放达标、(固)液废弃物处置符合规范和当地标准
4、施工方法4
1主要的施工工序4
2施工方法4
1定点放线(1)定点放线方法:尺徒手定点放线:放线时应选取图纸上已标明的固定物体(建筑或原有植物)做参照物,并在图纸和实地上量出它们与将要栽植植物之间的距离,并在图纸和实地上量出它们与将要栽植植物之间的距离,然后用白灰或标桩在场地上加以标明,依此方法逐步确定植物栽植的具体位置,此法误差较大,只能在要求不高的绿地施工采用
(2)定点放线后应立即刻复查标定的树种、数量,并做好记载,挖穴时如发现定点标记模糊不清时须重新放线标定
2挖穴(1)严格按定点放线标定的位置、规格挖掘树穴
(2)树穴的规格应按移栽树木的规格、栽植方法、栽植地段的土壤条件来确定,裸根栽植的树苗,树穴直径应比裸根根幅放大1/2,树穴的深度为穴坑直径的3/4
带土球栽植的树苗,树穴直径应比土球直径大40-50厘米,树穴的深度为穴坑直径的3/4
土壤粘重板结地段,树穴尺寸按规定再增加20%
土壤疏松地段,树穴尺寸按规定的规格缩小10%
(3)挖掘树穴时,以定点标记为圆心,按规定的尺寸先划一圆圈,然后沿边线垂直向下挖掘,穴底平,切忌挖成锅底型
树穴达到规定深度后,还需再向下翻松约20厘米深,为根系生长创造条件
(4)为利于土壤风化,应尽可能提前挖掘树穴,有条件的可杂当年入冬前挖掘,翌年春
