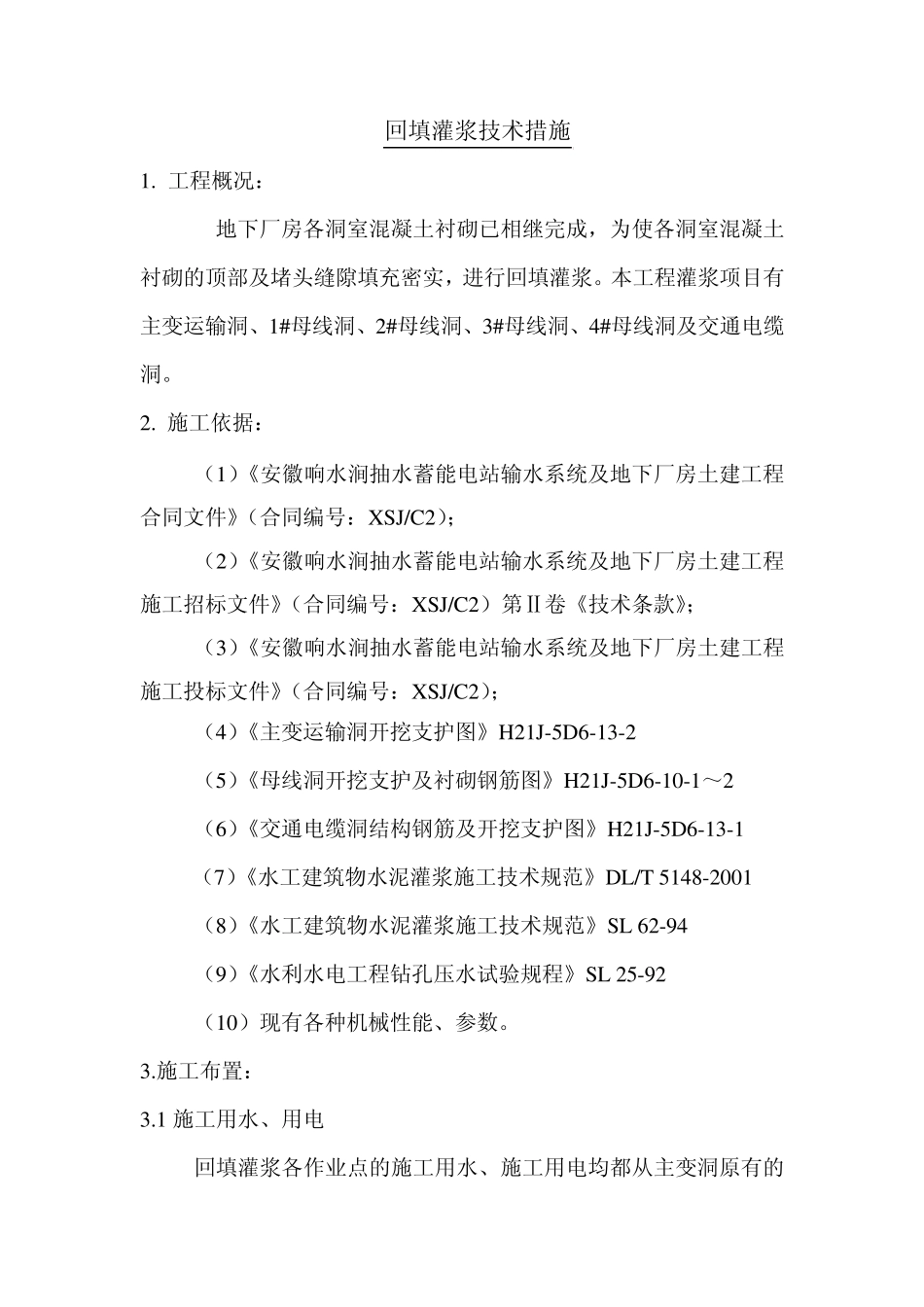

回填灌浆技术措施 1
工程概况: 地下厂房各洞室混凝土衬砌已相继完成,为使各洞室混凝土衬砌的顶部及堵头缝隙填充密实,进行回填灌浆
本工程灌浆项目有主变运输洞、1#母线洞、2#母线洞、3#母线洞、4#母线洞及交通电缆洞
施工依据: (1)《安徽响水涧抽水蓄能电站输水系统及地下厂房土建工程合同文件》(合同编号:XSJ/C2); (2)《安徽响水涧抽水蓄能电站输水系统及地下厂房土建工程施工招标文件》(合同编号:XSJ/C2)第Ⅱ卷《技术条款》; (3)《安徽响水涧抽水蓄能电站输水系统及地下厂房土建工程施工投标文件》(合同编号:XSJ/C2); (4)《主变运输洞开挖支护图》H21J-5D6-13-2 (5)《母线洞开挖支护及衬砌钢筋图》H21J-5D6-10-1~2 (6)《交通电缆洞结构钢筋及开挖支护图》H21J-5D6-13-1 (7)《水工建筑物水泥灌浆施工技术规范》DL/T 5148-2001 (8)《水工建筑物水泥灌浆施工技术规范》SL 62-94 (9)《水利水电工程钻孔压水试验规程》SL 25-92 (10)现有各种机械性能、参数

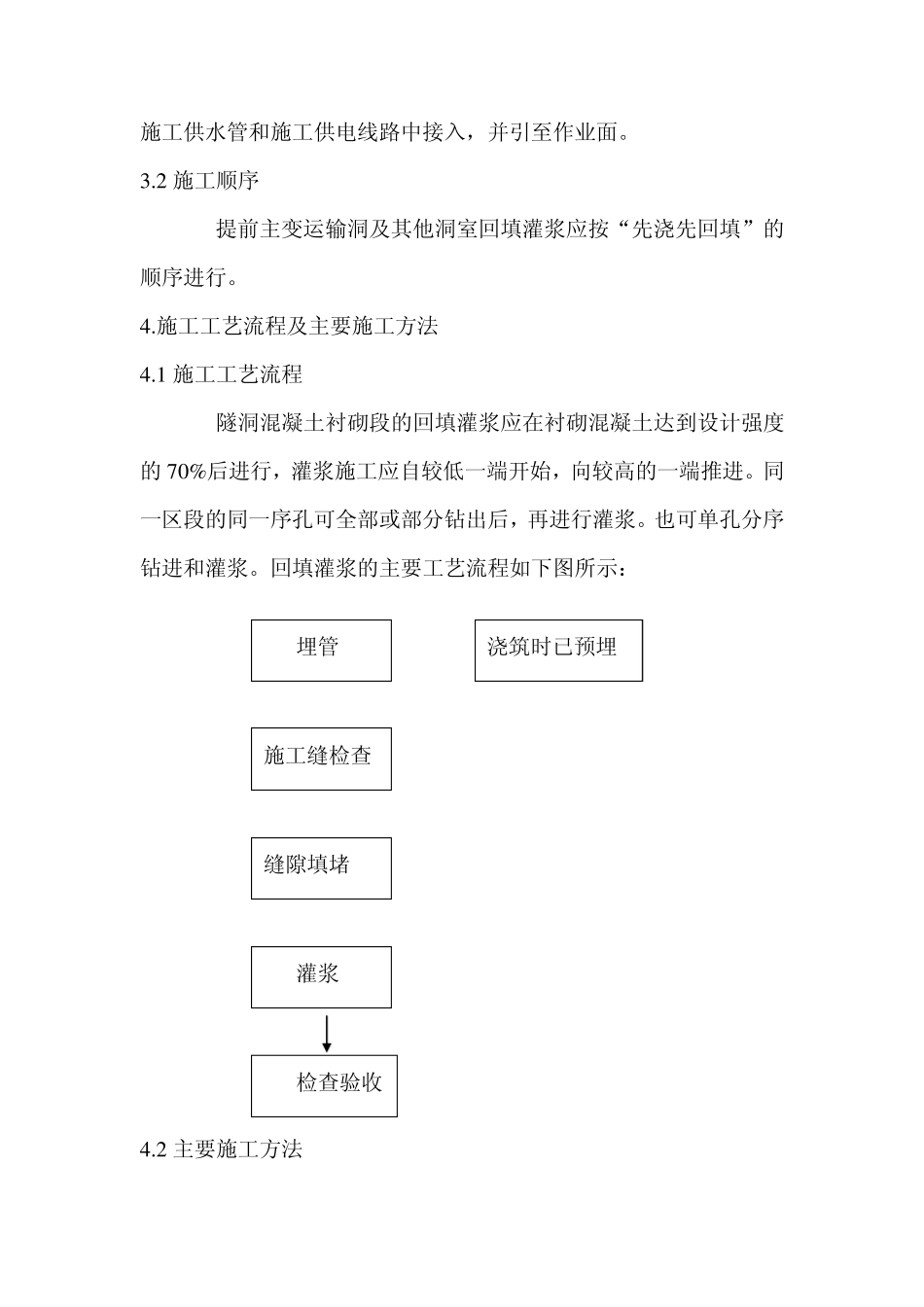

施工布置: 3
1 施工用水、用电 回填灌浆各作业点的施工用水、施工用电均都从主变洞原有的施工供水管和施工供电线路中接入,并引至作业面
2 施工顺序 提前主变运输洞及其他洞室回填灌浆应按“先浇先回填”的顺序进行
施工工艺流程及主要施工方法 4
1 施工工艺流程 隧洞混凝土衬砌段的回填灌浆应在衬砌混凝土达到设计强度的 7 0 %后进行,灌浆施工应自较低一端开始,向较高的一端推进
同一区段的同一序孔可全部或部分钻出后,再进行灌浆
也可单孔分序钻进和灌浆
回填灌浆的主要工艺流程如下图所示: 4
2 主要施工方法 埋管 施工缝检查 缝隙填堵 灌浆 检查验收 浇筑时已预埋 4

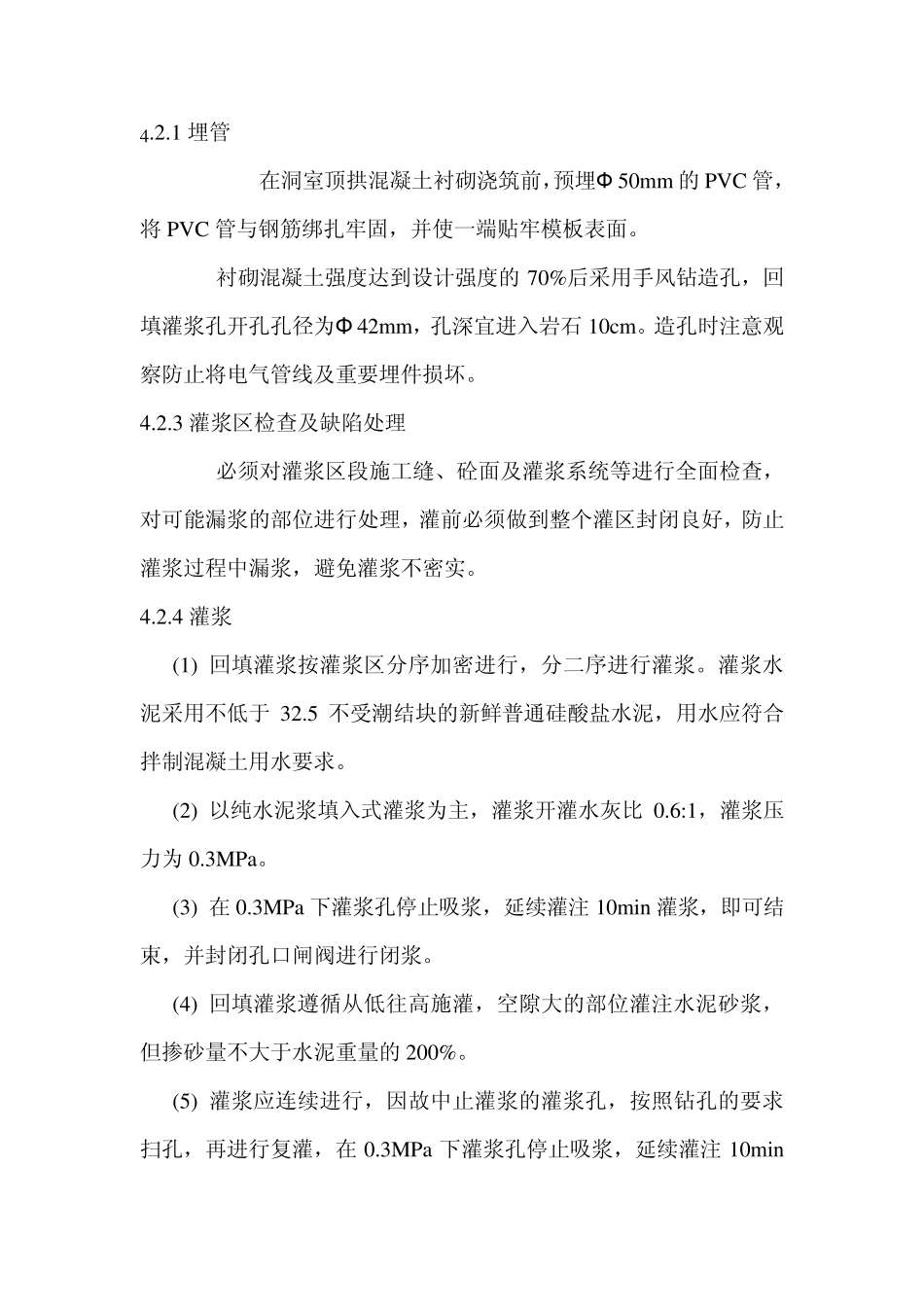

1 埋管 在洞室顶拱混凝土衬砌浇
