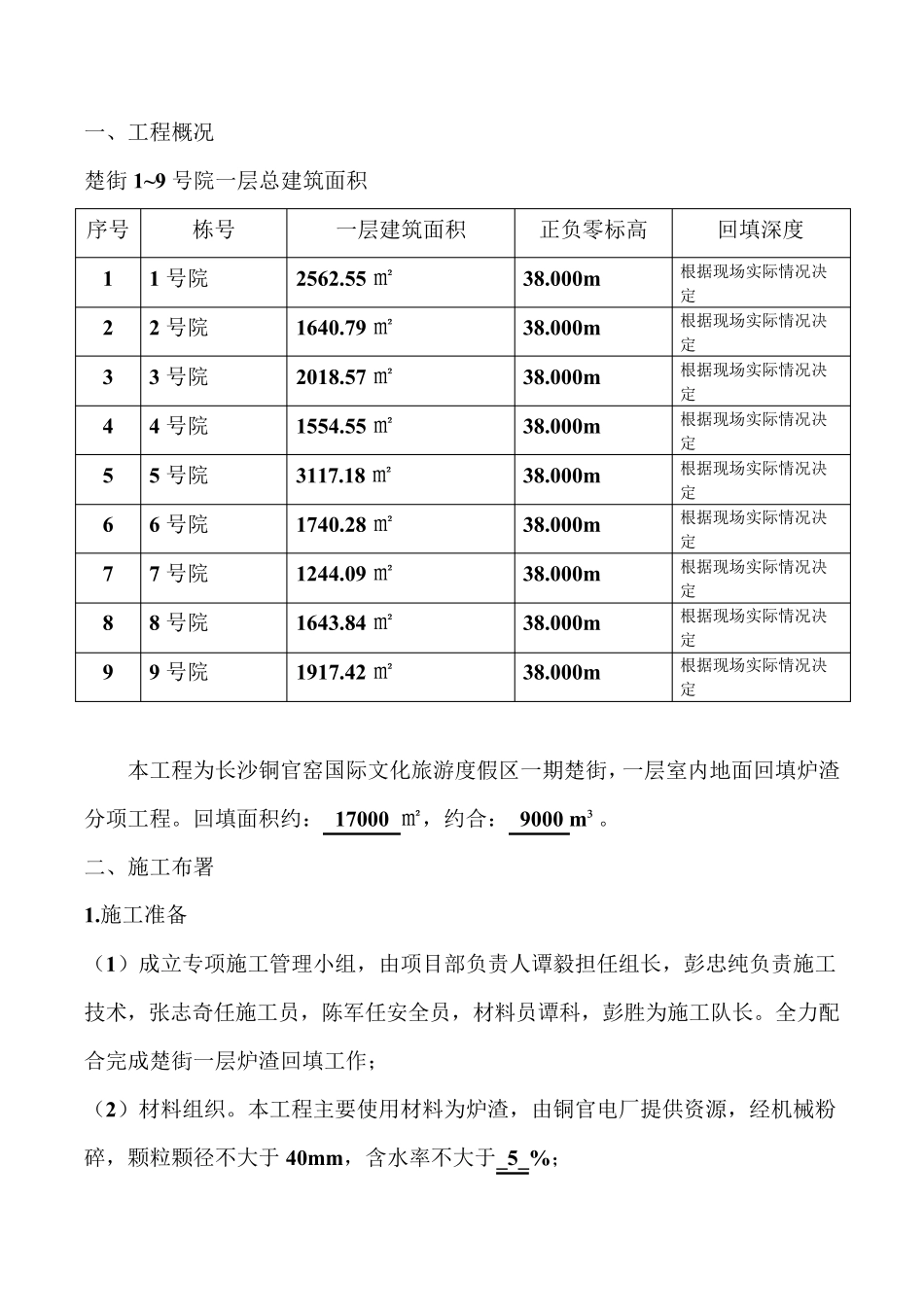

新华联铜官窑国际文化旅游度假区一期工程 楚街一层室内地面回填炉渣 编 制 人 : 审 核 人 : 批 准 人 : 专项施工方案 一、工程概况 楚街1~9 号院一层总建筑面积 序号 栋号 一层建筑面积 正负零标高 回填深度 1 1 号院 2562.55 ㎡ 38.000m 根据现场实际情况决定 2 2 号院 1640.79 ㎡ 38.000m 根据现场实际情况决定 3 3 号院 2018.57 ㎡ 38.000m 根据现场实际情况决定 4 4 号院 1554.55 ㎡ 38.000m 根据现场实际情况决定 5 5 号院 3117.18 ㎡ 38.000m 根据现场实际情况决定 6 6 号院 1740.28 ㎡ 38.000m 根据现场实际情况决定 7 7 号院 1244.09 ㎡ 38.000m 根据现场实际情况决定 8 8 号院 1643.84 ㎡ 38.000m 根据现场实际情况决定 9 9 号院 1917.42 ㎡ 38.000m 根据现场实际情况决定 本工程为长沙铜官窑国际文化旅游度假区一期楚街,一层室内地面回填炉渣分项工程。回填面积约: 17000 ㎡,约合: 9000 m³。 二 、施 工布 署 1.施 工准 备 ( 1) 成 立 专 项施 工管 理 小 组 ,由 项目 部 负责 人 谭 毅 担 任 组 长,彭 忠 纯 负责 施 工技 术 ,张 志 奇 任 施 工员 ,陈 军 任 安 全 员 ,材 料 员 谭 科 ,彭 胜 为施 工队 长。全 力 配合完 成 楚街一层炉渣回填工作 ; ( 2) 材 料 组 织 。本工程主 要 使 用 材 料 为炉渣,由 铜官电 厂 提 供 资 源 ,经 机 械 粉碎 ,颗粒颗径不大于 40mm,含水率不大于_5_%; ( 3) 回 填 、 运 输 机 械 设 备 准 备 : 1.装 载 机 ZL30 2 台 ; 2.斗 车 6 台 ; 3.电 动 运 输带 1 台 ; 4.打 夯 机 2 台 ; 5 平 板 振 动 器 2 台 ; 6.铁 铲 10 把 ; 7.铝 合 金 40x100 10 根 。 ( 4) 回 填 区 域 场 地 移 交 接 收 工 作 , 由 楚 街 总 承 包 单 位 中 建 二 局 完 成 地 面 防 水 保护 层 及 建 筑 正 1m 标 高 线 , 及 总 包 单 位 提 供 炉 渣 材 料 候 场 。 ( 5) 施 工 顺 序 及 施 工 栋 号 安 排 : 根 据 总 包 单 位 防 水 保 护 层 施 工 进 度 组 织 施 工 ,目 前 进 场 可 施 工 栋 号 为 1 号 院 与 ...
