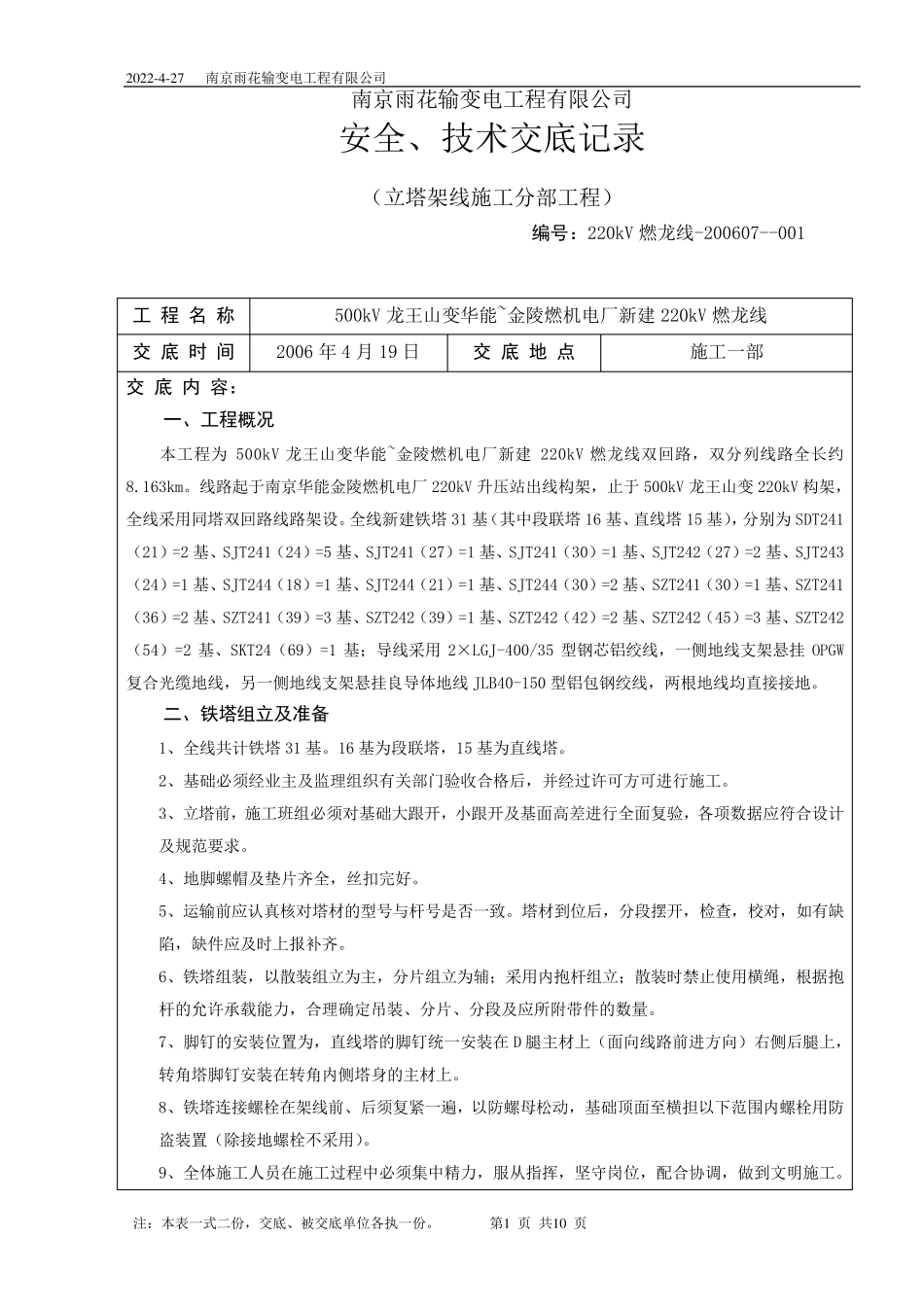

第1 页 共1 0 页 南京雨花输变电工程有限公司 安全、技术交底记录 (立塔架线施工分部工程) 编号:220kV 燃龙线-200607--001 工 程 名 称 500kV 龙王山变华能~金陵燃机电厂新建220kV 燃龙线 交 底 时 间 2006 年4 月19 日 交 底 地 点 施工一部 交 底 内 容: 一、工程概况 本工程为500kV 龙王山变华能~金陵燃机电厂新建220kV 燃龙线双回路,双分列线路全长约8
线路起于南京华能金陵燃机电厂220kV 升压站出线构架,止于500kV 龙王山变220kV 构架,全线采用同塔双回路线路架设
全线新建铁塔31 基(其中段联塔16 基、直线塔15 基),分别为SDT241(21)=2 基、SJT241(24)=5 基、SJT241(27)=1 基、SJT241(30)=1 基、SJT242(27)=2 基、SJT243(24)=1 基、SJT244(18)=1 基、SJT244(21)=1 基、SJT244(30)=2 基、SZT241(30)=1 基、SZT241(36)=2 基、SZT241(39)=3 基、SZT242(39)=1 基、SZT242(42)=2 基、SZT242(45)=3 基、SZT242(54)=2 基、SKT24(69)=1 基;导线采用2×LGJ-400/35 型钢芯铝绞线,一侧地线支架悬挂 OPGW复合光缆地线,另一侧地线支架悬挂良导体地线JLB40-150 型铝包钢绞线,两根地线均直接接地
二、铁塔组立及准备 1、全线共计铁塔31 基
16 基为段联塔,15 基为直线塔
2、基础必须经业主及监理组织有关部门验收合格后,并经过许可方可进行施工
3、立塔前,施工班组必须对基
