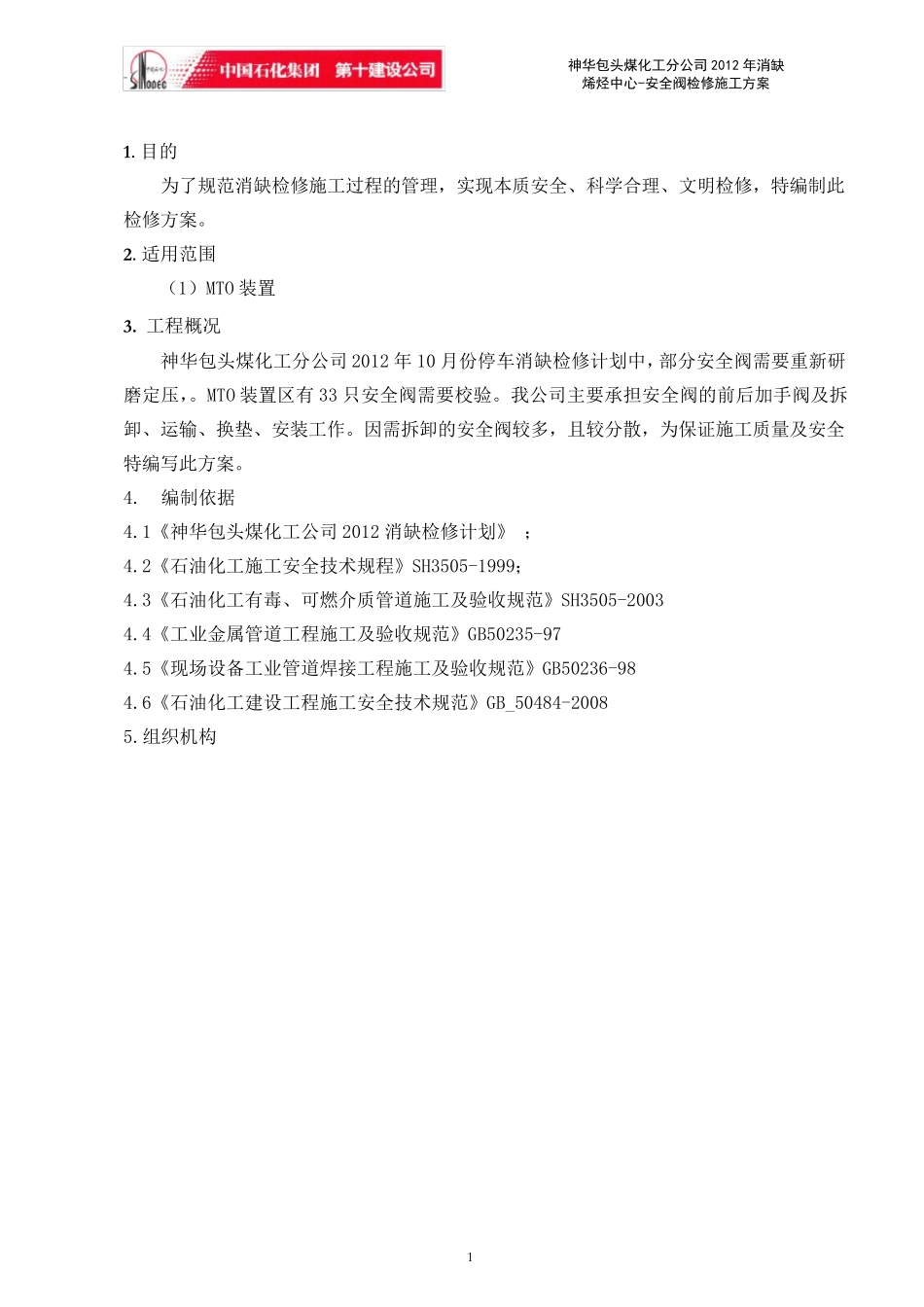

神华包头煤化工分公司2012 年消缺 烯烃中心-安全阀检修施工方案 - 1 1
目的 为了规范消缺检修施工过程的管理,实现本质安全、科学合理、文明检修,特编制此检修方案
适用范围 (1)MTO 装置 3
工程概况 神华包头煤化工分公司 2012 年 10 月份停车消缺检修计划中,部分安全阀需要重新研磨定压,
MTO 装置区有 33 只安全阀需要校验
我公司主要承担安全阀的前后加手阀及拆卸、运输、换垫、安装工作
因需拆卸的安全阀较多,且较分散,为保证施工质量及安全特编写此方案
编制依据 4
1《神华包头煤化工公司 2012 消缺检修计划》 ; 4
2《石油化工施工安全技术规程》SH3505-1999; 4
3《石油化工有毒、可燃介质管道施工及验收规范》SH3505-2003 4
4《工业金属管道工程施工及验收规范》GB50235-97 4
5《现场设备工业管道焊接工程施工及验收规范》GB50236-98 4
6《石油化工建设工程施工安全技术规范》GB_50484-2008 5

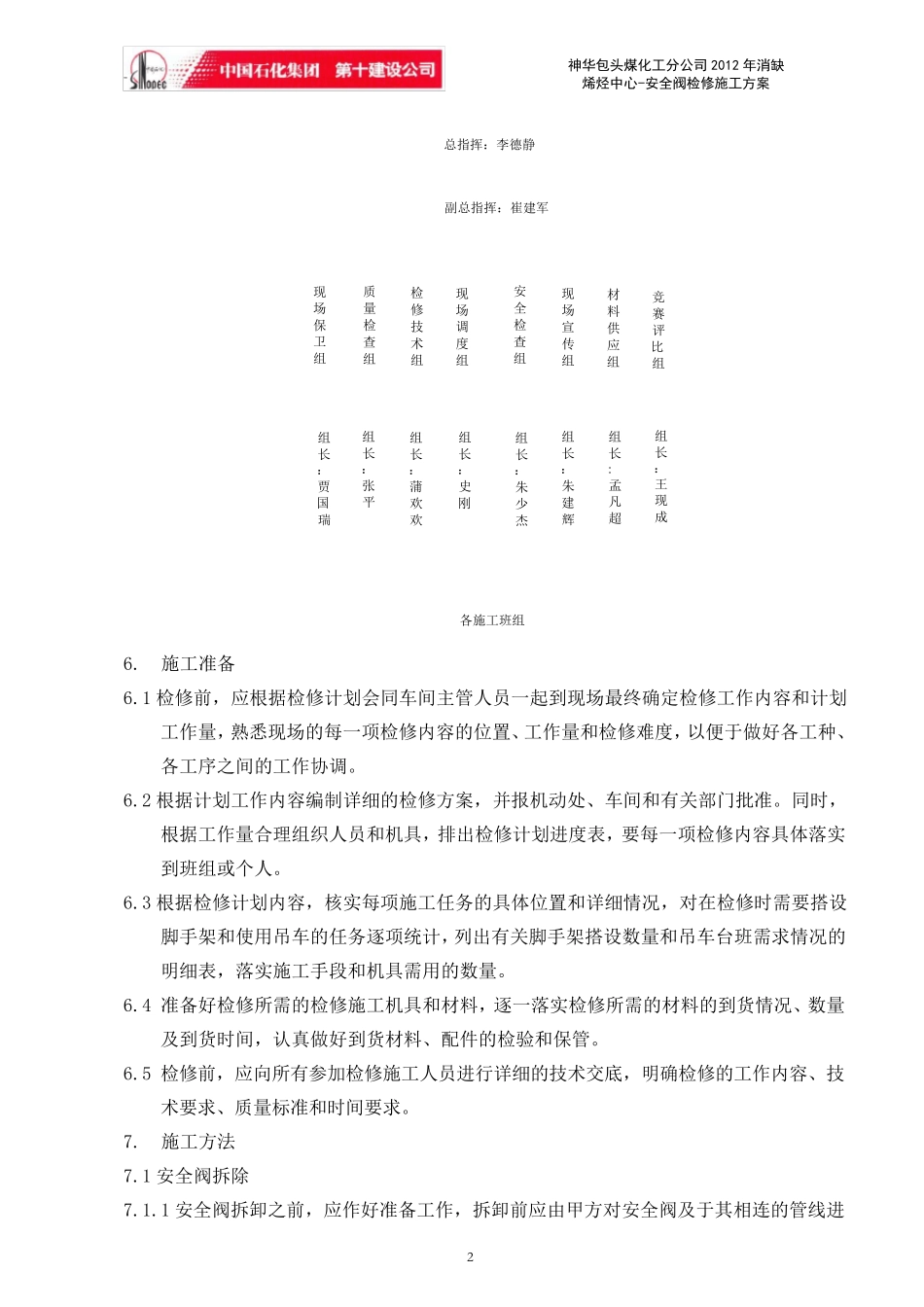

组织机构 神华包头煤化工分公司2012 年消缺 烯烃中心-安全阀检修施工方案 - 2 6
施工准备 6
1 检修前,应根据检修计划会同车间主管人员一起到现场最终确定检修工作内容和计划工作量,熟悉现场的每一项检修内容的位置、工作量和检修难度,以便于做好各工种、各工序之间的工作协调
2 根据计划工作内容编制详细的检修方案,并报机动处、车间和有关部门批准
同时,根据工作量合理组织人员和机具,排出检修计划进度表,要每一项检修内容具体落实到班组或个人
3 根据检修计划内容,核实每项施工任务的具体位置和详细情况,对在检修时需要搭设脚手架和使用吊车的任务逐项统计,列出有关脚手架搭设数量和吊车台班需求情况的明细表,落实施工手段和机具需用的数量
4 准备好检修所需的检修施工机具和材料,
