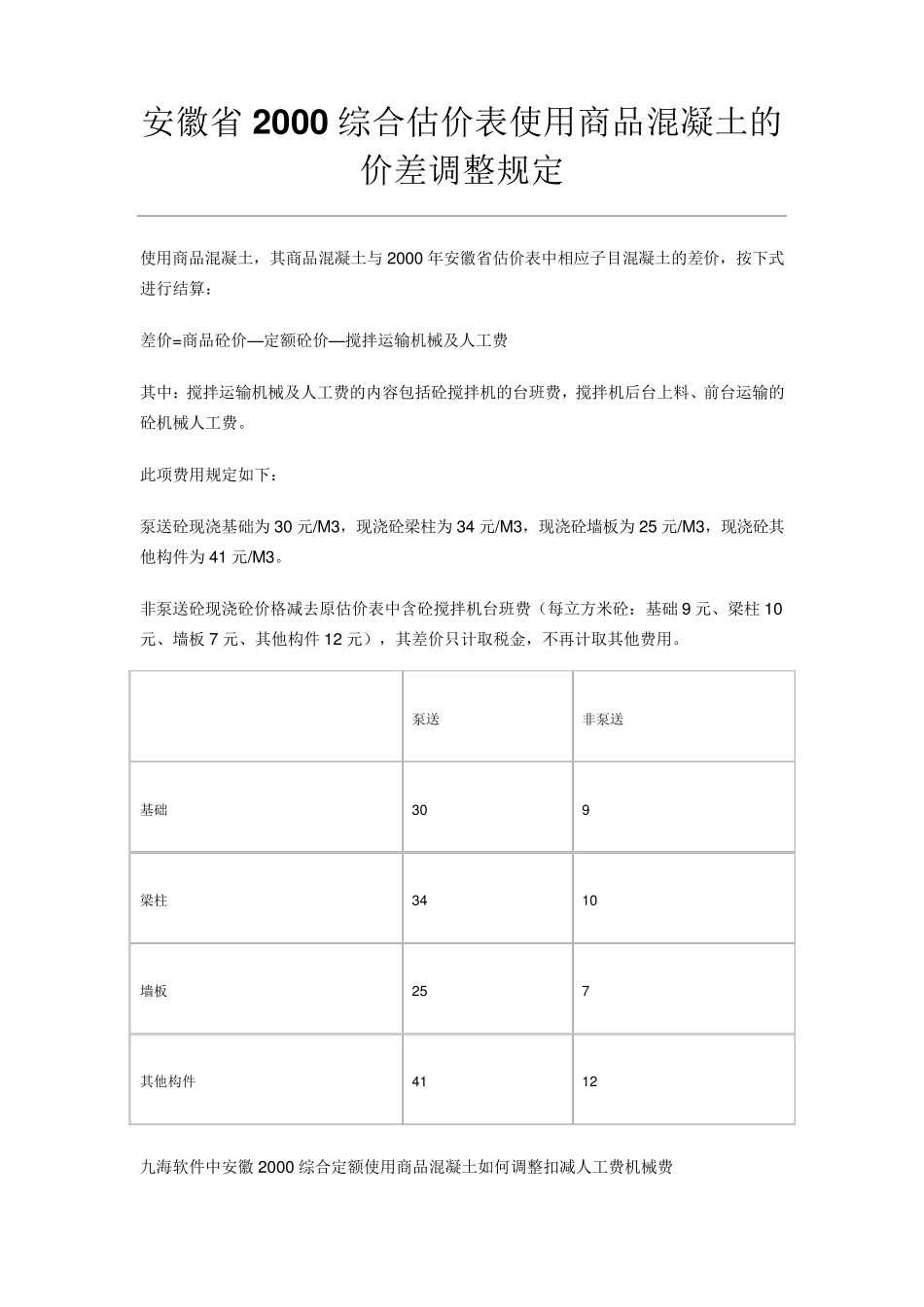

安徽省2 0 0 0 综合估价表使用商品混凝土的价差调整规定 使用商品混凝土,其商品混凝土与2000 年安徽省估价表中相应子目混凝土的差价,按下式进行结算: 差价=商品砼价—定额砼价—搅拌运输机械及人工费 其中:搅拌运输机械及人工费的内容包括砼搅拌机的台班费,搅拌机后台上料、前台运输的砼机械人工费
此项费用规定如下: 泵送砼现浇基础为 30 元/M 3,现浇砼梁柱为 34 元/M 3,现浇砼墙板为 25 元/M 3,现浇砼其他构件为 41 元/M 3
非泵送砼现浇砼价格减去原估价表中含砼搅拌机台班费(每立方米砼:基础 9 元、梁柱 10元、墙板 7 元、其他构件 12 元),其差价只计取税金,不再计取其他费用

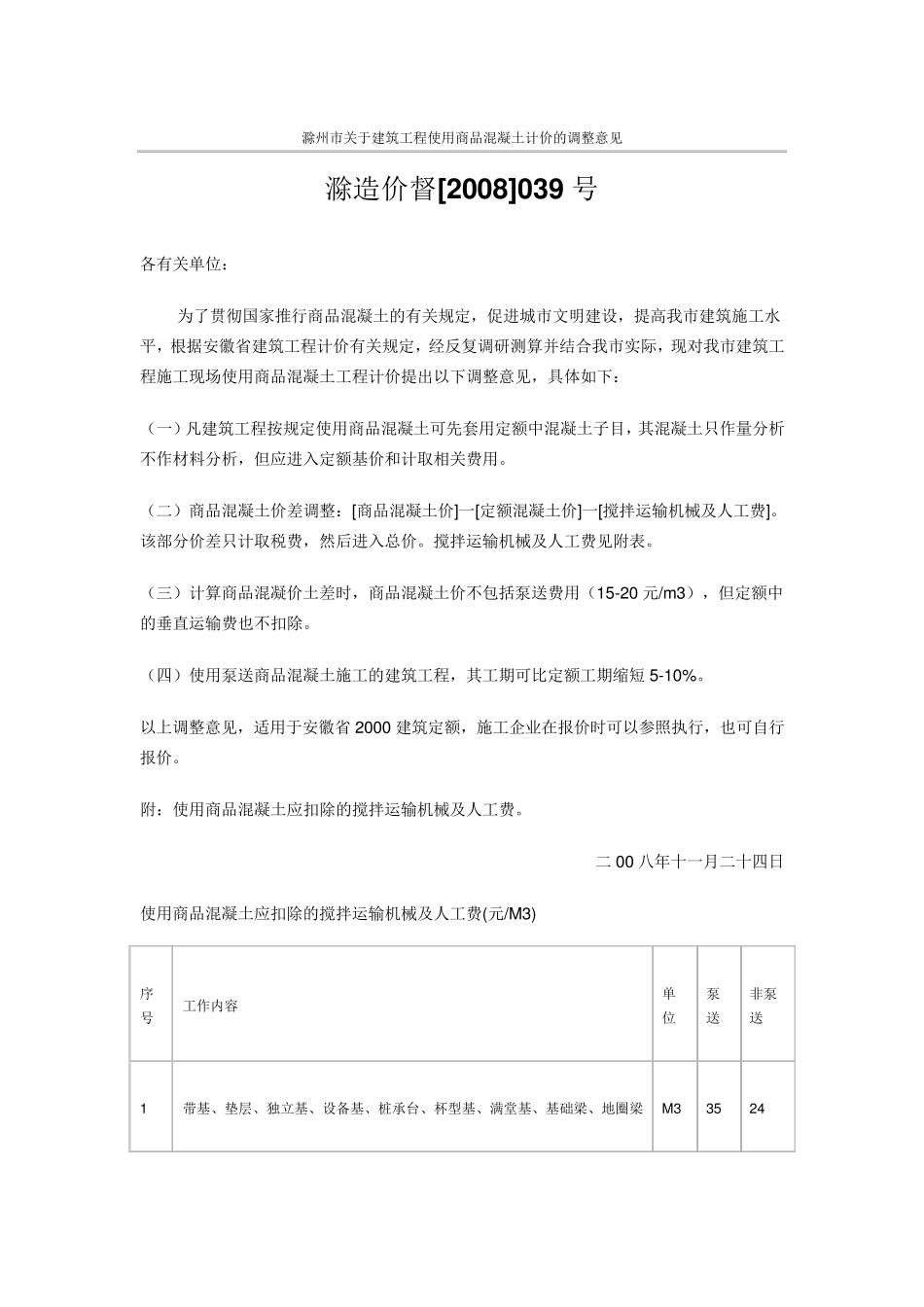

泵送 非泵送 基础 30 9 梁柱 34 10 墙板 25 7 其他构件 41 12 九海软件中安徽2000 综合定额使用商品混凝土如何调整扣减人工费机械费 滁州市关于建筑工程使用商品混凝土计价的调整意见 滁造价督[2008]039 号 各有关单位: 为了贯彻国家推行商品混凝土的有关规定,促进城市文明建设,提高我市建筑施工水平,根据安徽省建筑工程计价有关规定,经反复调研测算并结合我市实际,现对我市建筑工程施工现场使用商品混凝土工程计价提出以下调整意见,具体如下: (一)凡建筑工程按规定使用商品混凝土可先套用定额中混凝土子目,其混凝土只作量分析不作材料分析,但应进入定额基价和计取相关费用
(二)商品混凝土价差调整:[商品混凝土价]一[定额混凝土价]一[搅拌运输机械及人工费]
该部分价差只计取税费,然后进入总价

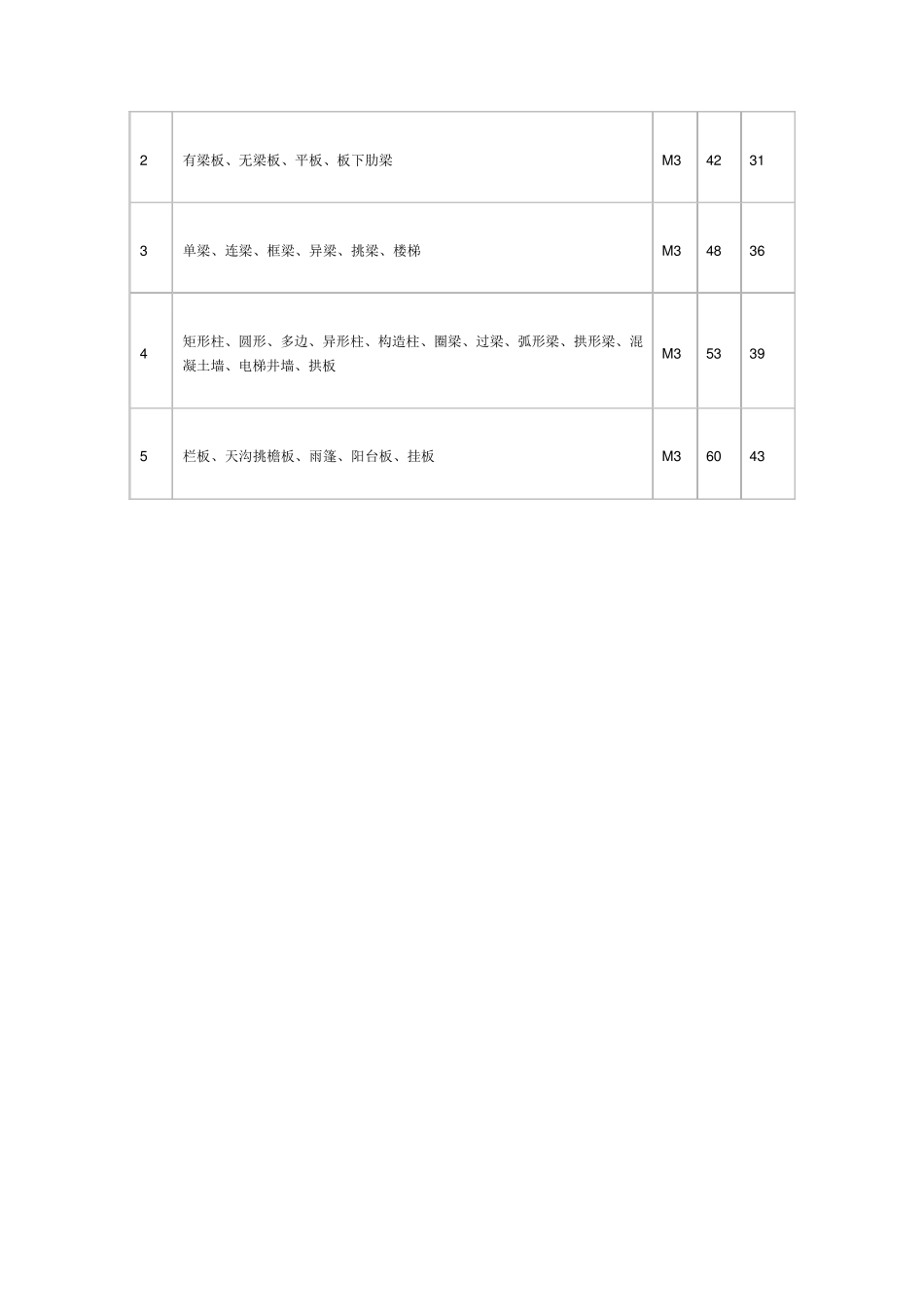

搅拌运输机械及人工费见附表
(三)计算商品混凝价土差时,商品混凝土价不包括泵送费用(15-20 元/m 3),但定额中的垂直运输费也不扣除
(四)使用泵送商品混凝土施工的建筑工程,其工期可比定额工期缩短5-10%
以上调整意见,适用于安徽省 2000
