1目录一、工程概况 2二、基坑状况 2三、材料、设备、人员 31
注浆材料 32
四、施工工艺 31
测量放样 32
注浆 4五、质量控制 5六、安全文明施工 51.安全措施 62.文明措施 62一、工程概况中国博兴 CBD 项目(金融商务大厦)一期工程基坑开挖深度 9
0m 北侧采用二级放坡开挖方式、南侧采用垂直开挖桩锚支护方案、东西侧采用桩锚支护、桩前反压土体支护方案
二、基坑状况受 9 号台风利奇马影响,博兴连续强降雨,受灾严重
基坑四周市政道路、施工道路积水严重,出现“客水”倒灌现象,基坑内部积水较深
基坑出现以下险情:基坑北侧(二级放坡)中部区域发生边坡失稳破坏、其它区域局部发生坡脚土体坍塌;基坑东侧北段桩前反压土体滑落,滑动面深度不详;基坑西侧桩前反压土体滑落,滑动面深度不详,基坑变形达到报警值(8 月 13 日报警)
其中西侧全部、东侧局部区域锚索腰梁与支护桩间出现较大空隙

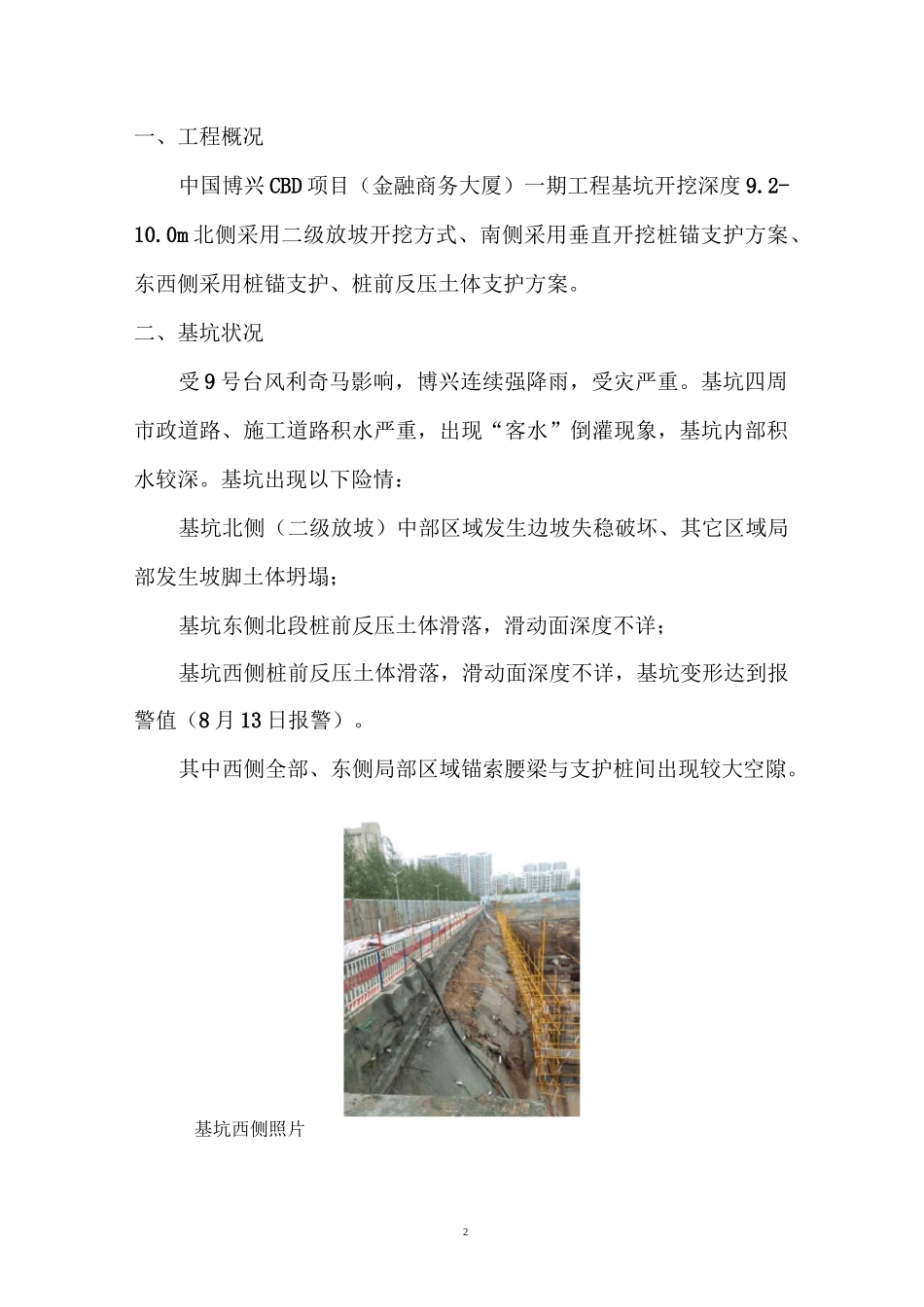

基坑西侧照片3基坑变形趋于稳定
基坑西侧变形在达到最大值(8 月 15 日)后出现一定程度减小(4-6mm)

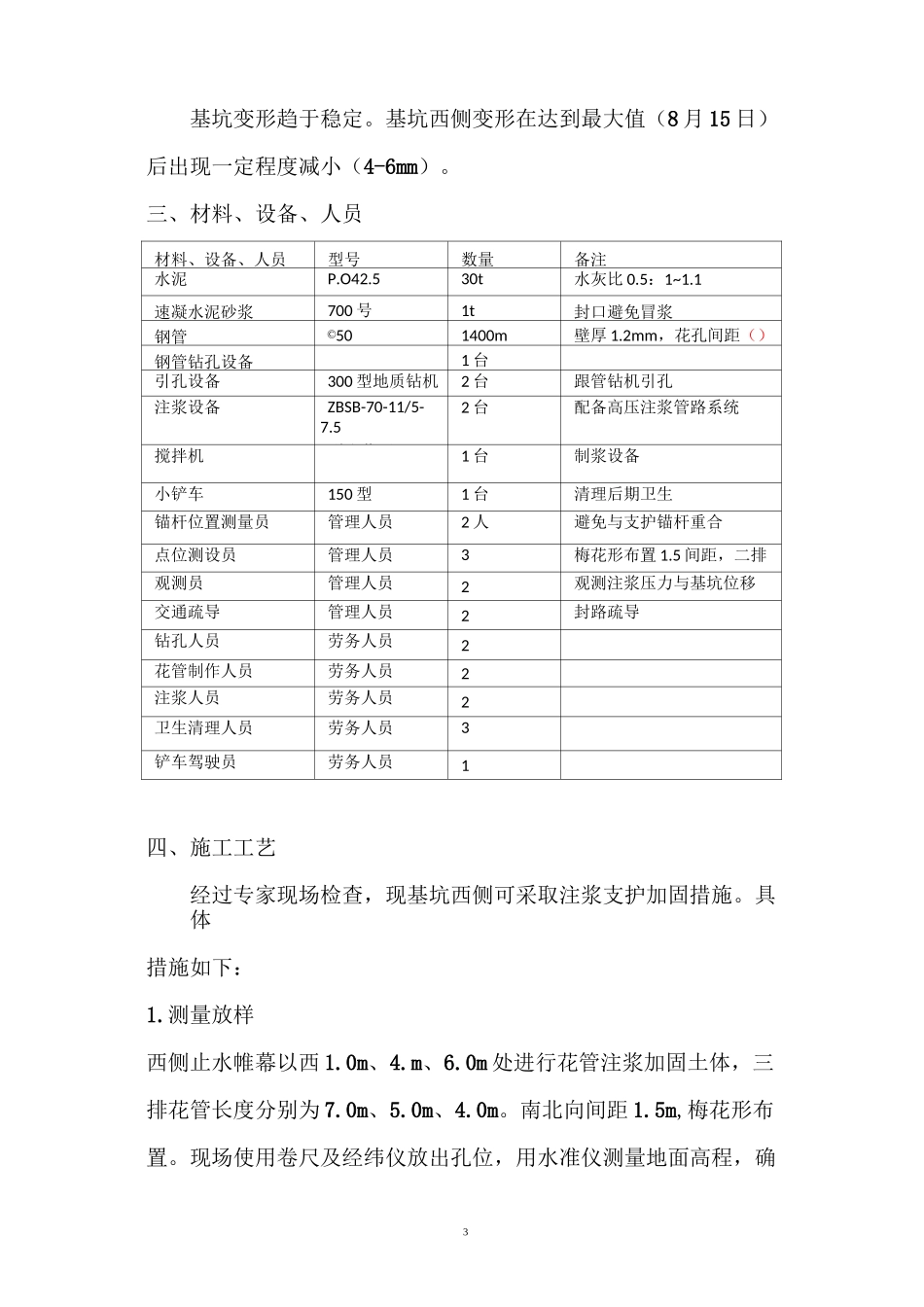

三、材料、设备、人员材料、设备、人员型号数量备注水泥P
530t水灰比 0
1速凝水泥砂浆700 号1t封口避免冒浆钢管©501400m壁厚 1
2mm,花孔间距()钢管钻孔设备1 台引孔设备300 型地质钻机2 台跟管钻机引孔注浆设备ZBSB-70-11/5-7
5型注浆泵2 台配备高压注浆管路系统搅拌机1 台制浆设备小铲车150 型1 台清理后期卫生锚杆位置测量员管理人员2 人避免与支护锚杆重合点位测设员管理
